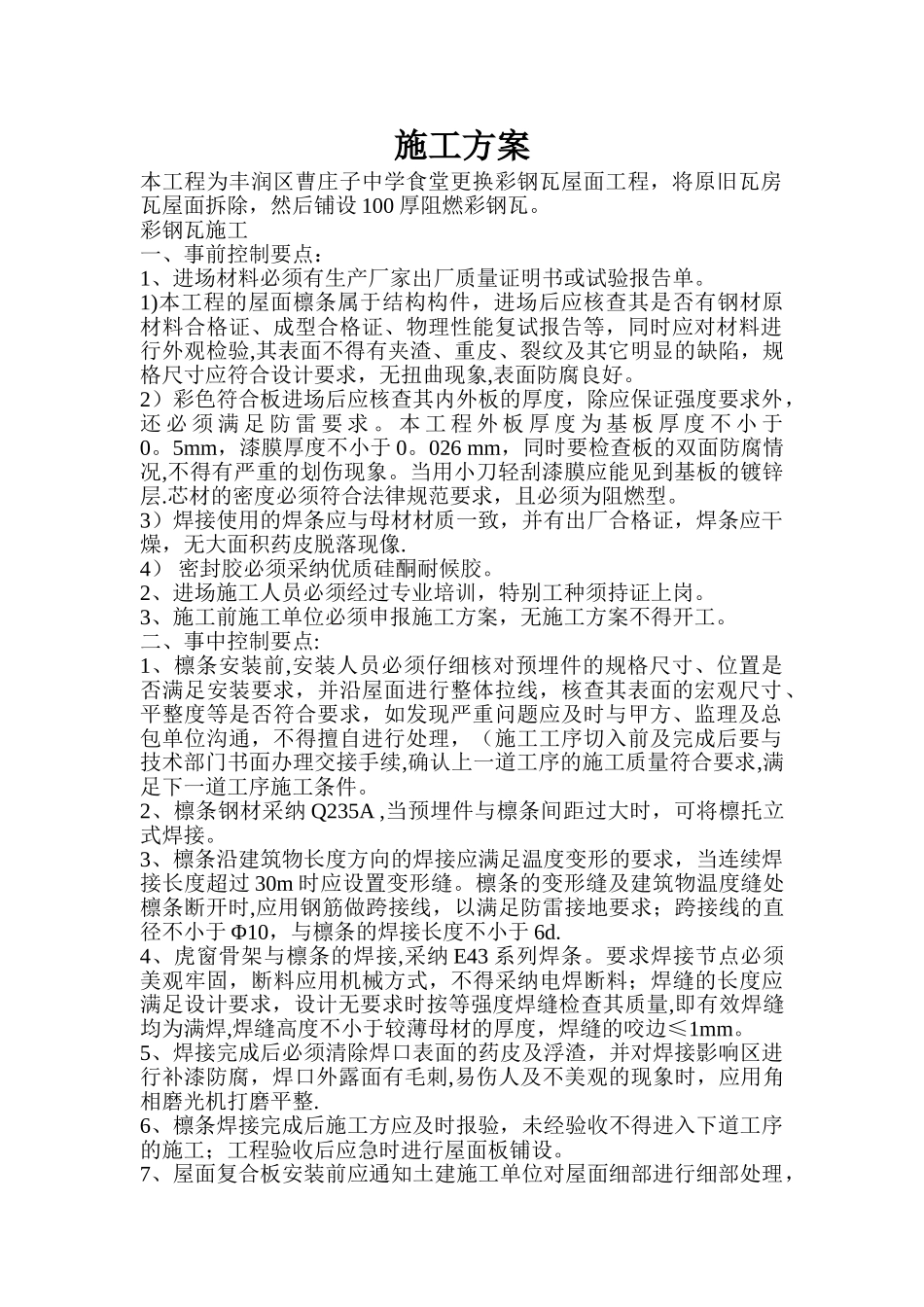

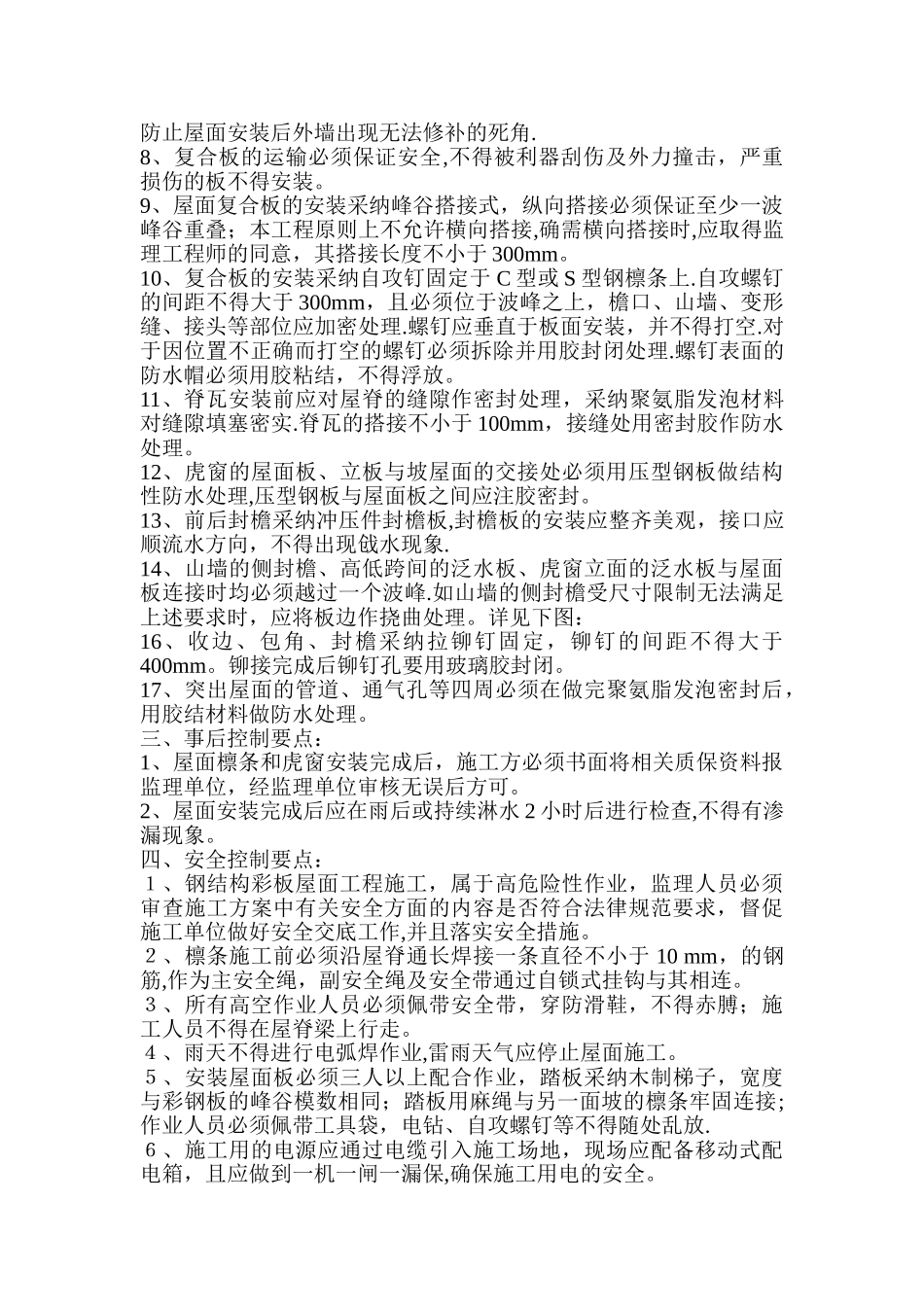

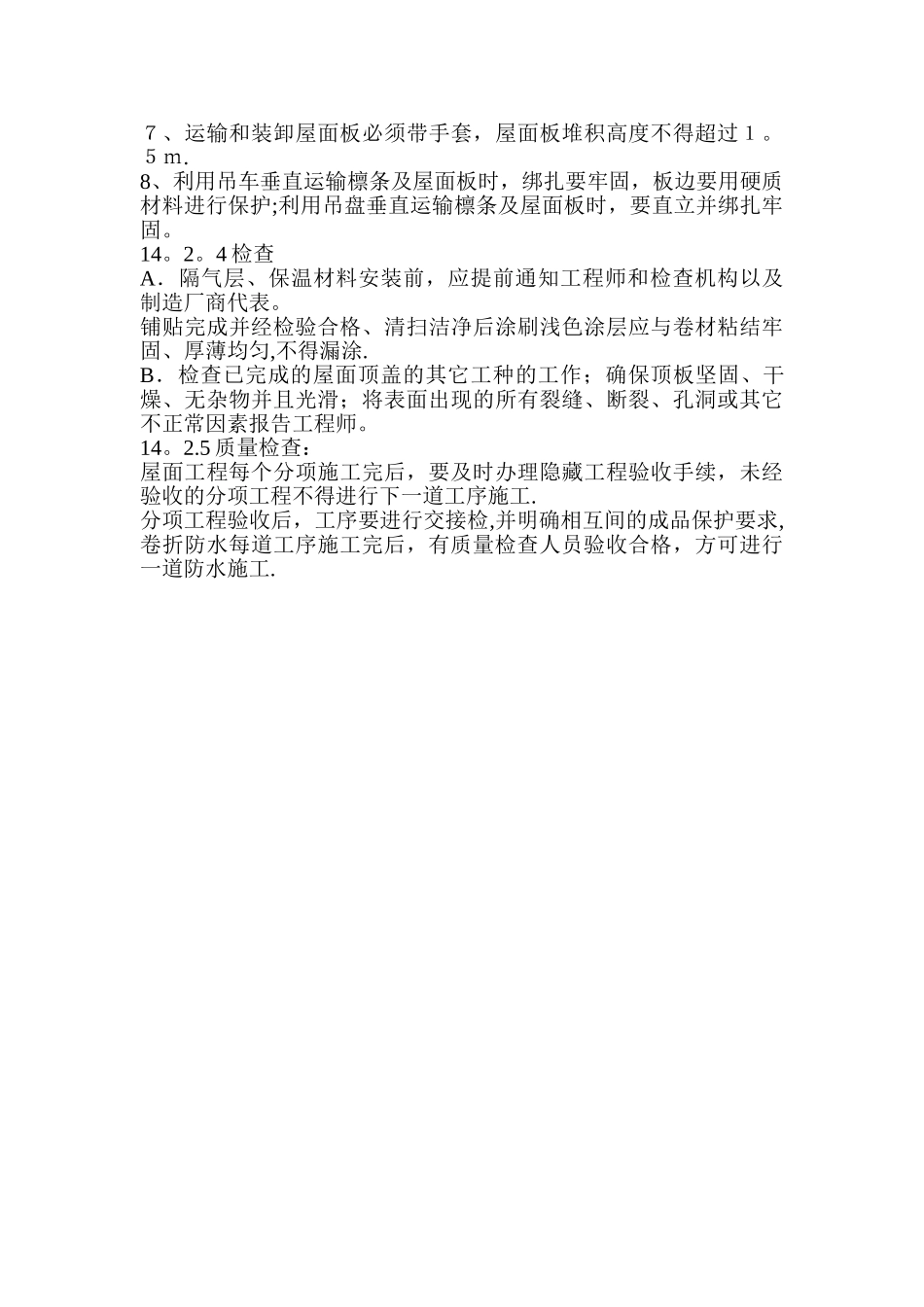

施工方案本工程为丰润区曹庄子中学食堂更换彩钢瓦屋面工程,将原旧瓦房瓦屋面拆除,然后铺设 100 厚阻燃彩钢瓦
彩钢瓦施工一、事前控制要点:1、进场材料必须有生产厂家出厂质量证明书或试验报告单
1)本工程的屋面檩条属于结构构件,进场后应核查其是否有钢材原材料合格证、成型合格证、物理性能复试报告等,同时应对材料进行外观检验,其表面不得有夹渣、重皮、裂纹及其它明显的缺陷,规格尺寸应符合设计要求,无扭曲现象,表面防腐良好
2)彩色符合板进场后应核查其内外板的厚度,除应保证强度要求外,还 必 须 满 足 防 雷 要 求
本 工 程 外 板 厚 度 为 基 板 厚 度 不 小 于0
5mm,漆膜厚度不小于 0
026 mm,同时要检查板的双面防腐情况,不得有严重的划伤现象
当用小刀轻刮漆膜应能见到基板的镀锌层
芯材的密度必须符合法律规范要求,且必须为阻燃型
3)焊接使用的焊条应与母材材质一致,并有出厂合格证,焊条应干燥,无大面积药皮脱落现像
4) 密封胶必须采纳优质硅酮耐候胶
2、进场施工人员必须经过专业培训,特别工种须持证上岗
3、施工前施工单位必须申报施工方案,无施工方案不得开工
二、事中控制要点:1、檩条安装前,安装人员必须仔细核对预埋件的规格尺寸、位置是否满足安装要求,并沿屋面进行整体拉线,核查其表面的宏观尺寸、平整度等是否符合要求,如发现严重问题应及时与甲方、监理及总包单位沟通,不得擅自进行处理,(施工工序切入前及完成后要与技术部门书面办理交接手续,确认上一道工序的施工质量符合要求,满足下一道工序施工条件
2、檩条钢材采纳 Q235A ,当预埋件与檩条间距过大时,可将檩托立式焊接
3、檩条沿建筑物长度方向的焊接应满足温度变形的要求,当连续焊接长度超过 30m 时应设置变形缝
檩条的变形缝及建筑物温度缝处檩条断开时,应用钢筋做跨接线,以满足防雷接地要求;跨接线的直径不小于
