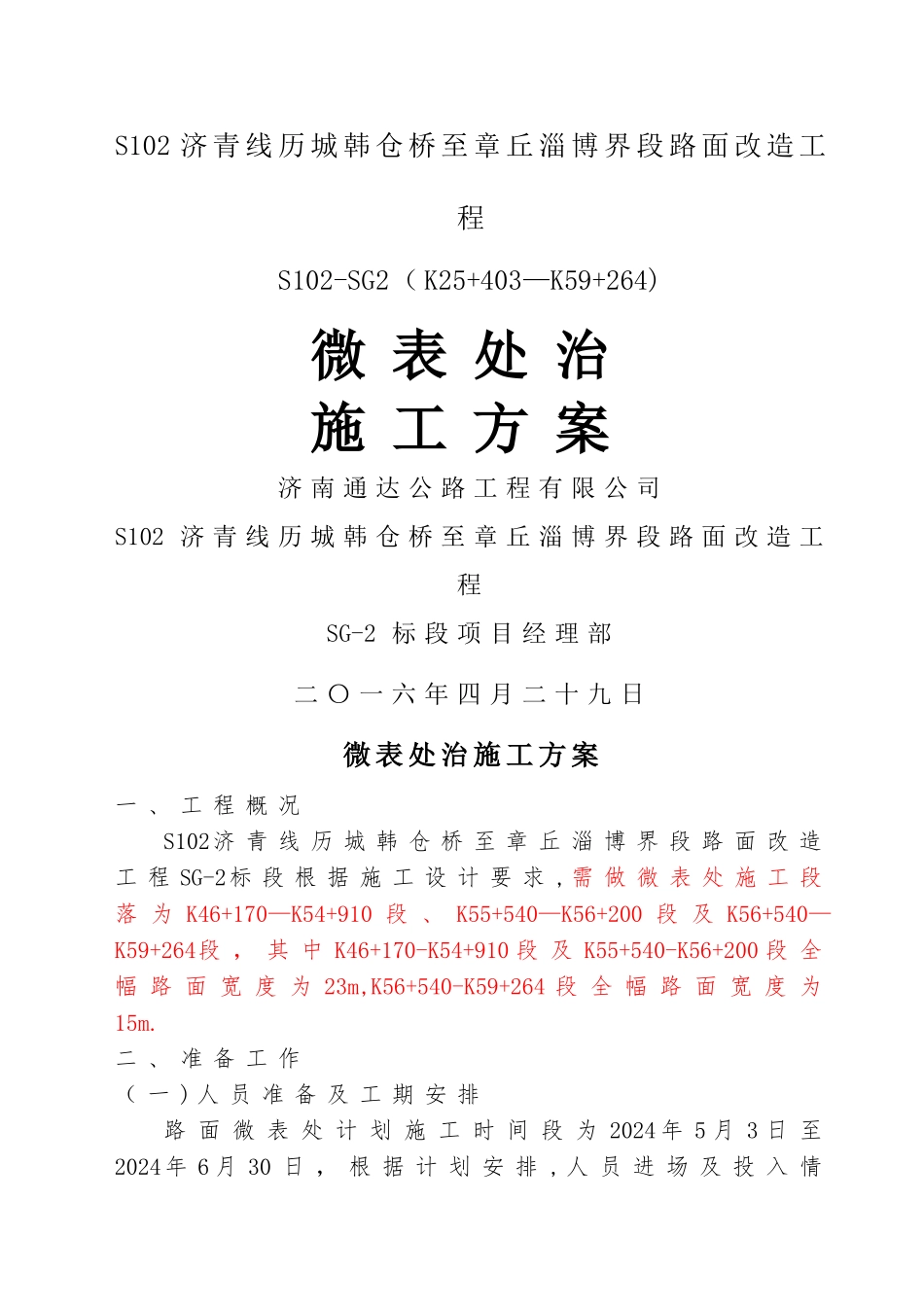

S102 济 青 线 历 城 韩 仓 桥 至 章 丘 淄 博 界 段 路 面 改 造 工程S102-SG2( K25+403—K59+264)微 表 处 治施 工 方 案济 南 通 达 公 路 工 程 有 限 公 司S102 济 青 线 历 城 韩 仓 桥 至 章 丘 淄 博 界 段 路 面 改 造 工程SG-2 标 段 项 目 经 理 部二 〇 一 六 年 四 月 二 十 九 日微 表 处 治 施 工 方 案一 、 工 程 概 况S102济 青 线 历 城 韩 仓 桥 至 章 丘 淄 博 界 段 路 面 改 造工 程 SG-2标 段 根 据 施 工 设 计 要 求 , 需 做 微 表 处 施 工 段落 为 K46+170—K54+910 段 、 K55+540—K56+200 段 及 K56+540—K59+264段 , 其 中 K46+170-K54+910 段 及 K55+540-K56+200 段 全幅 路 面 宽 度 为 23m,K56+540-K59+264 段 全 幅 路 面 宽 度 为15m

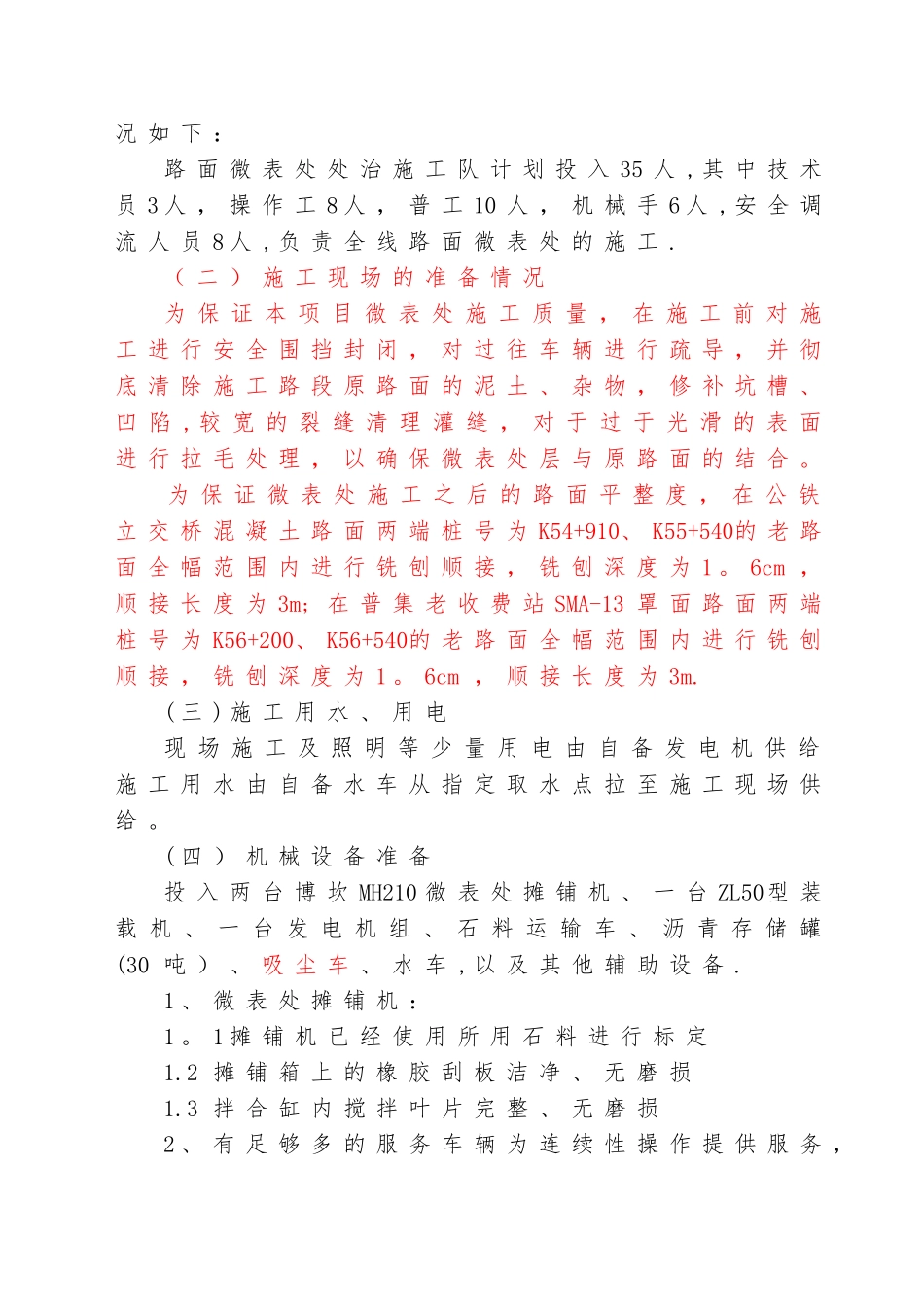

二 、 准 备 工 作( 一 ) 人 员 准 备 及 工 期 安 排路 面 微 表 处 计 划 施 工 时 间 段 为 2024 年 5 月 3 日 至2024年 6 月 30 日 , 根 据 计 划 安 排 , 人 员 进 场 及 投 入 情况 如 下 :路 面 微 表 处 处 治 施 工 队 计 划 投 入 35 人 , 其 中 技 术员 3 人 , 操 作 工 8 人 , 普 工 10 人 , 机 械 手 6 人 , 安 全 调流 人 员 8 人 , 负 责 全 线 路 面 微 表 处 的 施 工

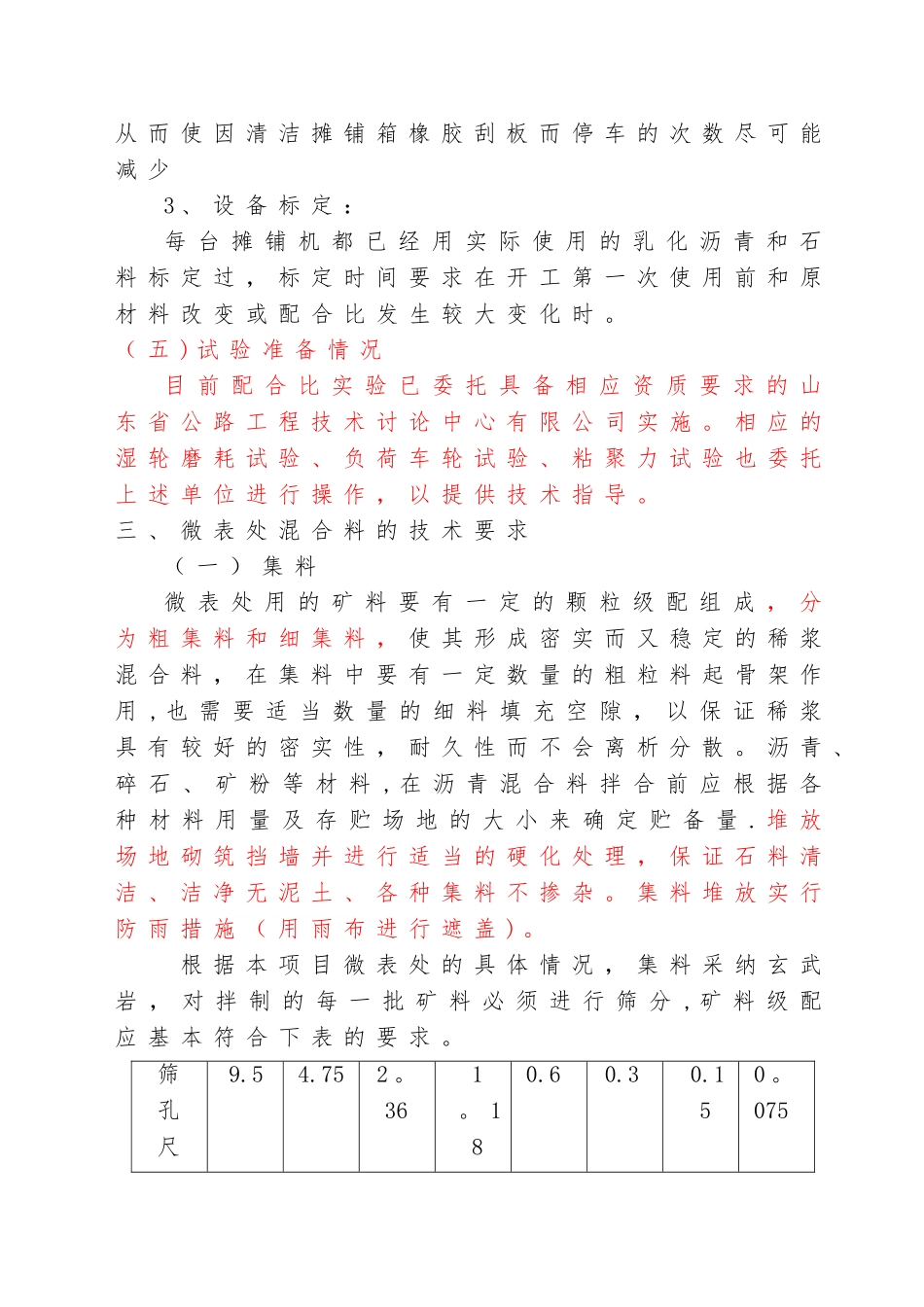

( 二 ) 施 工 现 场 的 准 备 情 况为 保 证 本 项 目 微 表 处 施 工 质 量 , 在 施 工 前 对 施工 进 行 安 全 围 挡 封 闭 , 对
