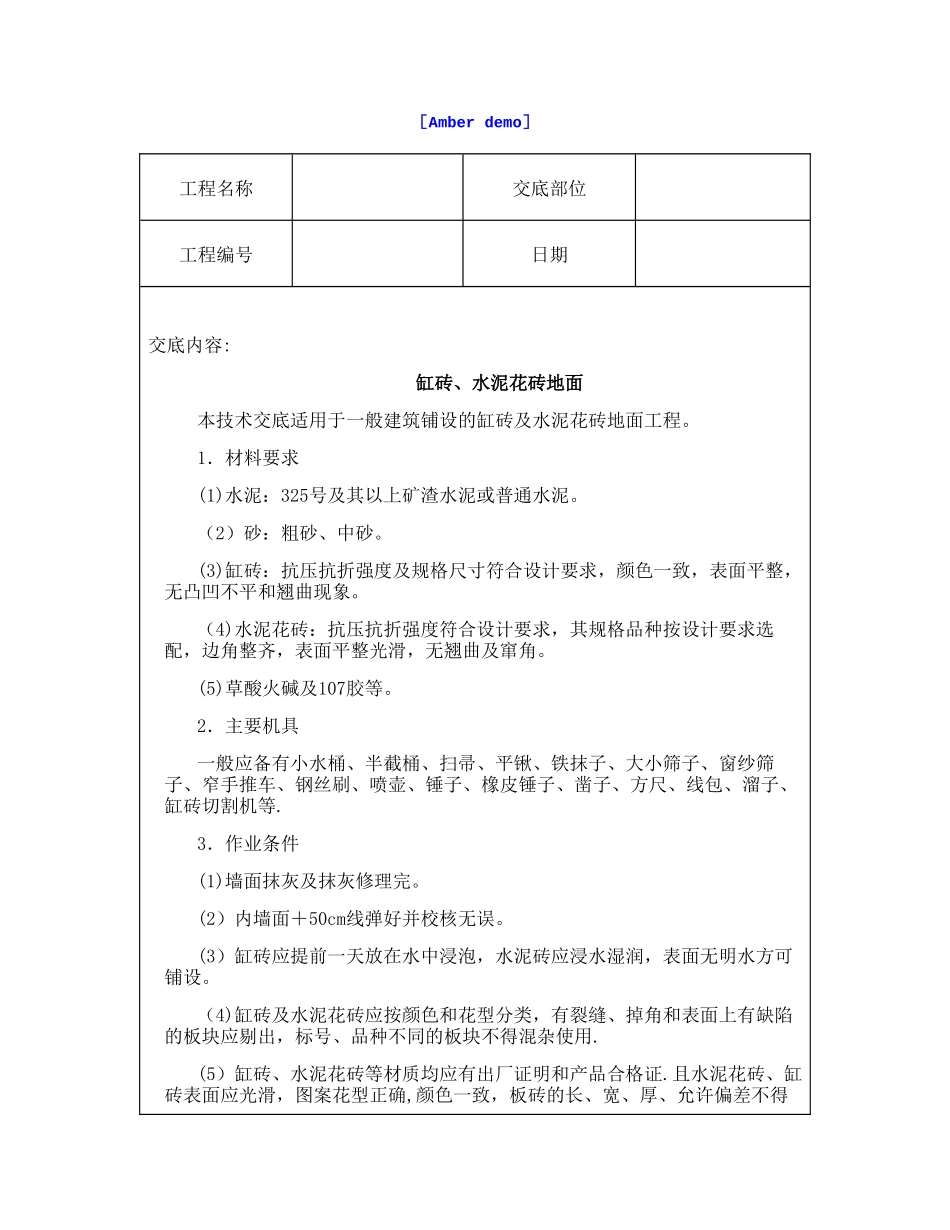

[Amber demo] 工程名称 交底部位 工程编号 日期 交底内容:缸砖、水泥花砖地面本技术交底适用于一般建筑铺设的缸砖及水泥花砖地面工程。1.材料要求(1)水泥:325号及其以上矿渣水泥或普通水泥。(2)砂:粗砂、中砂。(3)缸砖:抗压抗折强度及规格尺寸符合设计要求,颜色一致,表面平整,无凸凹不平和翘曲现象。(4)水泥花砖:抗压抗折强度符合设计要求,其规格品种按设计要求选配,边角整齐,表面平整光滑,无翘曲及窜角。(5)草酸火碱及107胶等。2.主要机具一般应备有小水桶、半截桶、扫帚、平锹、铁抹子、大小筛子、窗纱筛子、窄手推车、钢丝刷、喷壶、锤子、橡皮锤子、凿子、方尺、线包、溜子、缸砖切割机等.3.作业条件(1)墙面抹灰及抹灰修理完。(2)内墙面+50cm线弹好并校核无误。(3)缸砖应提前一天放在水中浸泡,水泥砖应浸水湿润,表面无明水方可铺设。(4)缸砖及水泥花砖应按颜色和花型分类,有裂缝、掉角和表面上有缺陷的板块应剔出,标号、品种不同的板块不得混杂使用.(5)缸砖、水泥花砖等材质均应有出厂证明和产品合格证.且水泥花砖、缸砖表面应光滑,图案花型正确,颜色一致,板砖的长、宽、厚、允许偏差不得工程名称 交底部位 工程编号 日期 超过1mm,平整度用直尺检查空隙不得超过±0。5mm。(6)复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工。4.操作工艺工艺流程:基层清理→抹底层砂浆→弹线、找规矩、弹好铺砖的控制线→→铺砖→拨缝、修整→勾缝→养护→踢脚板安装(1)基层清理:将混凝土楼面上的砂浆污物等清理洁净,如基层有油污,应用10%的火碱水刷净,并用清水及时将其上的碱液冲去.并应将板面凹坑内的污物剔刷洁净。(2)水泥砂浆打底:1)刷素水泥浆一道:在清理好的基层上,浇水洇透,撒素水泥面,用扫帚扫匀,扫浆面积的大小应依据打底铺灰速度决定,应随扫浆随铺灰。2)冲筋:从+50cm平线下反至底灰上皮的标高(从地面平减去砖厚及粘结砂浆的厚度),抹灰饼,从房间的一侧开始,每隔1m左右冲筋一道。有地漏的房间应由四周向地漏方向放射形冲筋,并找好坡度。冲筋应使用干硬性砂浆,厚度不宜小于2cm。3)装档:用1:4水泥砂浆根据冲筋的标高,用小平锹或木抹子将砂浆摊平,拍实,小刮平,使其铺设的砂浆与冲筋找平,再用大横竖检查其平整度,并检查其标高和泛水是否正确,用木抹子挫平,24h后浇水养护。(3)找规矩、弹线:沿房间纵、横两个方向排好尺寸,缝宽以不大于1cm为宜,当尺寸不...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

技术交底资料-4.地面工程-缸砖、水泥花砖地面

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
