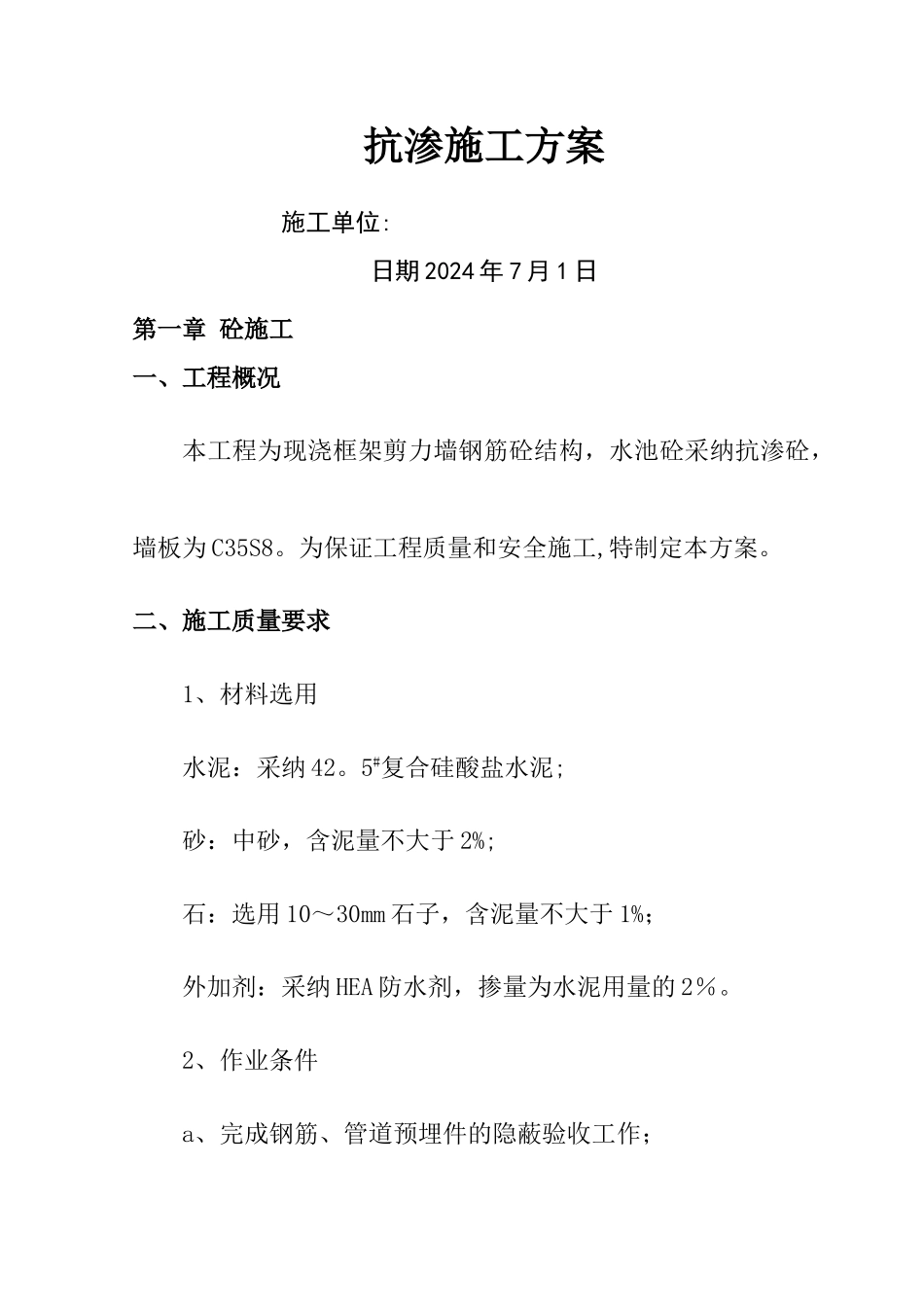

抗渗施工方案施工单位:日期 2024 年 7 月 1 日第一章 砼施工一、工程概况本工程为现浇框架剪力墙钢筋砼结构,水池砼采纳抗渗砼,墙板为 C35S8
为保证工程质量和安全施工,特制定本方案
二、施工质量要求1、材料选用水泥:采纳 42
5#复合硅酸盐水泥;砂:中砂,含泥量不大于 2%;石:选用 10~30mm 石子,含泥量不大于 1%;外加剂:采纳 HEA 防水剂,掺量为水泥用量的 2%
2、作业条件a、完成钢筋、管道预埋件的隐蔽验收工作;b、自防水砼结构施工时,模板提前浇水湿润,并将模板内的杂物清除洁净;c、选定配合比,保证砼强度等级比设计等级提高 0
2Mpa,并满足坍落度为 3~5cm 左右的要求
3、操作工艺a、防水砼一次浇捣完毕,不留垂直施工缝
竖向水平施工缝留在底板面上 500 处,施工缝处设钢板止水带,如图 1—7:图 1—7 钢板止水带b、施工期间做好基坑排水工作,采纳排水沟及留泥井,使地下水面低于施工面 300mm,严防地下水及地面水流入基坑造成积水,影响砼的正常硬化,导致防水砼强度及抗渗性降低
c、钢筋绑扎严格按设计及验收法律规范要求,不能踩踏
d、止水钢板厚度为 3㎜,宽度为 300㎜

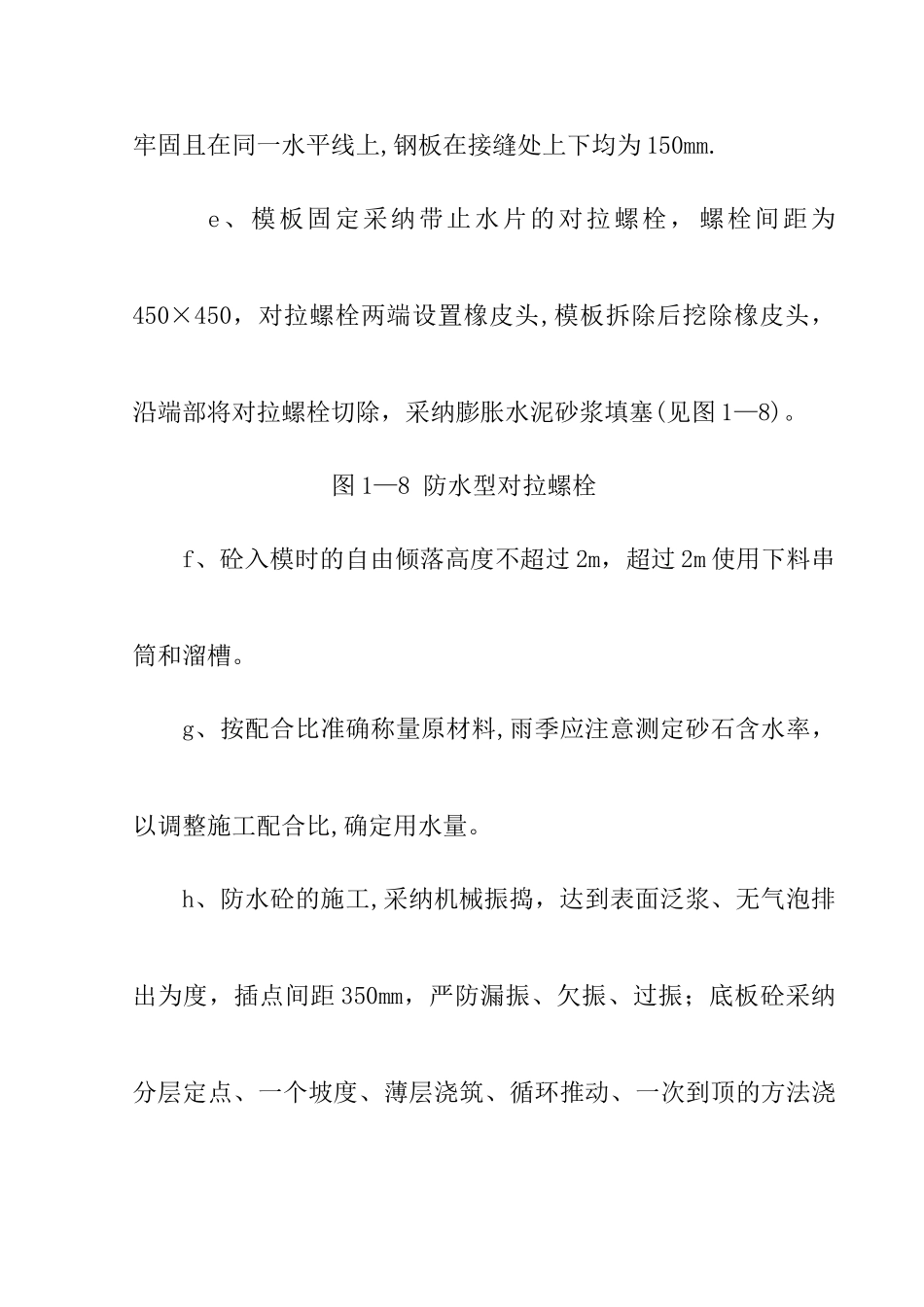

止水钢板焊接必须牢固且在同一水平线上,钢板在接缝处上下均为 150mm
e、模板固定采纳带止水片的对拉螺栓, 螺栓间距为450×450,对拉螺栓两端设置橡皮头,模板拆除后挖除橡皮头,沿端部将对拉螺栓切除,采纳膨胀水泥砂浆填塞(见图 1—8)
图 1—8 防水型对拉螺栓f、砼入模时的自由倾落高度不超过 2m,超过 2m 使用下料串筒和溜槽
g、按配合比准确称量原材料,雨季应注意测定砂石含水率,以调整施工配合比,确定用水量
h、防水砼的施工,采纳机械振捣,达到表面泛浆、无气泡排出为度,插点间距 350mm,严防漏振、欠振、过振;底板砼采纳分层定点、一个坡度、薄层浇筑、
