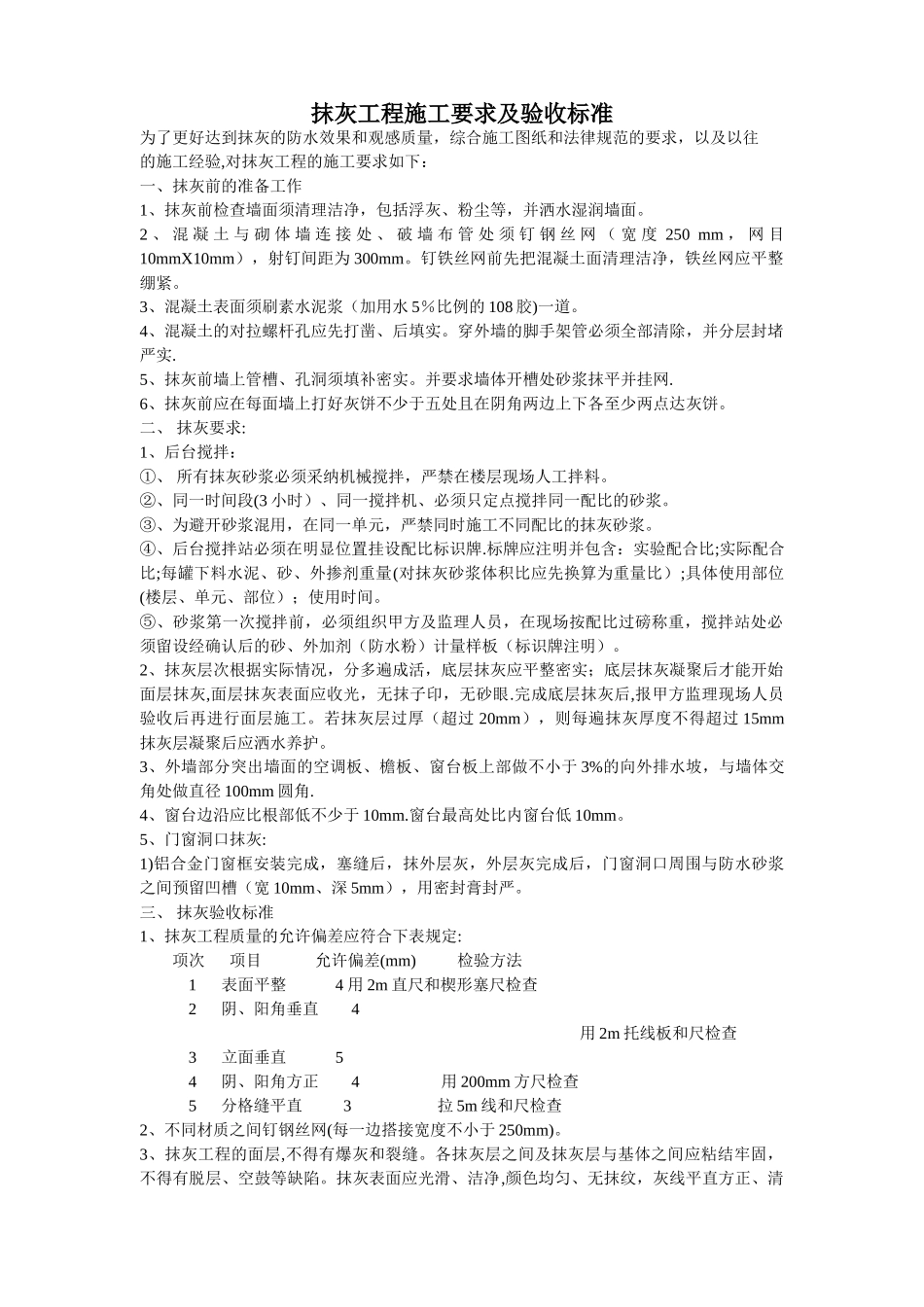

抹灰工程施工要求及验收标准为了更好达到抹灰的防水效果和观感质量,综合施工图纸和法律规范的要求,以及以往的施工经验,对抹灰工程的施工要求如下:一、抹灰前的准备工作1、抹灰前检查墙面须清理洁净,包括浮灰、粉尘等,并洒水湿润墙面
2 、 混 凝 土 与 砌 体 墙 连 接 处 、 破 墙 布 管 处 须 钉 钢 丝 网 ( 宽 度 250 mm , 网 目10mmX10mm),射钉间距为 300mm
钉铁丝网前先把混凝土面清理洁净,铁丝网应平整绷紧
3、混凝土表面须刷素水泥浆(加用水 5%比例的 108 胶)一道
4、混凝土的对拉螺杆孔应先打凿、后填实
穿外墙的脚手架管必须全部清除,并分层封堵严实
5、抹灰前墙上管槽、孔洞须填补密实
并要求墙体开槽处砂浆抹平并挂网
6、抹灰前应在每面墙上打好灰饼不少于五处且在阴角两边上下各至少两点达灰饼
二、 抹灰要求:1、后台搅拌:①、 所有抹灰砂浆必须采纳机械搅拌,严禁在楼层现场人工拌料
②、同一时间段(3 小时)、同一搅拌机、必须只定点搅拌同一配比的砂浆
③、为避开砂浆混用,在同一单元,严禁同时施工不同配比的抹灰砂浆
④、后台搅拌站必须在明显位置挂设配比标识牌
标牌应注明并包含:实验配合比;实际配合比;每罐下料水泥、砂、外掺剂重量(对抹灰砂浆体积比应先换算为重量比);具体使用部位(楼层、单元、部位);使用时间
⑤、砂浆第一次搅拌前,必须组织甲方及监理人员,在现场按配比过磅称重,搅拌站处必须留设经确认后的砂、外加剂(防水粉)计量样板(标识牌注明)
2、抹灰层次根据实际情况,分多遍成活,底层抹灰应平整密实;底层抹灰凝聚后才能开始面层抹灰,面层抹灰表面应收光,无抹子印,无砂眼
完成底层抹灰后,报甲方监理现场人员验收后再进行面层施工
若抹灰层过厚(超过 20mm),则每遍抹灰厚度不得超过 15mm抹灰层凝聚后应洒水养护
3、外墙部分突出墙面的空
