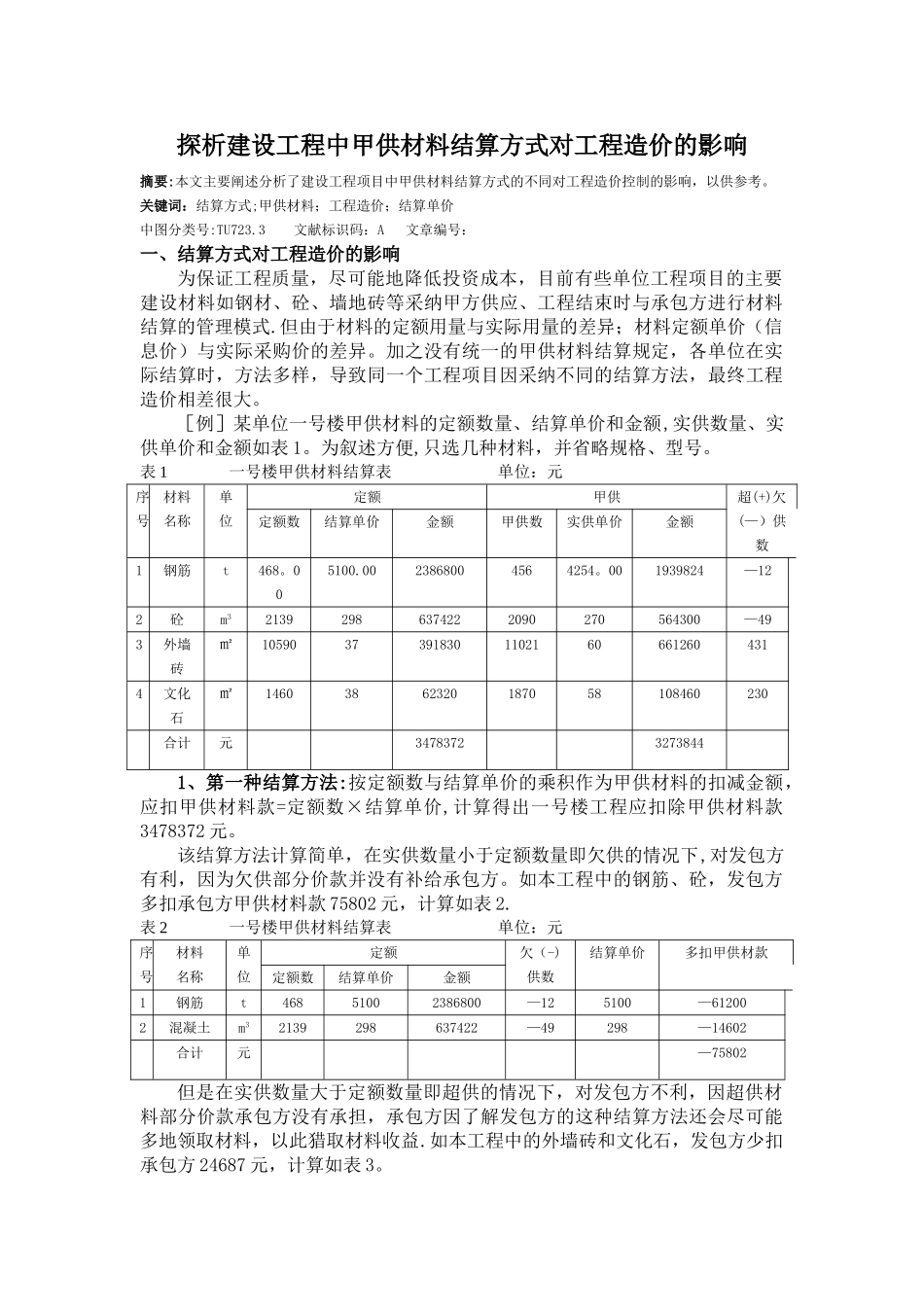

探析建设工程中甲供材料结算方式对工程造价的影响摘要:本文主要阐述分析了建设工程项目中甲供材料结算方式的不同对工程造价控制的影响,以供参考。关键词:结算方式;甲供材料;工程造价;结算单价中图分类号:TU723.3 文献标识码:A 文章编号:一、结算方式对工程造价的影响为保证工程质量,尽可能地降低投资成本,目前有些单位工程项目的主要建设材料如钢材、砼、墙地砖等采纳甲方供应、工程结束时与承包方进行材料结算的管理模式.但由于材料的定额用量与实际用量的差异;材料定额单价(信息价)与实际采购价的差异。加之没有统一的甲供材料结算规定,各单位在实际结算时,方法多样,导致同一个工程项目因采纳不同的结算方法,最终工程造价相差很大。[例]某单位一号楼甲供材料的定额数量、结算单价和金额,实供数量、实供单价和金额如表 1。为叙述方便,只选几种材料,并省略规格、型号。表 1 一号楼甲供材料结算表 单位:元序号材料名称单位定额甲供超(+)欠(—)供数定额数结算单价金额甲供数实供单价金额1钢筋t468。005100.0023868004564254。001939824—122砼m321392986374222090270564300—493外墙砖㎡105903739183011021606612604314文化石㎡14603862320187058108460230合计元347837232738441、第一种结算方法:按定额数与结算单价的乘积作为甲供材料的扣减金额,应扣甲供材料款=定额数×结算单价,计算得出一号楼工程应扣除甲供材料款3478372 元。该结算方法计算简单,在实供数量小于定额数量即欠供的情况下,对发包方有利,因为欠供部分价款并没有补给承包方。如本工程中的钢筋、砼,发包方多扣承包方甲供材料款 75802 元,计算如表 2.表 2 一号楼甲供材料结算表 单位:元序号材料名称单位定额欠(-)供数结算单价多扣甲供材款定额数结算单价金额1钢筋t46851002386800—125100—612002混凝土m32139298637422—49298—14602合计元—75802但是在实供数量大于定额数量即超供的情况下,对发包方不利,因超供材料部分价款承包方没有承担,承包方因了解发包方的这种结算方法还会尽可能多地领取材料,以此猎取材料收益.如本工程中的外墙砖和文化石,发包方少扣承包方 24687 元,计算如表 3。表 3 一号楼甲供材料结算表 单位:元序号材料名称单位定额超(+)供数结算单价少扣甲供材款定额数结算单价金额1外墙砖㎡105903739183043137159472文化石㎡16403862320230388740合计元454150246872、第二种结算方法:按甲供数与实供单价的乘积作...
