散水坡道施工

散水坡道施工_第1页
1/1

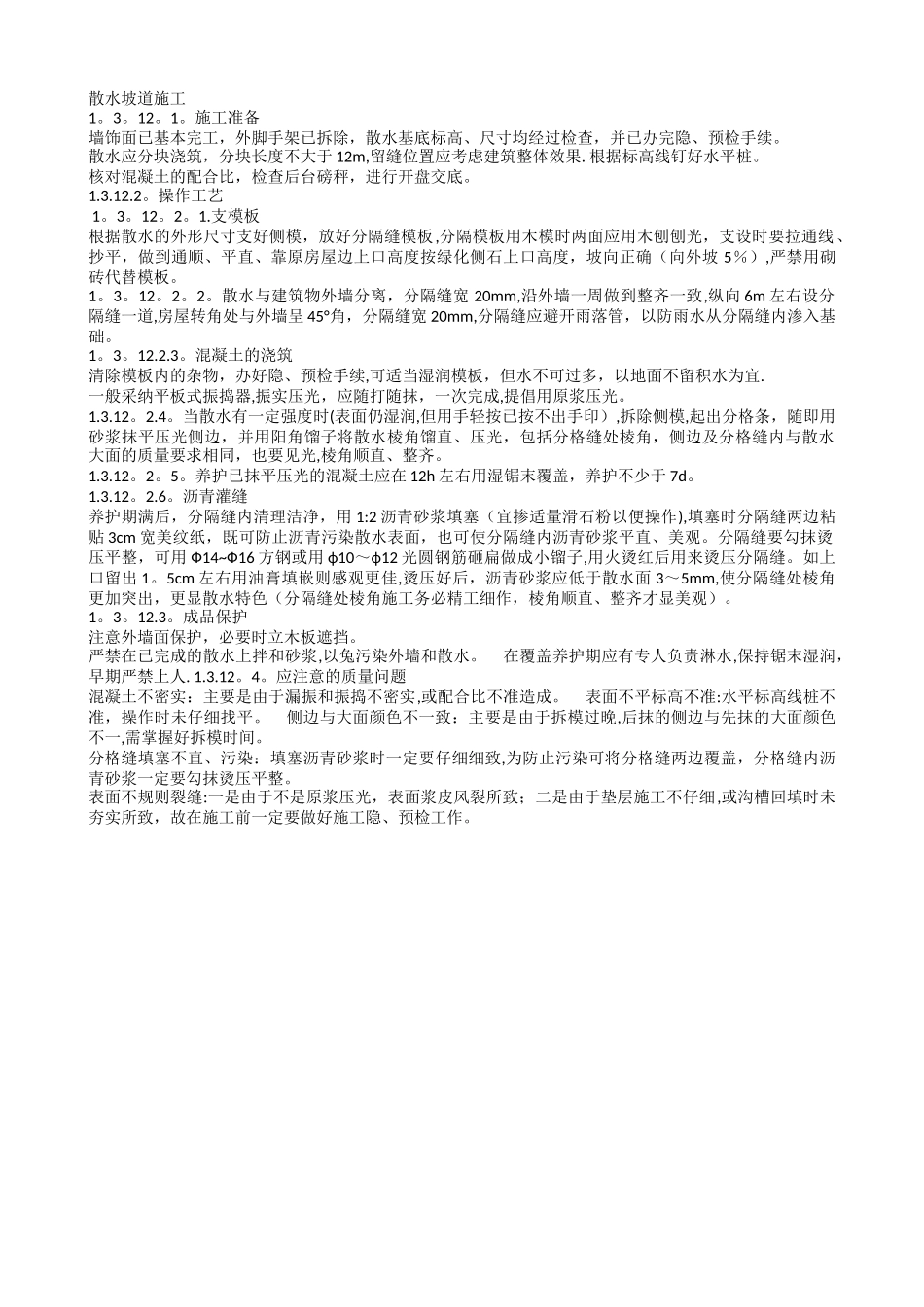

散水坡道施工 1。3。12。1。施工准备 墙饰面已基本完工,外脚手架已拆除,散水基底标高、尺寸均经过检查,并已办完隐、预检手续。 散水应分块浇筑,分块长度不大于 12m,留缝位置应考虑建筑整体效果. 根据标高线钉好水平桩。 核对混凝土的配合比,检查后台磅秤,进行开盘交底。 1.3.12.2。操作工艺 1。3。12。2。1.支模板 根据散水的外形尺寸支好侧模,放好分隔缝模板,分隔模板用木模时两面应用木刨刨光,支设时要拉通线、抄平,做到通顺、平直、靠原房屋边上口高度按绿化侧石上口高度,坡向正确(向外坡 5%),严禁用砌砖代替模板。 1。3。12。2。2。散水与建筑物外墙分离,分隔缝宽 20mm,沿外墙一周做到整齐一致,纵向 6m 左右设分隔缝一道,房屋转角处与外墙呈 45°角,分隔缝宽 20mm,分隔缝应避开雨落管,以防雨水从分隔缝内渗入基础。 1。3。12.2.3。混凝土的浇筑 清除模板内的杂物,办好隐、预检手续,可适当湿润模板,但水不可过多,以地面不留积水为宜. 一般采纳平板式振捣器,振实压光,应随打随抹,一次完成,提倡用原浆压光。 1.3.12。2.4。当散水有一定强度时(表面仍湿润,但用手轻按已按不出手印),拆除侧模,起出分格条,随即用砂浆抹平压光侧边,并用阳角馏子将散水棱角馏直、压光,包括分格缝处棱角,侧边及分格缝内与散水大面的质量要求相同,也要见光,棱角顺直、整齐。 1.3.12。2。5。养护已抹平压光的混凝土应在 12h 左右用湿锯末覆盖,养护不少于 7d。 1.3.12。2.6。沥青灌缝 养护期满后,分隔缝内清理洁净,用 1:2 沥青砂浆填塞(宜掺适量滑石粉以便操作),填塞时分隔缝两边粘贴 3cm 宽美纹纸,既可防止沥青污染散水表面,也可使分隔缝内沥青砂浆平直、美观。分隔缝要勾抹烫压平整,可用 Ф14~Ф16 方钢或用 ф10~ф12 光圆钢筋砸扁做成小镏子,用火烫红后用来烫压分隔缝。如上口留出 1。5cm 左右用油膏填嵌则感观更佳,烫压好后,沥青砂浆应低于散水面 3~5mm,使分隔缝处棱角更加突出,更显散水特色(分隔缝处棱角施工务必精工细作,棱角顺直、整齐才显美观)。 1。3。12.3。成品保护 注意外墙面保护,必要时立木板遮挡。 严禁在已完成的散水上拌和砂浆,以兔污染外墙和散水。 在覆盖养护期应有专人负责淋水,保持锯末湿润,早期严禁上人. 1.3.12。4。应注意的质量问题 混凝土不密实:主要是由于漏振和振捣不密实,或配合比不准造成。 表面不平标高不准:水平标高线桩不准,操作时未仔细找平...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

散水坡道施工

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
