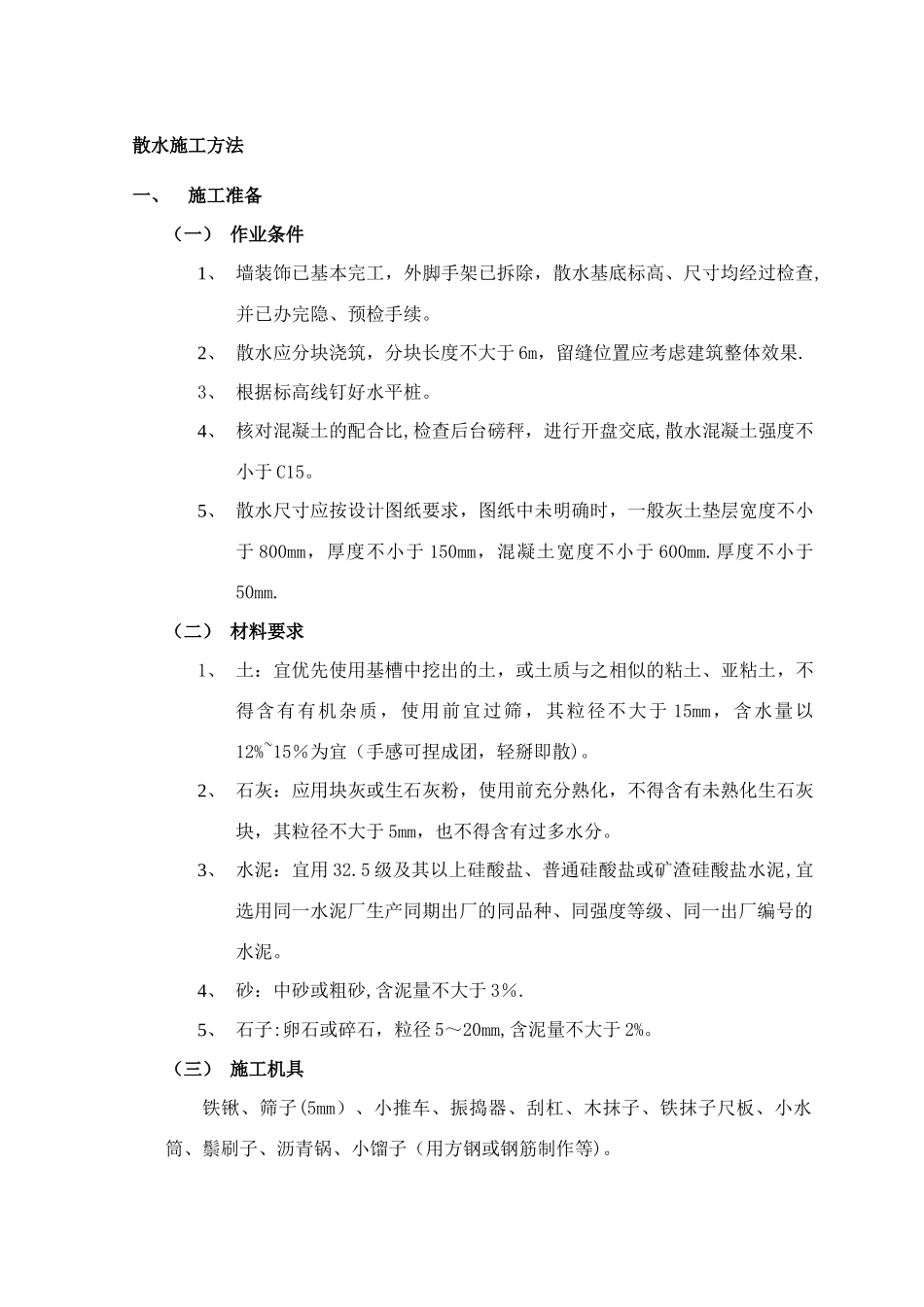

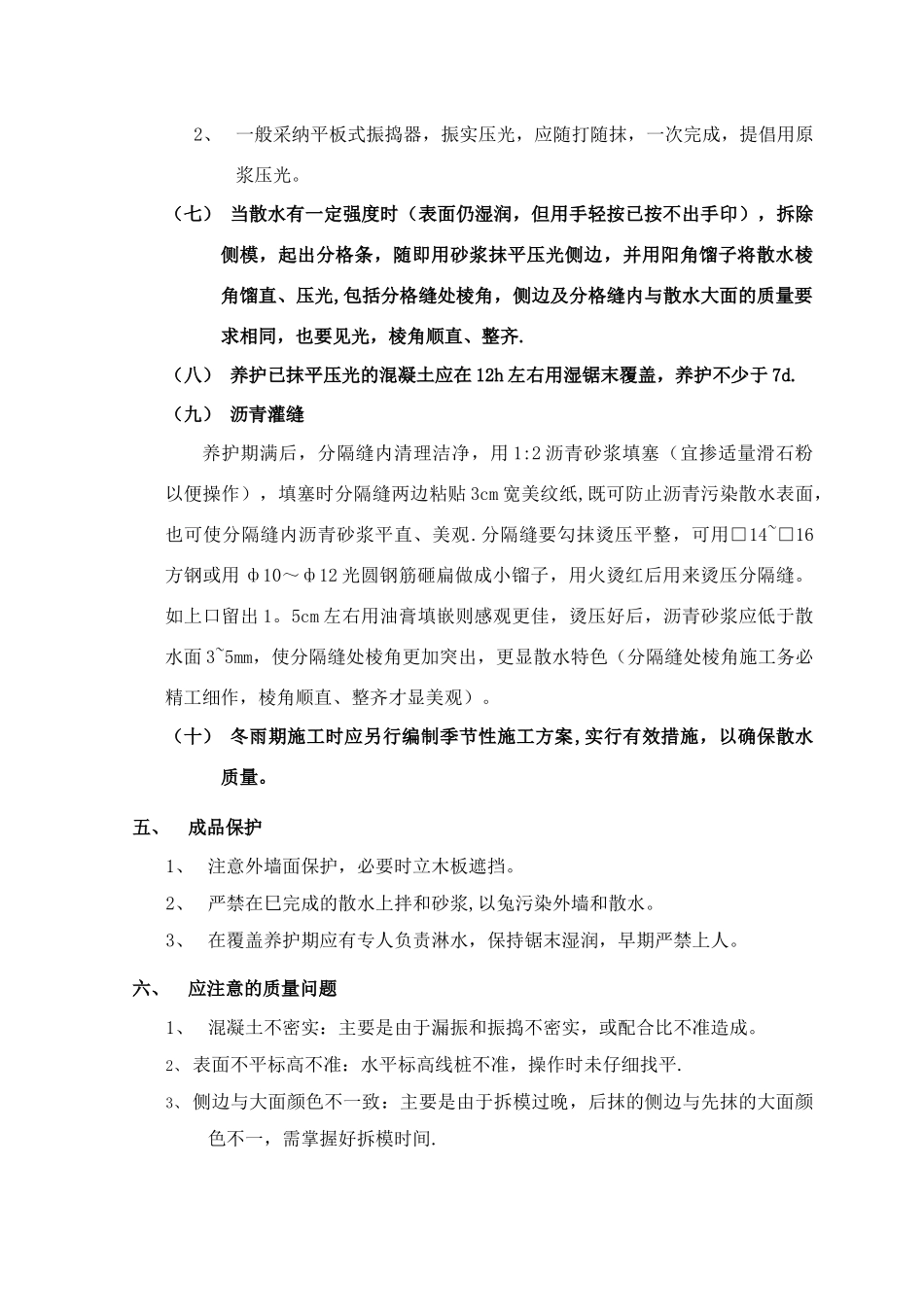

散水施工方法一、施工准备(一) 作业条件1、 墙装饰已基本完工,外脚手架已拆除,散水基底标高、尺寸均经过检查,并已办完隐、预检手续。2、 散水应分块浇筑,分块长度不大于 6m,留缝位置应考虑建筑整体效果.3、 根据标高线钉好水平桩。4、 核对混凝土的配合比,检查后台磅秤,进行开盘交底,散水混凝土强度不小于 C15。5、 散水尺寸应按设计图纸要求,图纸中未明确时,一般灰土垫层宽度不小于 800mm,厚度不小于 150mm,混凝土宽度不小于 600mm.厚度不小于50mm.(二) 材料要求1、 土:宜优先使用基槽中挖出的土,或土质与之相似的粘土、亚粘土,不得含有有机杂质,使用前宜过筛 ,其粒径不大于 15mm,含水量以12%~15%为宜(手感可捏成团,轻掰即散)。2、 石灰:应用块灰或生石灰粉,使用前充分熟化,不得含有未熟化生石灰块,其粒径不大于 5mm,也不得含有过多水分。3、 水泥:宜用 32.5 级及其以上硅酸盐、普通硅酸盐或矿渣硅酸盐水泥,宜选用同一水泥厂生产同期出厂的同品种、同强度等级、同一出厂编号的水泥。4、 砂:中砂或粗砂,含泥量不大于 3%.5、 石子:卵石或碎石,粒径 5~20mm,含泥量不大于 2%。(三) 施工机具铁锹、筛子(5mm)、小推车、振捣器、刮杠、木抹子、铁抹子尺板、小水筒、鬃刷子、沥青锅、小馏子(用方钢或钢筋制作等)。二、质量要求具体要求请参照本书“箱型基础工程”章节中“混凝土工程"相应部分。三、工艺流程场地平整→灰土垫层→支模→混凝土浇筑→表面压光→拆模→侧帮压光→沥青砂填缝→修整养护→完成四、操作工艺(一) 平整场地根据散水基底标高钉好水平控制桩,在散水垫层宽度加 200mm 范围内拉线控制,用平锹将地铲平,如土质松软,应先夯砸不少于三遍.(二) 灰土垫层施工灰土垫层一般采纳 3:7 次土垫层(或依据施工图纸)按规定夯实至设计干密度.(三) 支模板根据散水的外形尺寸支好侧模,放好分隔缝模板,分隔模板用木模时两面应用木刨刨光,支设时要拉通线、抄平,做到通顺、平直、坡向正确(向外坡4%),严禁用砌砖代替模板.(四) 散水与建筑物外墙分离,分隔缝宽 20mm,沿外墙一周做到整齐一致,纵向 6m 左右设分隔缝一道,房屋转角处与外墙呈 45°角,分隔缝宽 20mm,分隔缝应避开雨落管,以防雨水从分隔缝内渗入基础。(五) 混凝土的拌制要仔细按混凝土的配合比投料,每盘投料顺序为;石子→水泥→沙子→水,应严格控制坍落度(以 30~50mm 为宜),搅拌要均...
