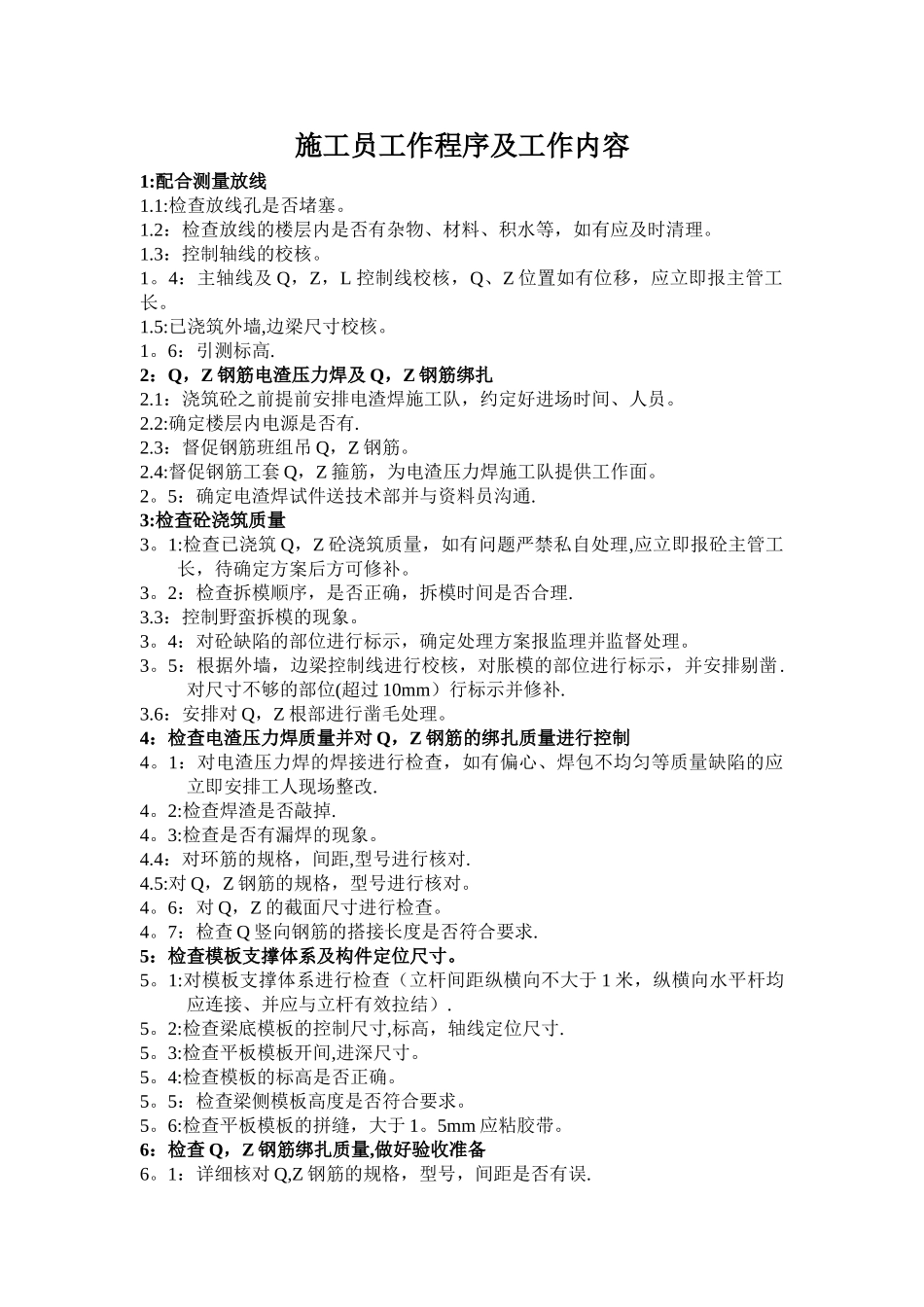

施工员工作程序及工作内容1:配合测量放线1
1:检查放线孔是否堵塞
2:检查放线的楼层内是否有杂物、材料、积水等,如有应及时清理
3:控制轴线的校核
4:主轴线及 Q,Z,L 控制线校核,Q、Z 位置如有位移,应立即报主管工长
5:已浇筑外墙,边梁尺寸校核
6:引测标高
2:Q,Z 钢筋电渣压力焊及 Q,Z 钢筋绑扎2
1:浇筑砼之前提前安排电渣焊施工队,约定好进场时间、人员
2:确定楼层内电源是否有
3:督促钢筋班组吊 Q,Z 钢筋
4:督促钢筋工套 Q,Z 箍筋,为电渣压力焊施工队提供工作面
5:确定电渣焊试件送技术部并与资料员沟通
3:检查砼浇筑质量3
1:检查已浇筑 Q,Z 砼浇筑质量,如有问题严禁私自处理,应立即报砼主管工长,待确定方案后方可修补
2:检查拆模顺序,是否正确,拆模时间是否合理
3:控制野蛮拆模的现象
4:对砼缺陷的部位进行标示,确定处理方案报监理并监督处理
5:根据外墙,边梁控制线进行校核,对胀模的部位进行标示,并安排剔凿
对尺寸不够的部位(超过 10mm)行标示并修补
6:安排对 Q,Z 根部进行凿毛处理

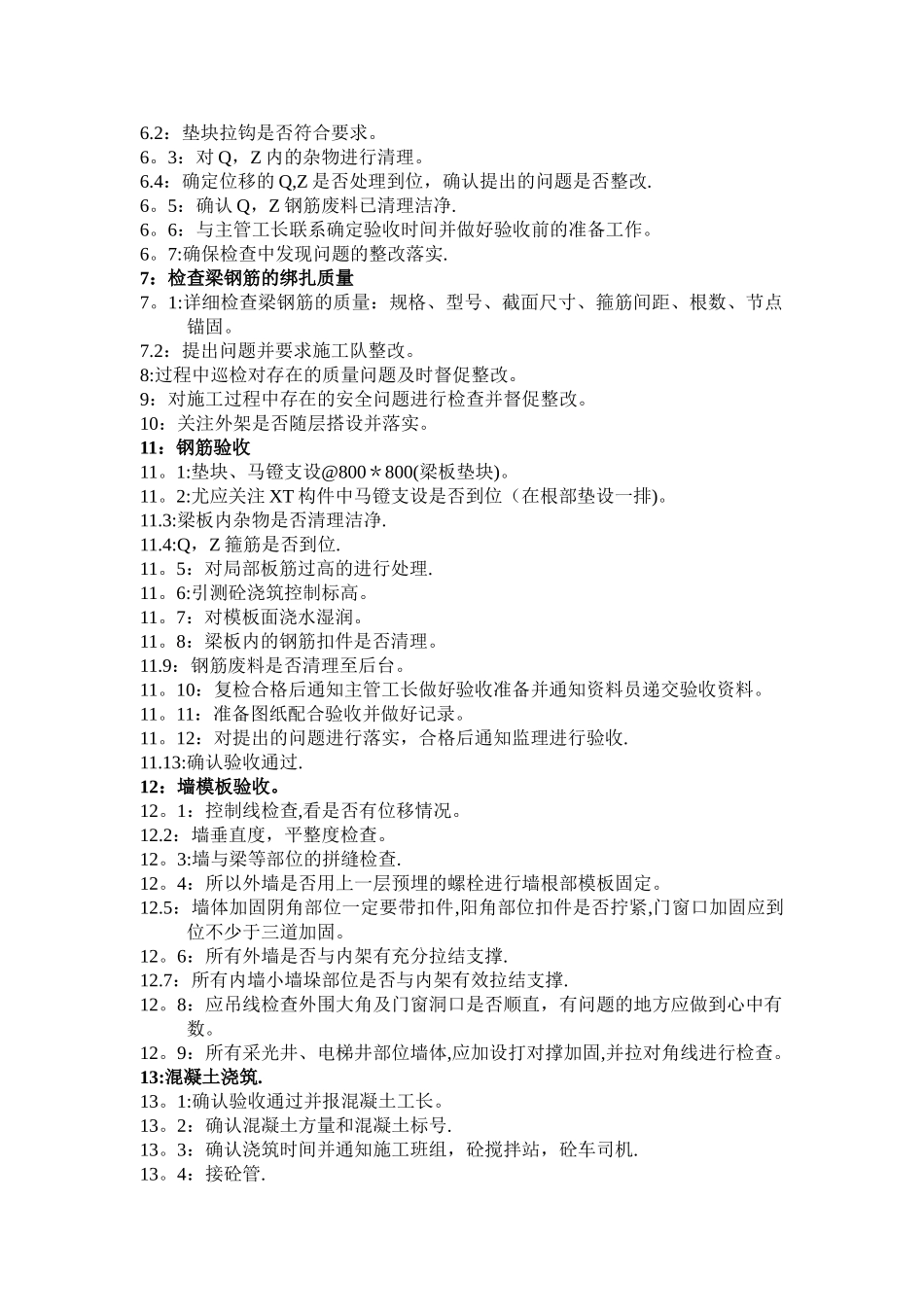

4:检查电渣压力焊质量并对 Q,Z 钢筋的绑扎质量进行控制4
1:对电渣压力焊的焊接进行检查,如有偏心、焊包不均匀等质量缺陷的应立即安排工人现场整改
2:检查焊渣是否敲掉
3:检查是否有漏焊的现象
4:对环筋的规格,间距,型号进行核对
5:对 Q,Z 钢筋的规格,型号进行核对
6:对 Q,Z 的截面尺寸进行检查

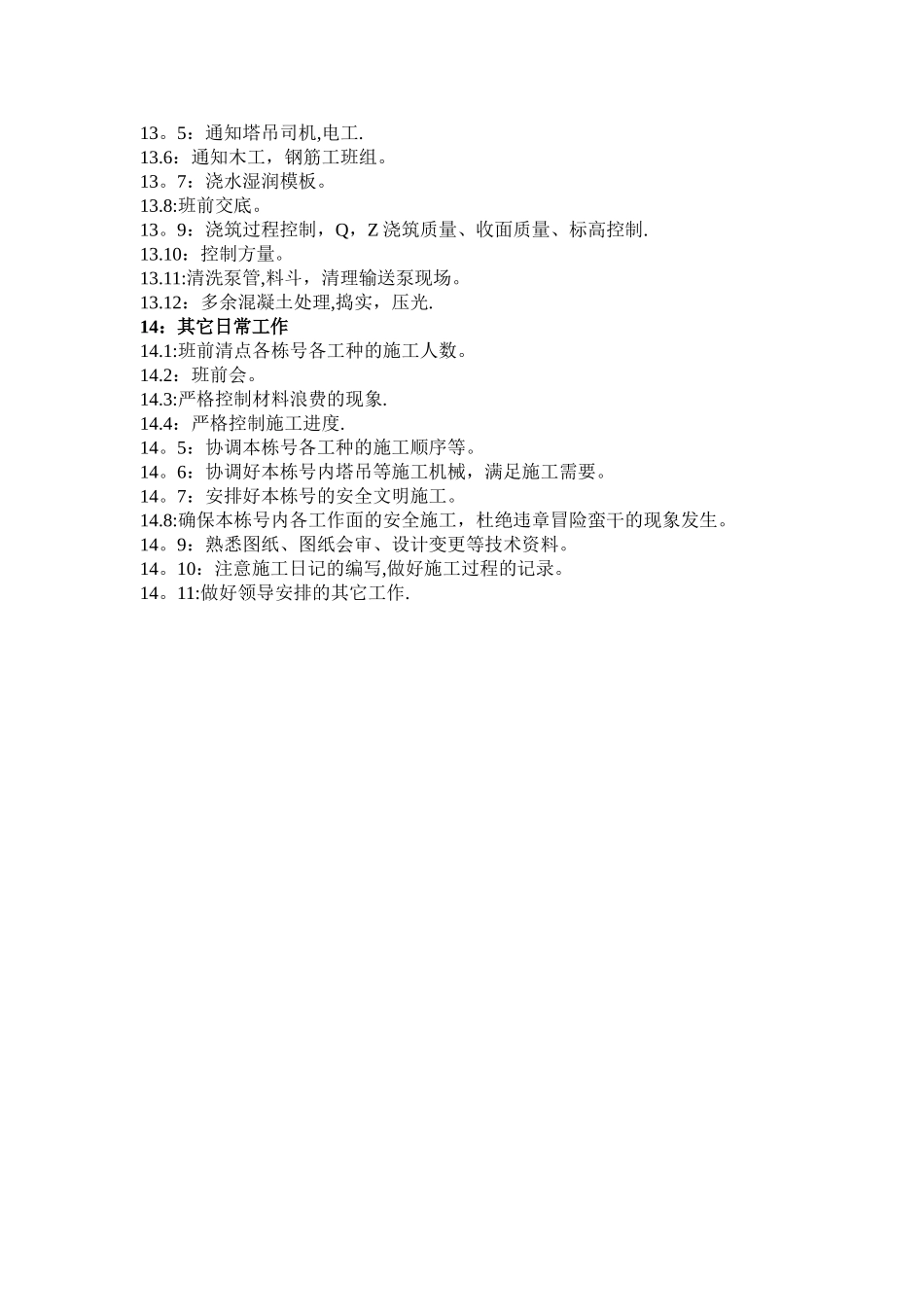

7:检查 Q 竖向钢筋的搭接长度是否符合要求
5:检查模板支撑体系及构件定位尺寸
1:对模板支撑体系进行检查(立杆间距纵横向不大于 1 米,纵横向水平杆均应连接、并应与立杆有效拉结)
2:检查梁底模板的控制尺寸,标高,轴线定位尺寸
3:检查平板模
