郑州轨道交通5号线土建03标4 季度施工计划保证措施编 制 :复 核 :审 核 :中铁隧道集团有限公司郑州轨道 5 号线土建 03 标项目部二零一六年十月六日郑州轨道交通5号线土建施工03标4 季度施工计划保证措施郑州轨道 5 号线土建 03 标 2024 年 10 月 6 日 一、4 季度施工计划站点4 季度计划进度(2024
26—2024
25)4 季度计划产值(2024
26—2024
25)分站、区间(万元)标段合计(万元)未来北路站① 负二层侧墙及中板:完成 2 段(第 1、3 段),计 1011
36m³,占设计总量 9 段,计 5007
12m³ 的 22%,开累占设计总量100%;② 负一侧墙及顶板:完成 3 段(第 1、2、3 段),计 2088
89m3,占设计总量 9 段,计 6505
59m³ 的 33%,开累占设计总量100%
③ 暗挖段土方开挖及初期支护:计 128 米,占设计总量 128 米的 100%,开累占设计总量的 100%
④ 暗挖段二次衬砌:计 40 米,占设计总量 128 米的 31%,开累占设计总量的 31%
⑤2#风亭及 4#出入口围护结构全部完成,主体完成 40%
91 13661
57经三路站① 交通导改完成 20%,占设计总量的 20%,开累占设计总量的 79%
② 灌注桩 224 根,计 5926
94 米,占设计总量 506 根,计 13388
54 米的 44%,开累占设计总量的 100%
③ 止水帷幕:计 26822
50 米,占设计总量 28622
50 米的 94%,开累占设计总量的 100%
④ 临时立柱桩:计 1354
01 米,占设计总量 1421
71 米的 94%,开累占设计总量的 100%
⑤ 冠梁:790
00 立方,占设计总量 827

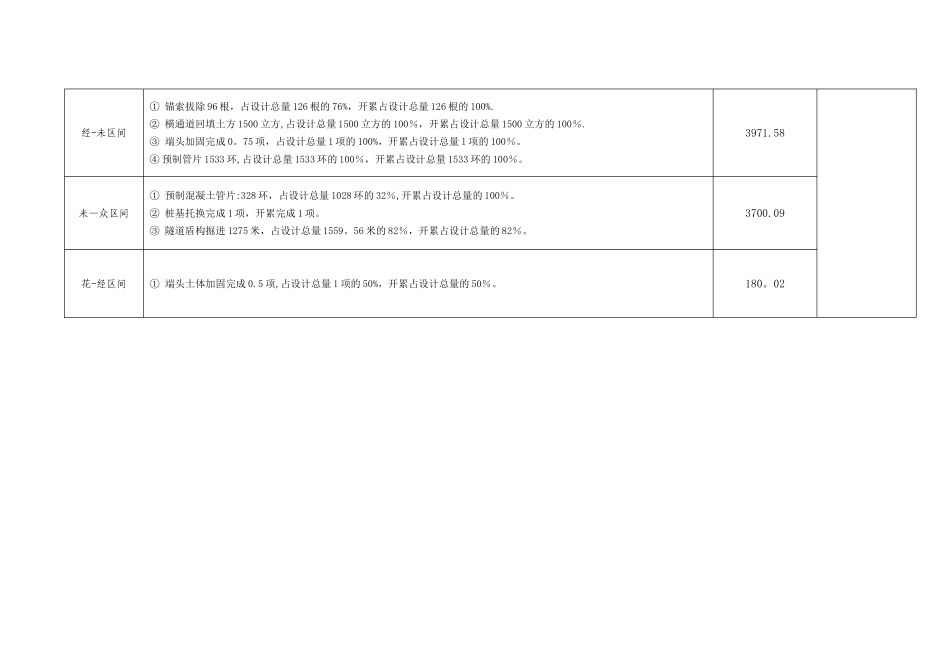

58 立方的 95%,开累
