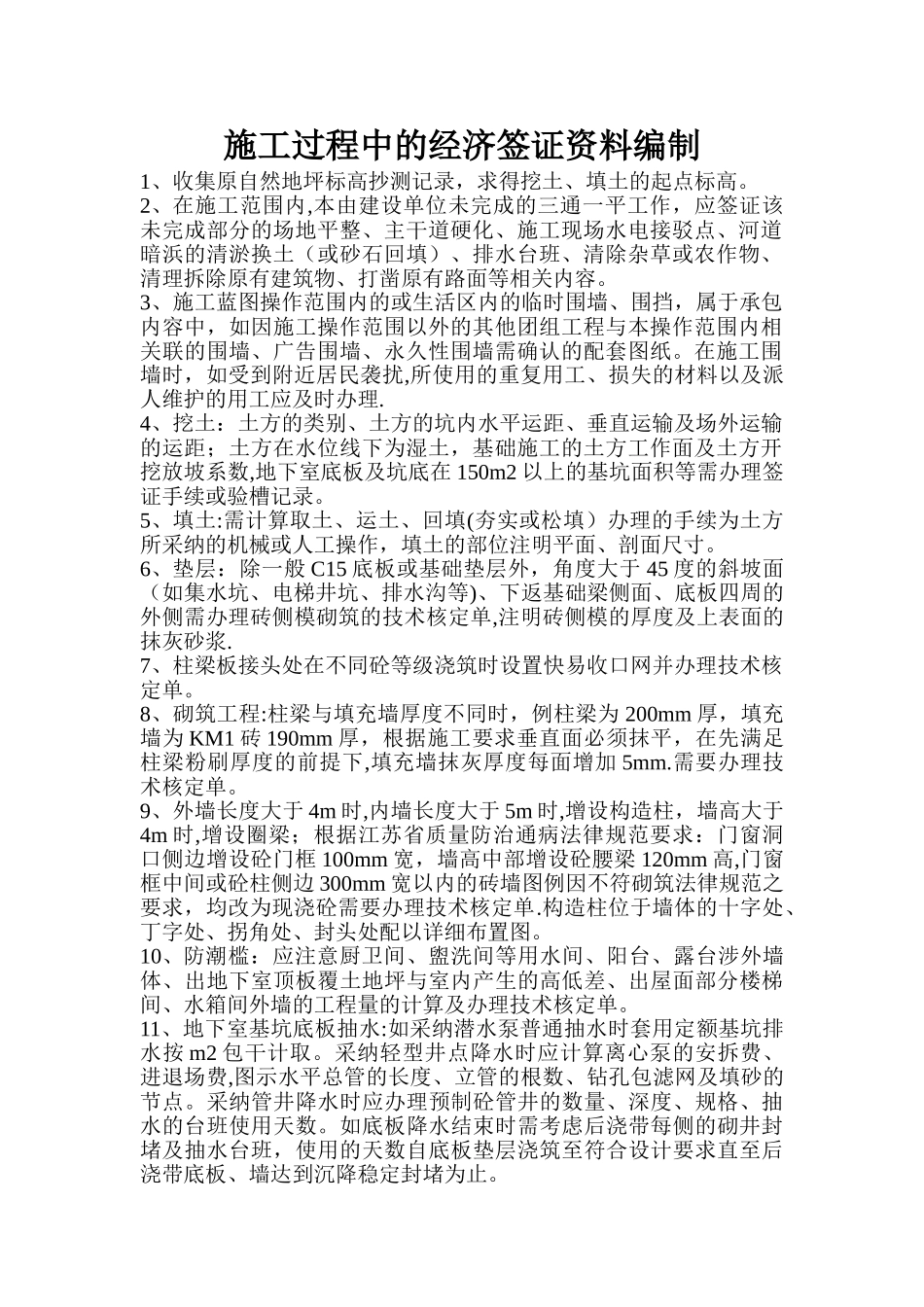

施工过程中的经济签证资料编制1、收集原自然地坪标高抄测记录,求得挖土、填土的起点标高
2、在施工范围内,本由建设单位未完成的三通一平工作,应签证该未完成部分的场地平整、主干道硬化、施工现场水电接驳点、河道暗浜的清淤换土(或砂石回填)、排水台班、清除杂草或农作物、清理拆除原有建筑物、打凿原有路面等相关内容
3、施工蓝图操作范围内的或生活区内的临时围墙、围挡,属于承包内容中,如因施工操作范围以外的其他团组工程与本操作范围内相关联的围墙、广告围墙、永久性围墙需确认的配套图纸
在施工围墙时,如受到附近居民袭扰,所使用的重复用工、损失的材料以及派人维护的用工应及时办理
4、挖土:土方的类别、土方的坑内水平运距、垂直运输及场外运输的运距;土方在水位线下为湿土,基础施工的土方工作面及土方开挖放坡系数,地下室底板及坑底在 150m2 以上的基坑面积等需办理签证手续或验槽记录
5、填土:需计算取土、运土、回填(夯实或松填)办理的手续为土方所采纳的机械或人工操作,填土的部位注明平面、剖面尺寸
6、垫层:除一般 C15 底板或基础垫层外,角度大于 45 度的斜坡面(如集水坑、电梯井坑、排水沟等)、下返基础梁侧面、底板四周的外侧需办理砖侧模砌筑的技术核定单,注明砖侧模的厚度及上表面的抹灰砂浆
7、柱梁板接头处在不同砼等级浇筑时设置快易收口网并办理技术核定单
8、砌筑工程:柱梁与填充墙厚度不同时,例柱梁为 200mm 厚,填充墙为 KM1 砖 190mm 厚,根据施工要求垂直面必须抹平,在先满足柱梁粉刷厚度的前提下,填充墙抹灰厚度每面增加 5mm
需要办理技术核定单
9、外墙长度大于 4m 时,内墙长度大于 5m 时,增设构造柱,墙高大于4m 时,增设圈梁;根据江苏省质量防治通病法律规范要求:门窗洞口侧边增设砼门框 100mm 宽,墙高中部增设砼腰梁 120mm 高,门窗框中间或砼柱侧边 300mm
