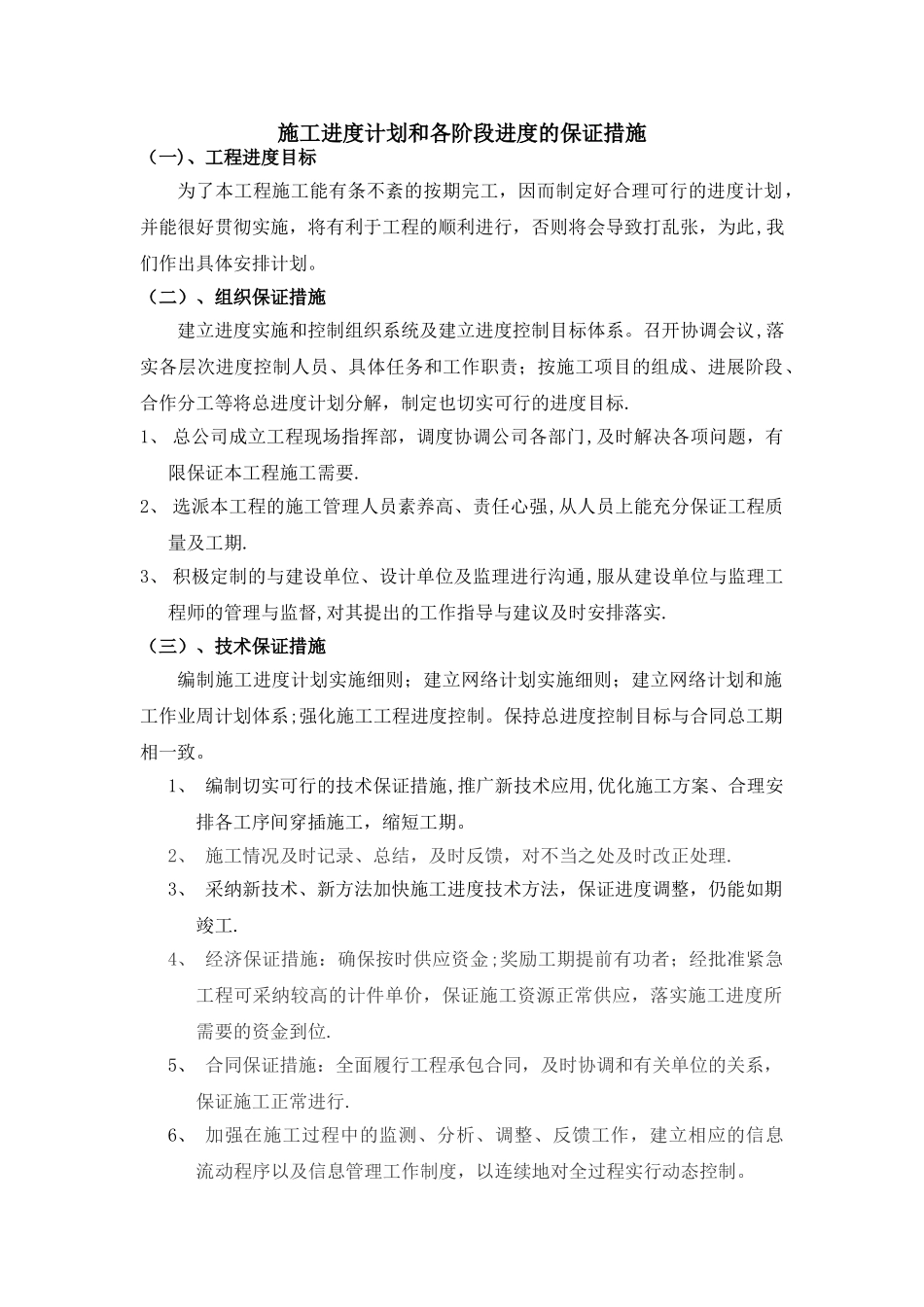

施工进度计划和各阶段进度的保证措施(一)、工程进度目标为了本工程施工能有条不紊的按期完工,因而制定好合理可行的进度计划,并能很好贯彻实施,将有利于工程的顺利进行,否则将会导致打乱张,为此,我们作出具体安排计划
(二)、组织保证措施建立进度实施和控制组织系统及建立进度控制目标体系
召开协调会议,落实各层次进度控制人员、具体任务和工作职责;按施工项目的组成、进展阶段、合作分工等将总进度计划分解,制定也切实可行的进度目标
1、 总公司成立工程现场指挥部,调度协调公司各部门,及时解决各项问题,有限保证本工程施工需要
2、 选派本工程的施工管理人员素养高、责任心强,从人员上能充分保证工程质量及工期
3、 积极定制的与建设单位、设计单位及监理进行沟通,服从建设单位与监理工程师的管理与监督,对其提出的工作指导与建议及时安排落实
(三)、技术保证措施编制施工进度计划实施细则;建立网络计划实施细则;建立网络计划和施工作业周计划体系;强化施工工程进度控制
保持总进度控制目标与合同总工期相一致
1、 编制切实可行的技术保证措施,推广新技术应用,优化施工方案、合理安排各工序间穿插施工,缩短工期
2、 施工情况及时记录、总结,及时反馈,对不当之处及时改正处理
3、 采纳新技术、新方法加快施工进度技术方法,保证进度调整,仍能如期竣工
4、 经济保证措施:确保按时供应资金;奖励工期提前有功者;经批准紧急工程可采纳较高的计件单价,保证施工资源正常供应,落实施工进度所需要的资金到位
5、 合同保证措施:全面履行工程承包合同,及时协调和有关单位的关系,保证施工正常进行
6、 加强在施工过程中的监测、分析、调整、反馈工作,建立相应的信息流动程序以及信息管理工作制度,以连续地对全过程实行动态控制

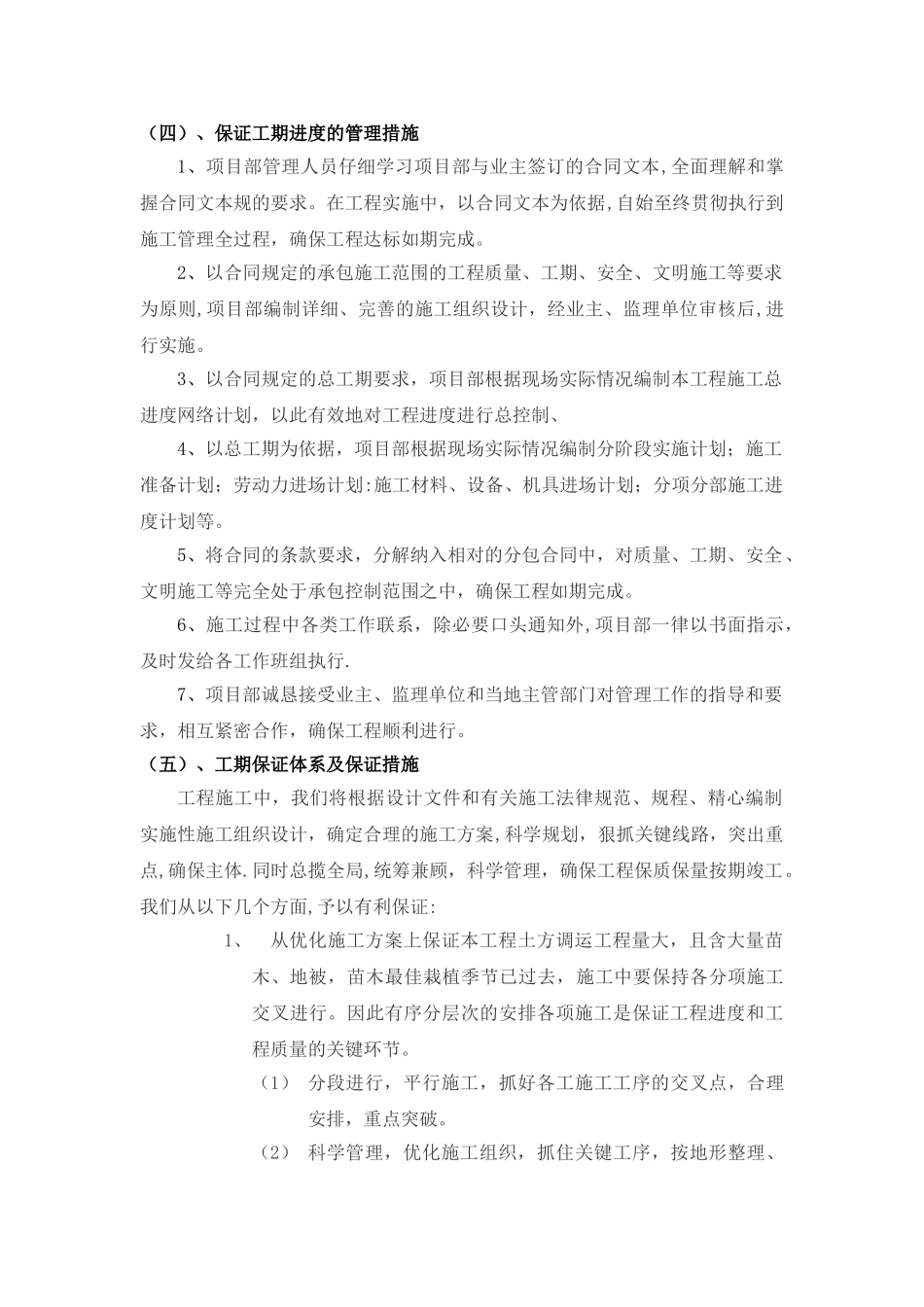

(四)、保证工期进度的管理措施1、项目部管理人员仔细学习项目部与业主签订的合同文本,全面理解和掌握合同文本规的要求
