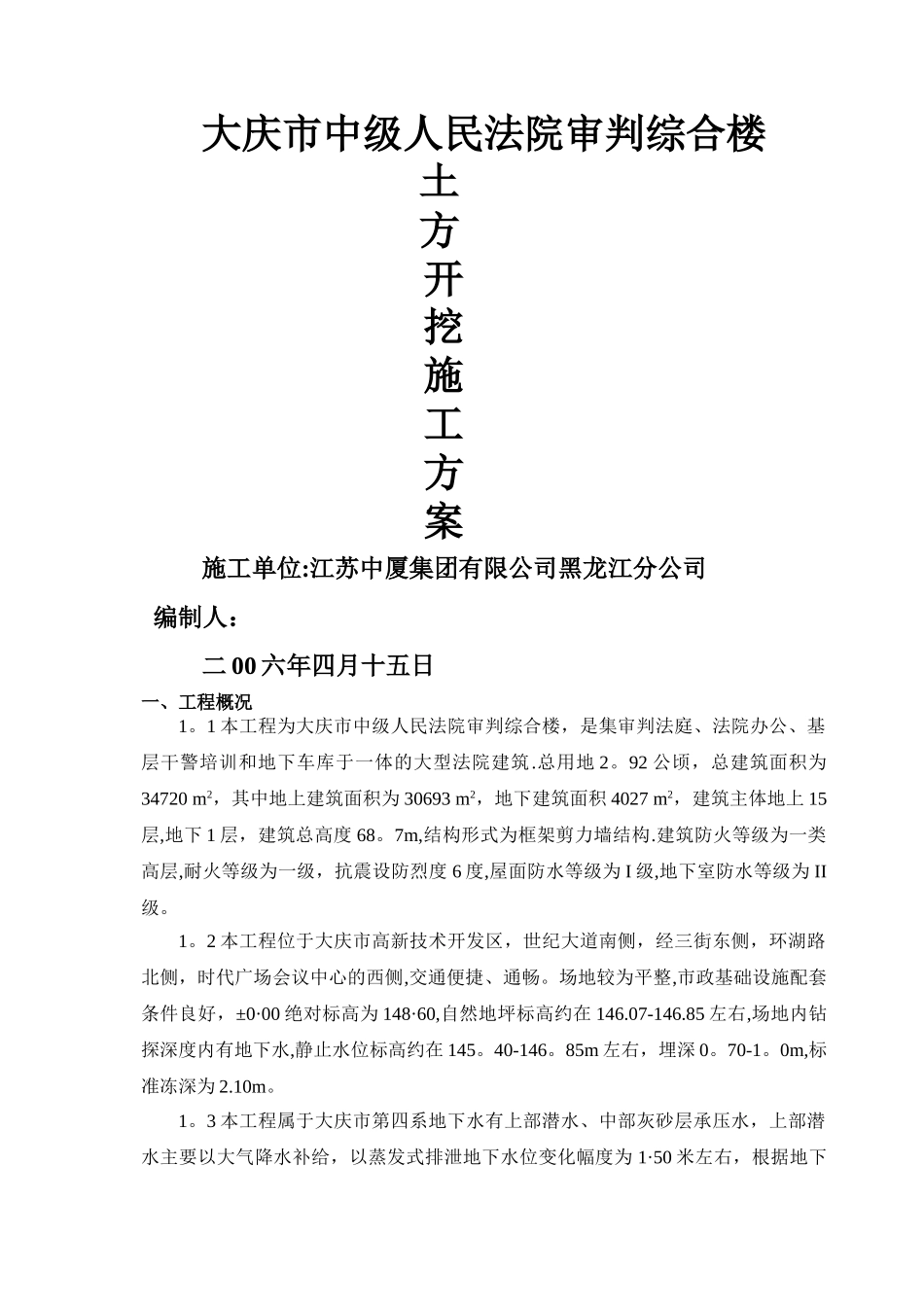

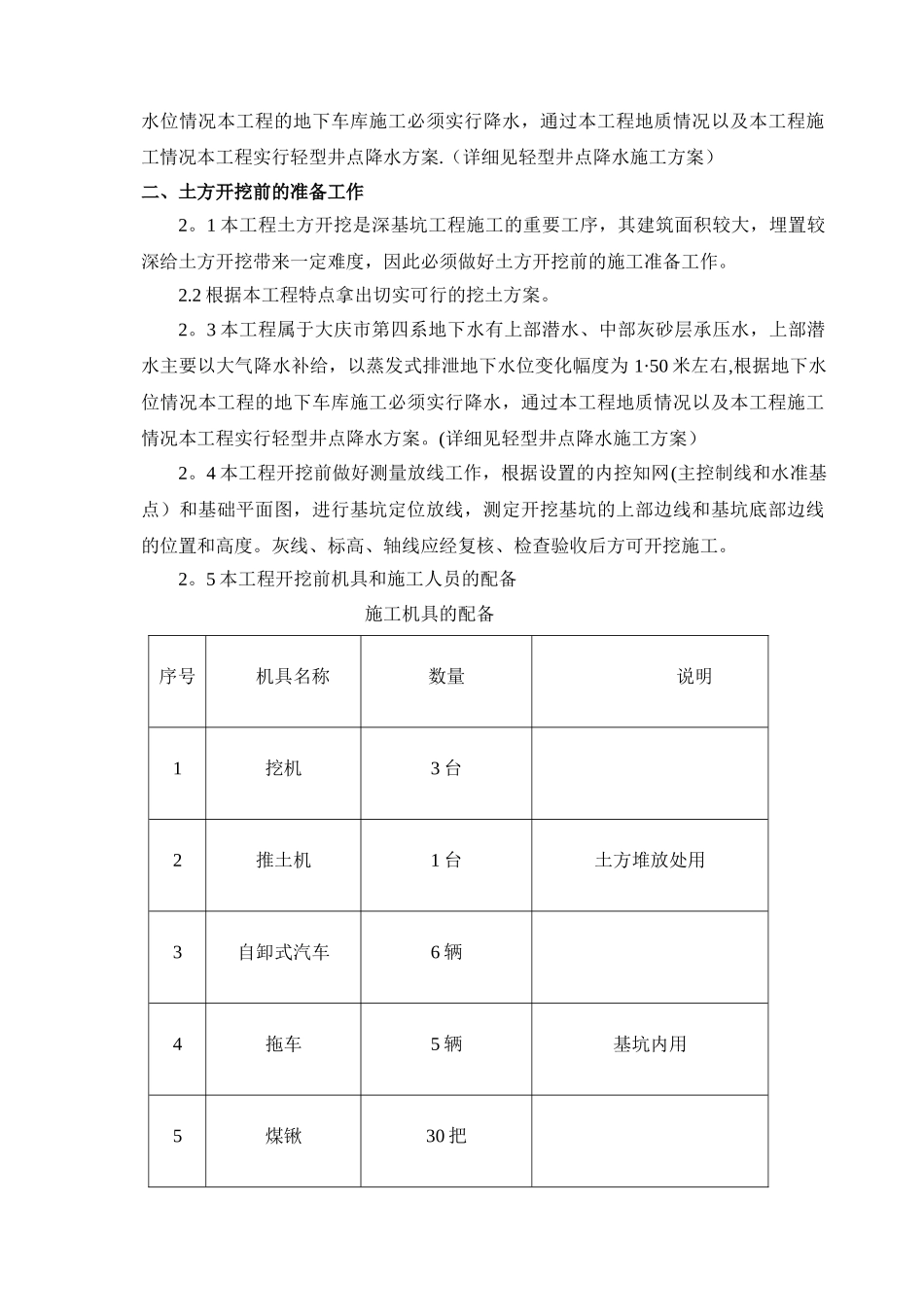

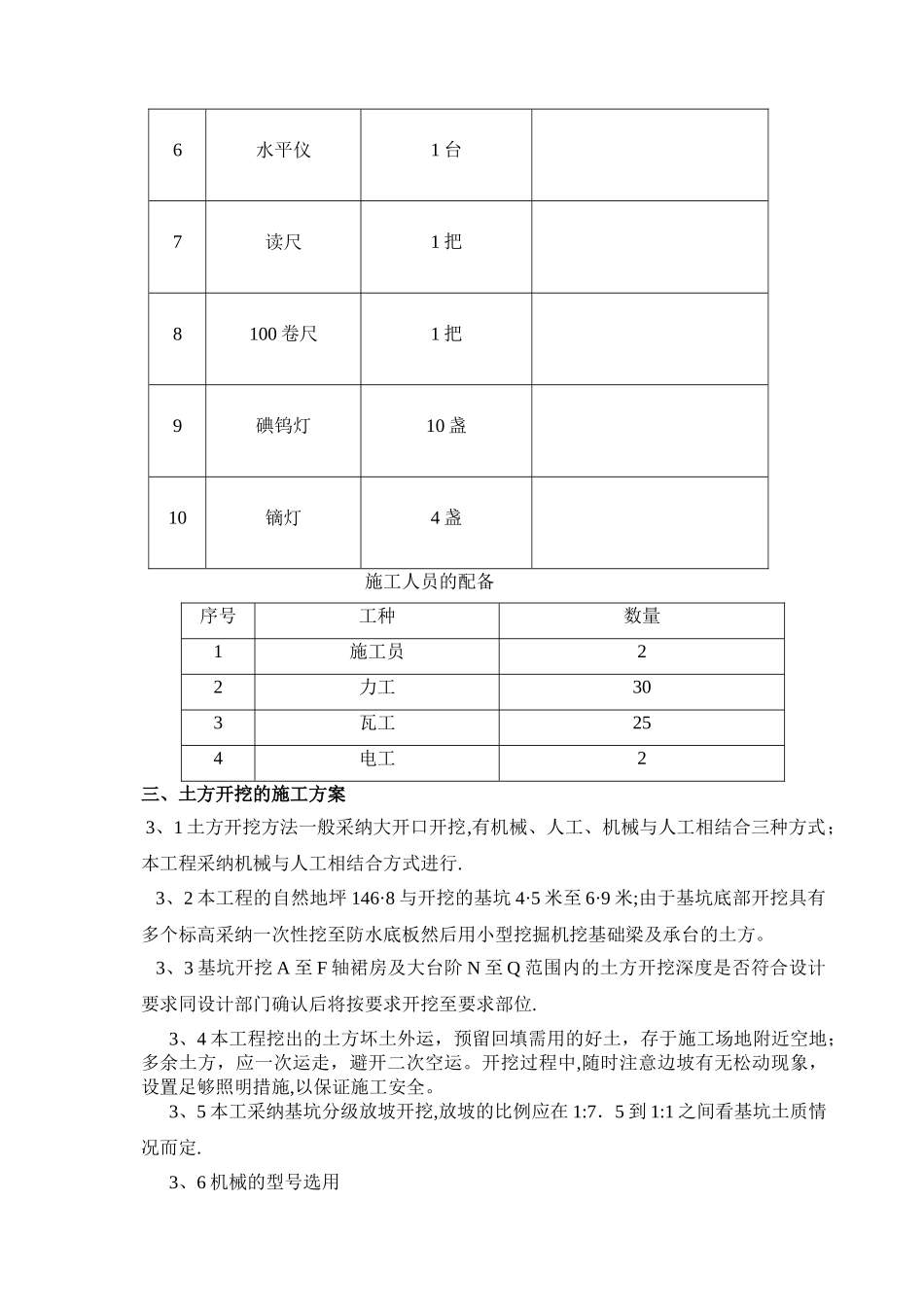

大庆市中级人民法院审判综合楼土方 开挖施工方案施工单位:江苏中厦集团有限公司黑龙江分公司 编制人:二 00 六年四月十五日一、工程概况1。1 本工程为大庆市中级人民法院审判综合楼,是集审判法庭、法院办公、基层干警培训和地下车库于一体的大型法院建筑.总用地 2。92 公顷,总建筑面积为34720 m2,其中地上建筑面积为 30693 m2,地下建筑面积 4027 m2,建筑主体地上 15层,地下 1 层,建筑总高度 68。7m,结构形式为框架剪力墙结构.建筑防火等级为一类高层,耐火等级为一级,抗震设防烈度 6 度,屋面防水等级为 I 级,地下室防水等级为 II级。1。2 本工程位于大庆市高新技术开发区,世纪大道南侧,经三街东侧,环湖路北侧,时代广场会议中心的西侧,交通便捷、通畅。场地较为平整,市政基础设施配套条件良好,±0·00 绝对标高为 148·60,自然地坪标高约在 146.07-146.85 左右,场地内钻探深度内有地下水,静止水位标高约在 145。40-146。85m 左右,埋深 0。70-1。0m,标准冻深为 2.10m。1。3 本工程属于大庆市第四系地下水有上部潜水、中部灰砂层承压水,上部潜水主要以大气降水补给,以蒸发式排泄地下水位变化幅度为 1·50 米左右,根据地下水位情况本工程的地下车库施工必须实行降水,通过本工程地质情况以及本工程施工情况本工程实行轻型井点降水方案.(详细见轻型井点降水施工方案)二、土方开挖前的准备工作2。1 本工程土方开挖是深基坑工程施工的重要工序,其建筑面积较大,埋置较深给土方开挖带来一定难度,因此必须做好土方开挖前的施工准备工作。2.2 根据本工程特点拿出切实可行的挖土方案。2。3 本工程属于大庆市第四系地下水有上部潜水、中部灰砂层承压水,上部潜水主要以大气降水补给,以蒸发式排泄地下水位变化幅度为 1·50 米左右,根据地下水位情况本工程的地下车库施工必须实行降水,通过本工程地质情况以及本工程施工情况本工程实行轻型井点降水方案。(详细见轻型井点降水施工方案)2。4 本工程开挖前做好测量放线工作,根据设置的内控知网(主控制线和水准基点)和基础平面图,进行基坑定位放线,测定开挖基坑的上部边线和基坑底部边线的位置和高度。灰线、标高、轴线应经复核、检查验收后方可开挖施工。2。5 本工程开挖前机具和施工人员的配备施工机具的配备序号机具名称数量说明1挖机3 台2推土机1 台土方堆放处用3自卸式汽车6 辆4拖车5 辆基坑内用5煤锹30 把6水平仪1 台7读尺1 把8100 ...
