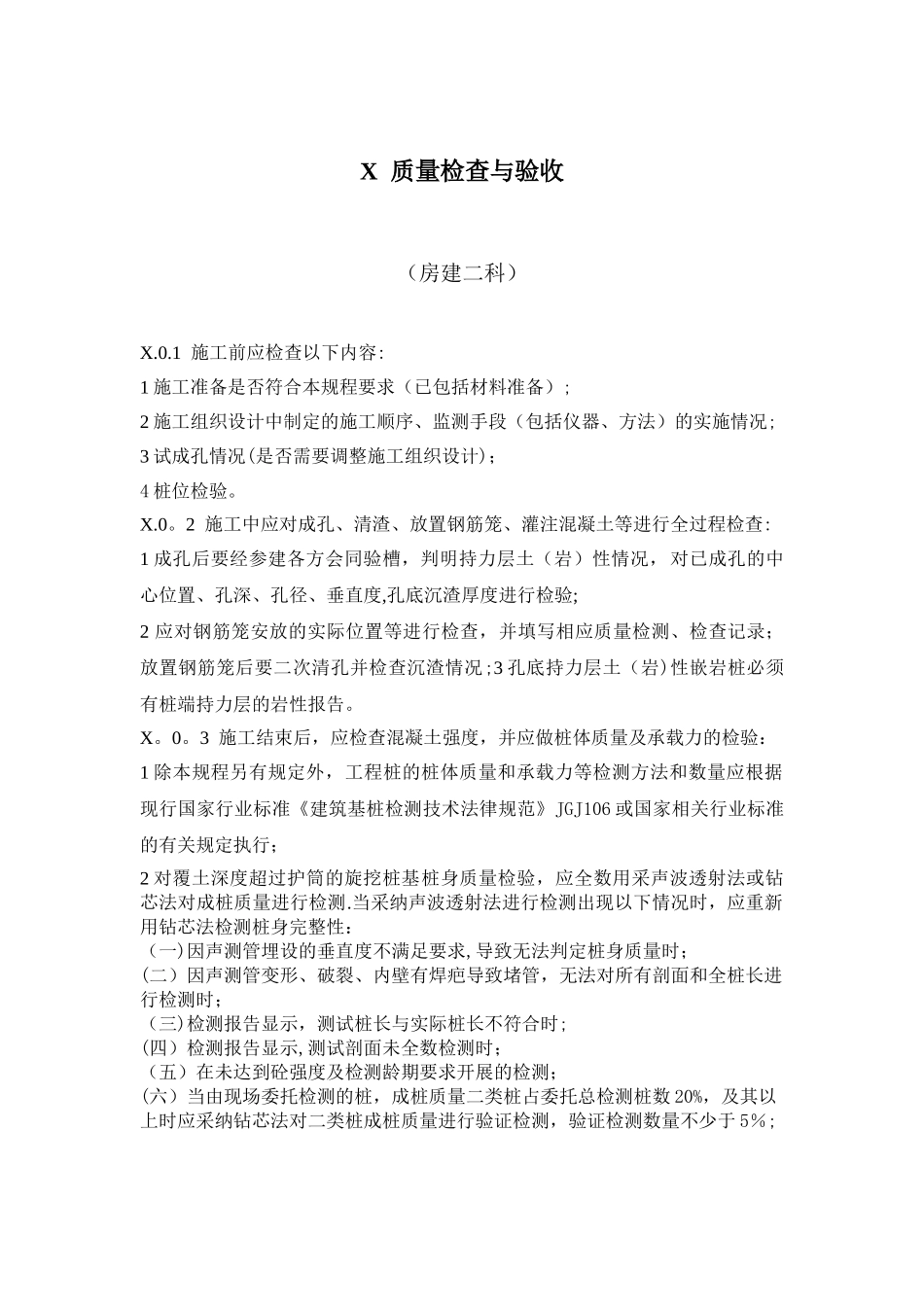

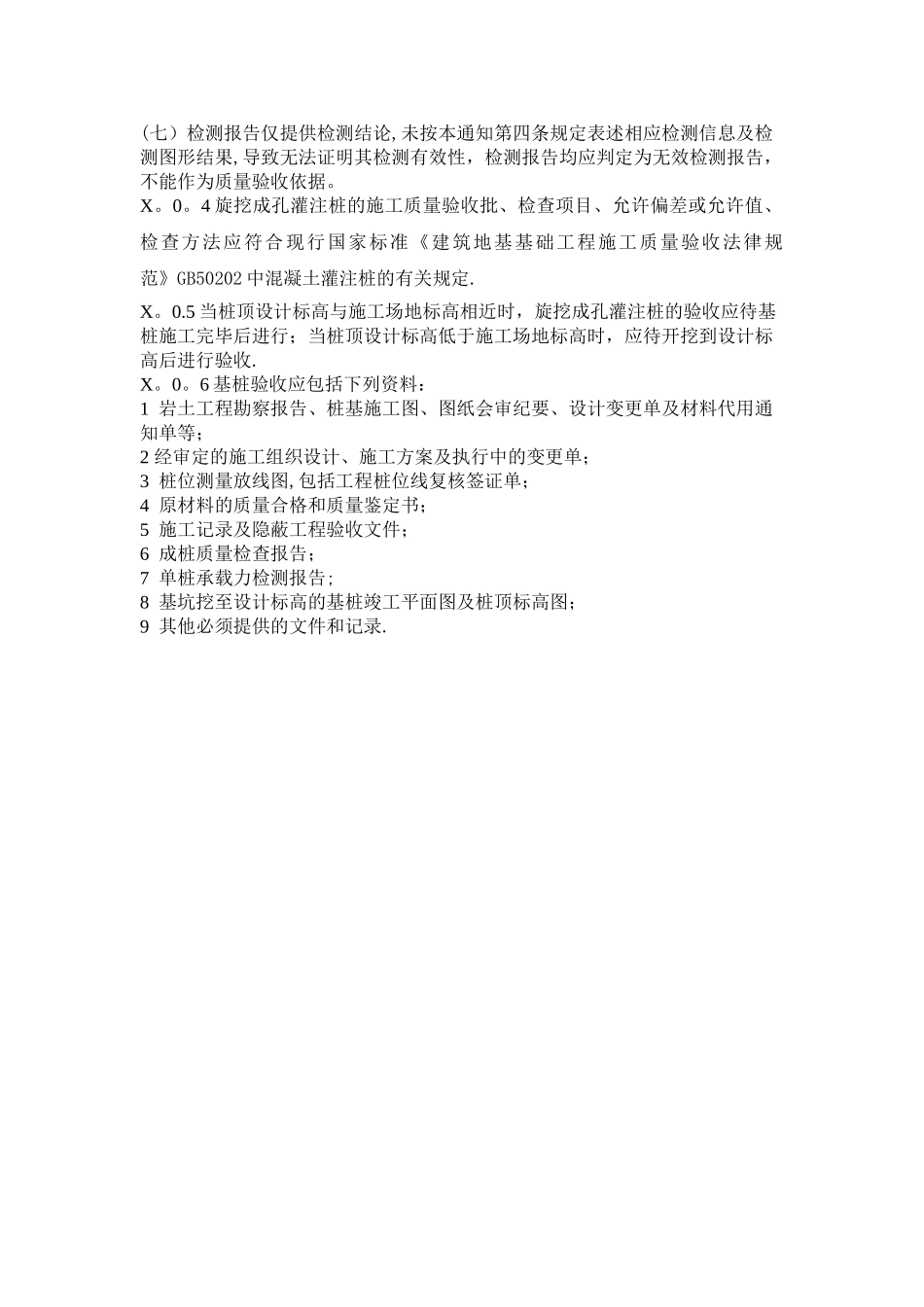

X 质量检查与验收(房建二科)X.0.1 施工前应检查以下内容:1 施工准备是否符合本规程要求(已包括材料准备);2 施工组织设计中制定的施工顺序、监测手段(包括仪器、方法)的实施情况;3 试成孔情况(是否需要调整施工组织设计);4 桩位检验。X.0。2 施工中应对成孔、清渣、放置钢筋笼、灌注混凝土等进行全过程检查:1 成孔后要经参建各方会同验槽,判明持力层土(岩)性情况,对已成孔的中心位置、孔深、孔径、垂直度,孔底沉渣厚度进行检验;2 应对钢筋笼安放的实际位置等进行检查,并填写相应质量检测、检查记录;放置钢筋笼后要二次清孔并检查沉渣情况;3 孔底持力层土(岩)性嵌岩桩必须有桩端持力层的岩性报告。X。0。3 施工结束后,应检查混凝土强度,并应做桩体质量及承载力的检验:1 除本规程另有规定外,工程桩的桩体质量和承载力等检测方法和数量应根据现行国家行业标准《建筑基桩检测技术法律规范》JGJ106 或国家相关行业标准的有关规定执行;2 对覆土深度超过护筒的旋挖桩基桩身质量检验,应全数用采声波透射法或钻芯法对成桩质量进行检测.当采纳声波透射法进行检测出现以下情况时,应重新用钻芯法检测桩身完整性:(一)因声测管埋设的垂直度不满足要求,导致无法判定桩身质量时;(二)因声测管变形、破裂、内壁有焊疤导致堵管,无法对所有剖面和全桩长进行检测时;(三)检测报告显示,测试桩长与实际桩长不符合时;(四)检测报告显示,测试剖面未全数检测时;(五)在未达到砼强度及检测龄期要求开展的检测;(六)当由现场委托检测的桩,成桩质量二类桩占委托总检测桩数 20%,及其以上时应采纳钻芯法对二类桩成桩质量进行验证检测,验证检测数量不少于 5%;(七)检测报告仅提供检测结论,未按本通知第四条规定表述相应检测信息及检测图形结果,导致无法证明其检测有效性,检测报告均应判定为无效检测报告,不能作为质量验收依据。X。0。4 旋挖成孔灌注桩的施工质量验收批、检查项目、允许偏差或允许值、检查方法应符合现行国家标准《建筑地基基础工程施工质量验收法律规范》GB50202 中混凝土灌注桩的有关规定.X。0.5 当桩顶设计标高与施工场地标高相近时,旋挖成孔灌注桩的验收应待基桩施工完毕后进行;当桩顶设计标高低于施工场地标高时,应待开挖到设计标高后进行验收.X。0。6 基桩验收应包括下列资料:1 岩土工程勘察报告、桩基施工图、图纸会审纪要、设计变更单及材料代用通知单等;2 经审定的施工组织设计、施工方案...
