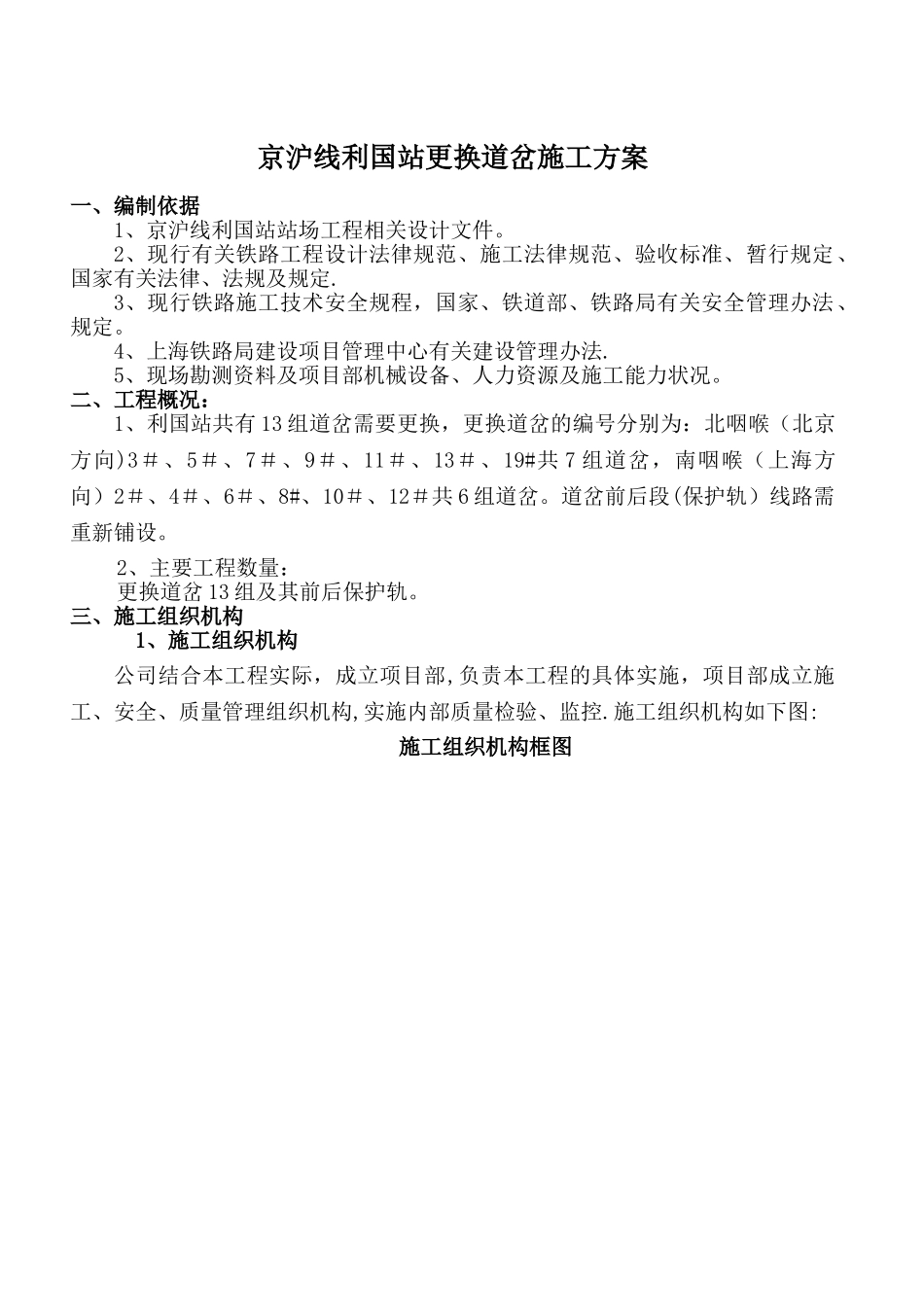

京沪线利国站更换道岔施工方案一、编制依据1、京沪线利国站站场工程相关设计文件
2、现行有关铁路工程设计法律规范、施工法律规范、验收标准、暂行规定、国家有关法律、法规及规定
3、现行铁路施工技术安全规程,国家、铁道部、铁路局有关安全管理办法、规定
4、上海铁路局建设项目管理中心有关建设管理办法
5、现场勘测资料及项目部机械设备、人力资源及施工能力状况
二、工程概况:1、利国站共有 13 组道岔需要更换,更换道岔的编号分别为:北咽喉(北京方向)3#、5#、7#、9#、11#、13#、19#共 7 组道岔,南咽喉(上海方向)2#、4#、6#、8#、10#、12#共 6 组道岔
道岔前后段(保护轨)线路需重新铺设
2、主要工程数量:更换道岔 13 组及其前后保护轨
三、施工组织机构1、施工组织机构公司结合本工程实际,成立项目部,负责本工程的具体实施,项目部成立施工、安全、质量管理组织机构,实施内部质量检验、监控

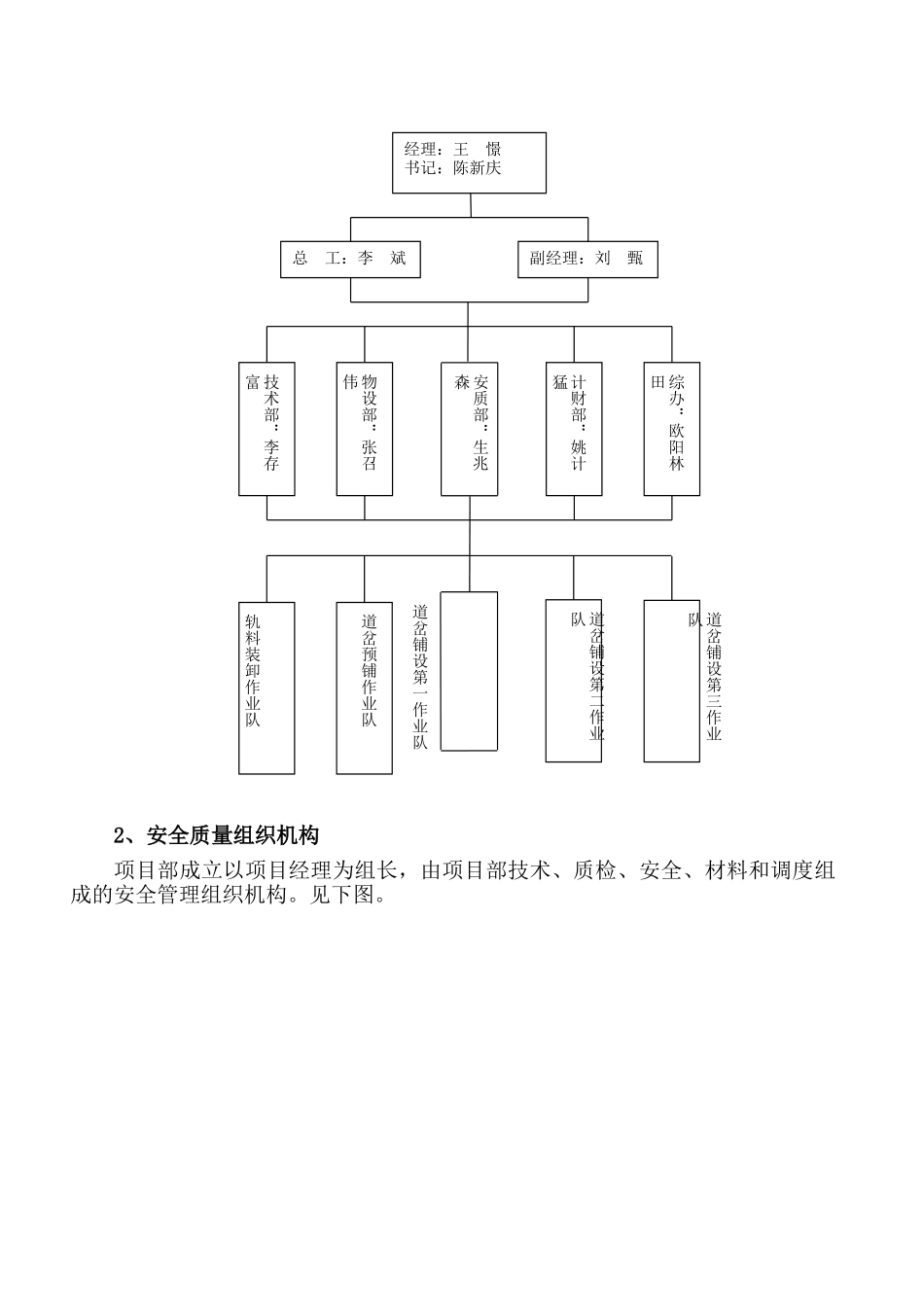

施工组织机构如下图: 施工组织机构框图2、安全质量组织机构项目部成立以项目经理为组长,由项目部技术、质检、安全、材料和调度组成的安全管理组织机构
道岔铺设第一作业队经理:王 憬书记:陈新庆总 工:李 斌副经理:刘 甄轨料装卸作业队道岔预铺作业队道岔铺设第二作业队道岔铺设第三作业队安质部:生兆森技术部:李存富物设部:张召伟计财部:姚计猛综办:欧阳林田四、临时设施方案1、施工用电、用水:接铁路电源作为施工、照明用电,施工要点作业时备用 24KW 发电机 1 台
2、人员驻地:租用当地既有房屋,做为临时住地,施工现场设看守棚、机具房等临时房屋
3、施工道路:道岔铺设第一作业队材料:张召伟技术:张玉宝安全质量组织机构图道岔装卸作业队道岔铺设第三作业 队道岔预铺作业队道岔铺设第二作业队调度:顾明权领工:于兴川经理:王 憬书记:陈新庆安全:耿德传质检:生兆森利用既有道路作为施
