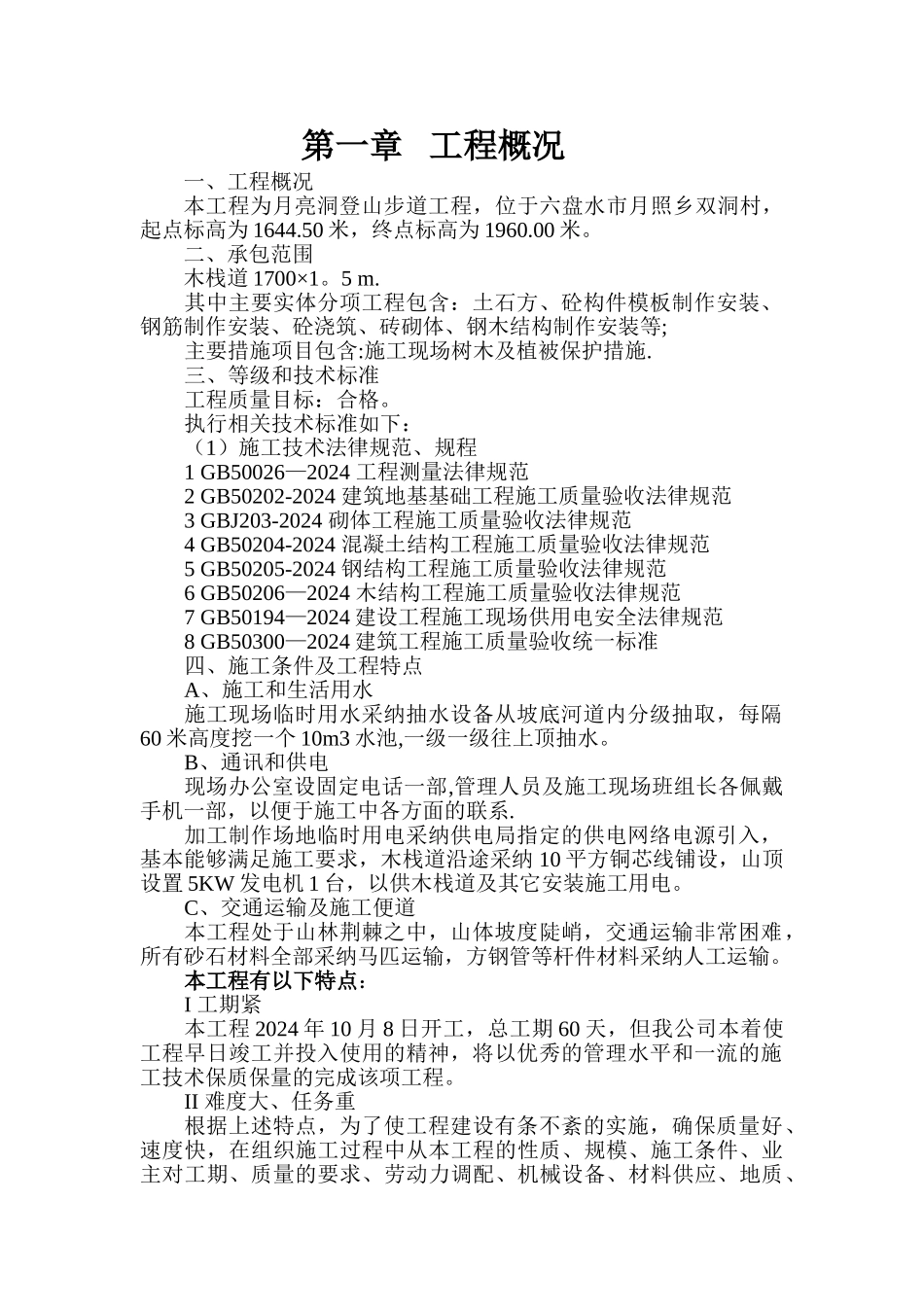

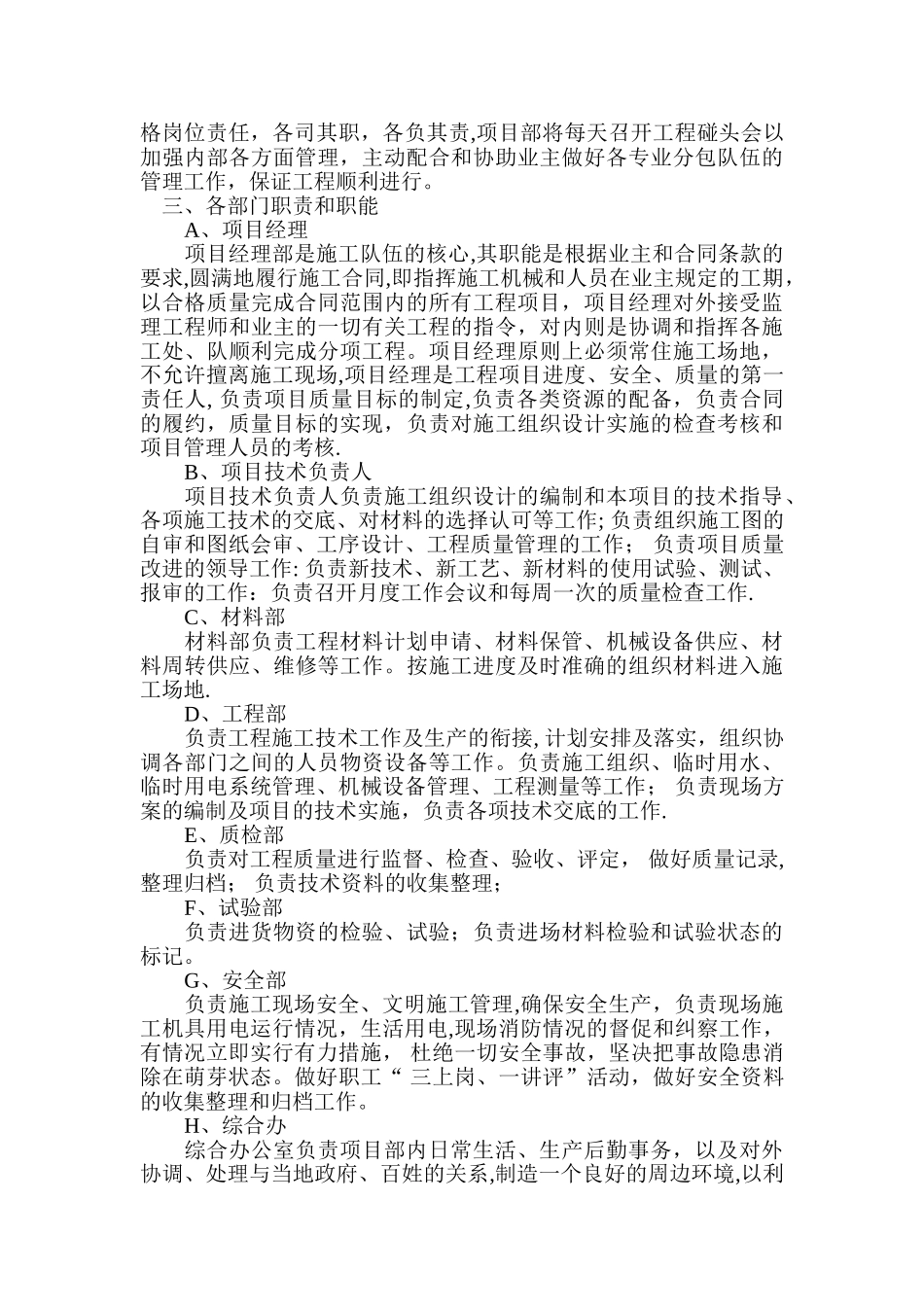

第一章 工程概况一、工程概况本工程为月亮洞登山步道工程,位于六盘水市月照乡双洞村,起点标高为 1644.50 米,终点标高为 1960.00 米。二、承包范围木栈道 1700×1。5 m.其中主要实体分项工程包含:土石方、砼构件模板制作安装、钢筋制作安装、砼浇筑、砖砌体、钢木结构制作安装等;主要措施项目包含:施工现场树木及植被保护措施.三、等级和技术标准工程质量目标:合格。执行相关技术标准如下:(1)施工技术法律规范、规程1 GB50026—2024 工程测量法律规范2 GB50202-2024 建筑地基基础工程施工质量验收法律规范3 GBJ203-2024 砌体工程施工质量验收法律规范4 GB50204-2024 混凝土结构工程施工质量验收法律规范5 GB50205-2024 钢结构工程施工质量验收法律规范6 GB50206—2024 木结构工程施工质量验收法律规范7 GB50194—2024 建设工程施工现场供用电安全法律规范8 GB50300—2024 建筑工程施工质量验收统一标准四、施工条件及工程特点A、施工和生活用水施工现场临时用水采纳抽水设备从坡底河道内分级抽取,每隔60 米高度挖一个 10m3 水池,一级一级往上顶抽水。B、通讯和供电现场办公室设固定电话一部,管理人员及施工现场班组长各佩戴手机一部,以便于施工中各方面的联系.加工制作场地临时用电采纳供电局指定的供电网络电源引入,基本能够满足施工要求,木栈道沿途采纳 10 平方铜芯线铺设,山顶设置 5KW 发电机 1 台,以供木栈道及其它安装施工用电。C、交通运输及施工便道本工程处于山林荆棘之中,山体坡度陡峭,交通运输非常困难,所有砂石材料全部采纳马匹运输,方钢管等杆件材料采纳人工运输。本工程有以下特点:I 工期紧本工程 2024 年 10 月 8 日开工,总工期 60 天,但我公司本着使工程早日竣工并投入使用的精神,将以优秀的管理水平和一流的施工技术保质保量的完成该项工程。II 难度大、任务重根据上述特点,为了使工程建设有条不紊的实施,确保质量好、速度快,在组织施工过程中从本工程的性质、规模、施工条件、业主对工期、质量的要求、劳动力调配、机械设备、材料供应、地质、气候条件、文明安全施工、控制成本等各方面出发,统筹考虑,拟定一个科学合理的方案来指导施工,克服各种不利条件,确保本工程施工全过程的各个方面都能处于最佳受控状态。第二章 编制依据和原则一、编制依据A、招标人提供的设计图纸、招标文件、答疑及工程预算书。B、现场全线踏勘、了解的第一手资料.C、地质地貌、水...
