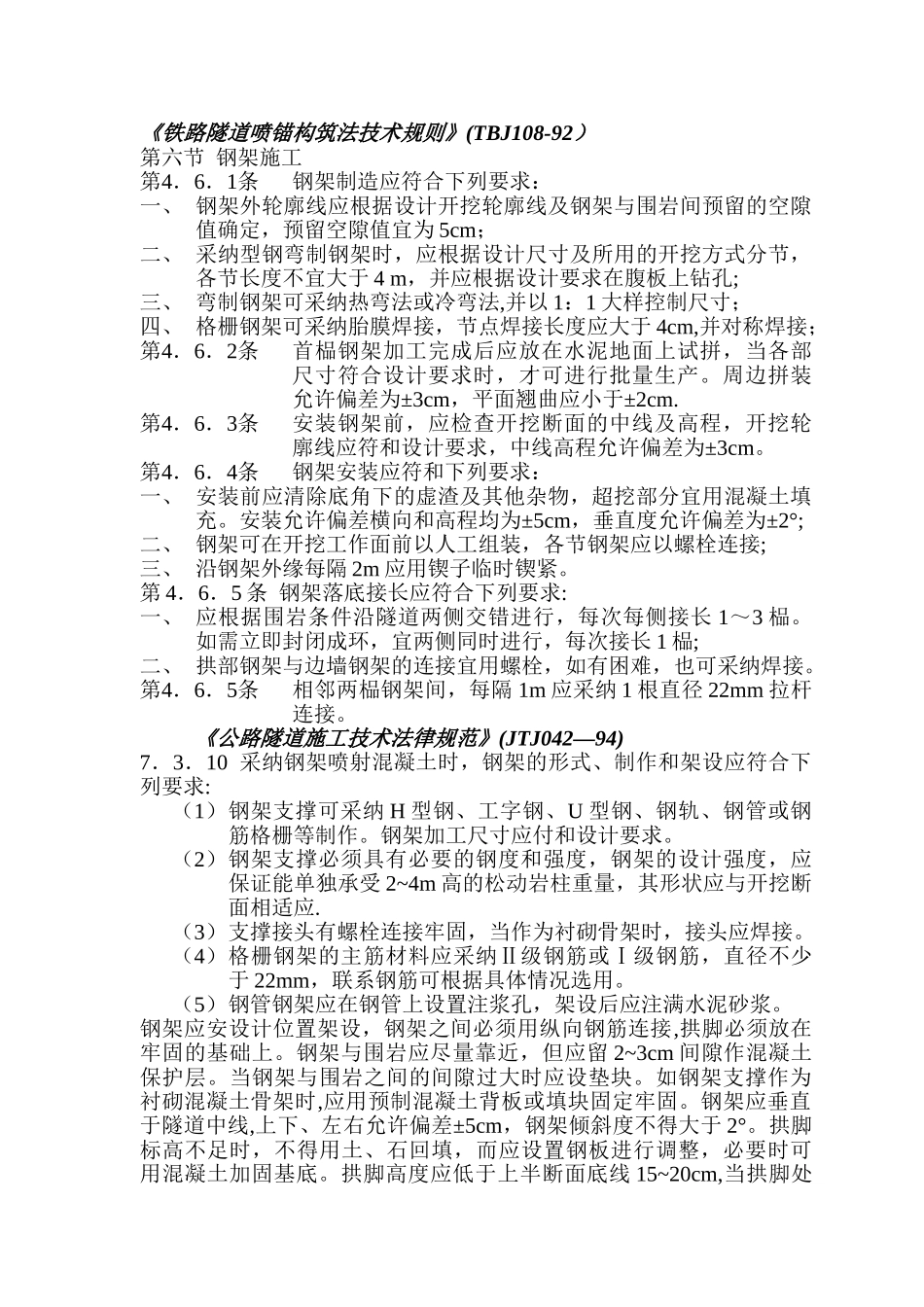

《铁路隧道喷锚构筑法技术规则》(TBJ108-92)第六节 钢架施工第4.6.1条钢架制造应符合下列要求:一、 钢架外轮廓线应根据设计开挖轮廓线及钢架与围岩间预留的空隙值确定,预留空隙值宜为 5cm;二、 采纳型钢弯制钢架时,应根据设计尺寸及所用的开挖方式分节,各节长度不宜大于 4 m,并应根据设计要求在腹板上钻孔;三、 弯制钢架可采纳热弯法或冷弯法,并以 1:1 大样控制尺寸;四、 格栅钢架可采纳胎膜焊接,节点焊接长度应大于 4cm,并对称焊接;第4.6.2条首榀钢架加工完成后应放在水泥地面上试拼,当各部尺寸符合设计要求时,才可进行批量生产
周边拼装允许偏差为±3cm,平面翘曲应小于±2cm
第4.6.3条安装钢架前,应检查开挖断面的中线及高程,开挖轮廓线应符和设计要求,中线高程允许偏差为±3cm
第4.6.4条钢架安装应符和下列要求:一、 安装前应清除底角下的虚渣及其他杂物,超挖部分宜用混凝土填充
安装允许偏差横向和高程均为±5cm,垂直度允许偏差为±2°;二、 钢架可在开挖工作面前以人工组装,各节钢架应以螺栓连接;三、 沿钢架外缘每隔 2m 应用锲子临时锲紧
第 4.6.5 条 钢架落底接长应符合下列要求:一、 应根据围岩条件沿隧道两侧交错进行,每次每侧接长 1~3 榀
如需立即封闭成环,宜两侧同时进行,每次接长 1 榀;二、 拱部钢架与边墙钢架的连接宜用螺栓,如有困难,也可采纳焊接
第4.6.5条相邻两榀钢架间,每隔 1m 应采纳 1 根直径 22mm 拉杆连接
《公路隧道施工技术法律规范》(JTJ042—94)7.3.10 采纳钢架喷射混凝土时,钢架的形式、制作和架设应符合下列要求:(1)钢架支撑可采纳 H 型钢、工字钢、U 型钢、钢轨、钢管或钢筋格栅等制作
钢架加工尺寸应付和设计要求
(2)钢架支撑必须具有必要的钢度和强度,钢架的设计强度,应保证能单独承受 2~
