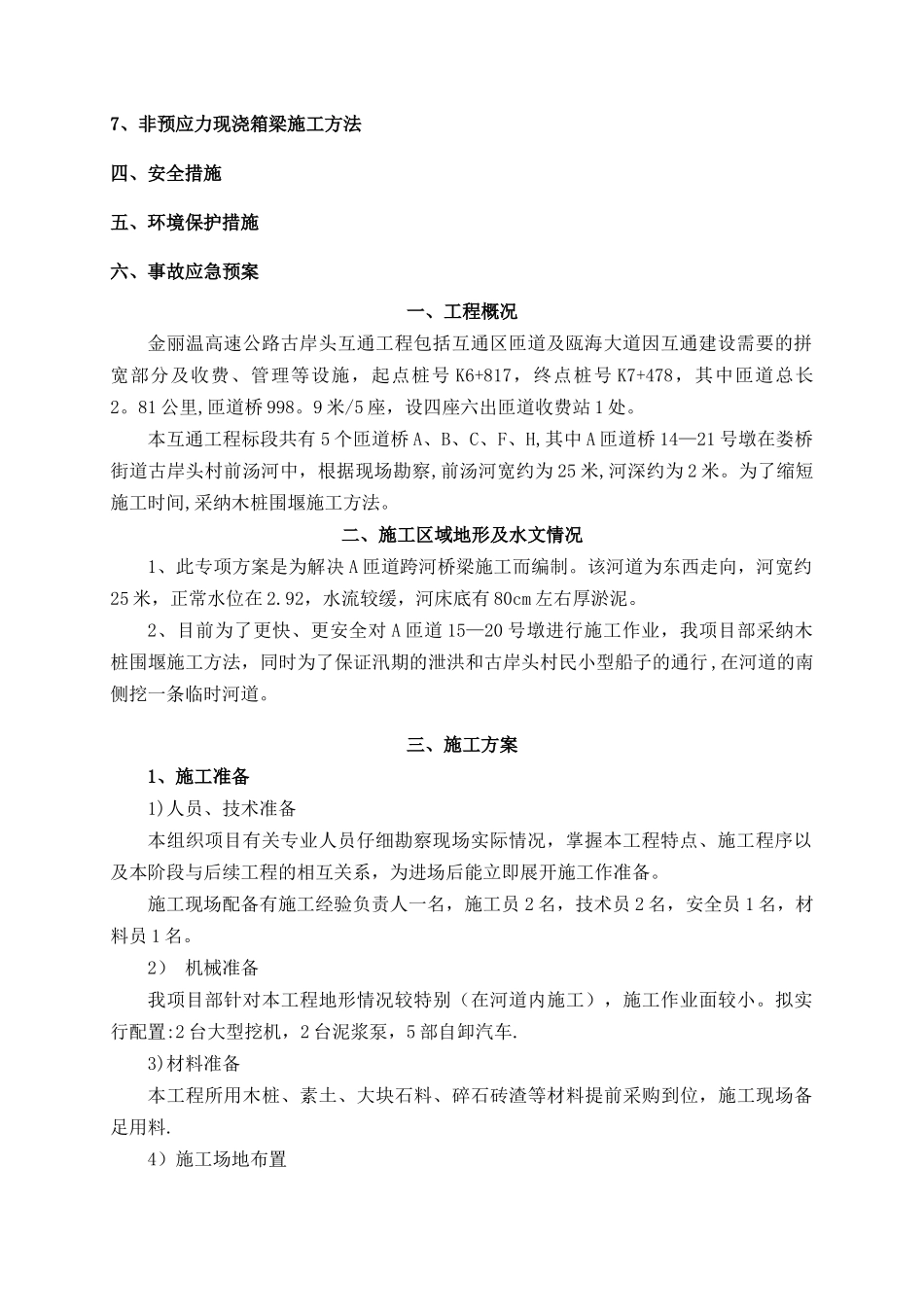

金丽温高速公路古岸头互通工程A 匝道 15#—20#墩台跨河施工方案金丽温高速公路古岸头互通工程第 1 施工标段项目部二零一二年十二月十日目 录一、工程概况二、施工区域地形及水文情况三、施工方案1、施工准备2、木桩围堰施工准备3、围堰木桩施工方法4、桥梁桩基础施工方法5、桥梁承台施工方法6、桥梁立柱施工方法7、非预应力现浇箱梁施工方法四、安全措施五、环境保护措施六、事故应急预案一、工程概况金丽温高速公路古岸头互通工程包括互通区匝道及瓯海大道因互通建设需要的拼宽部分及收费、管理等设施,起点桩号 K6+817,终点桩号 K7+478,其中匝道总长2。81 公里,匝道桥 998。9 米/5 座,设四座六出匝道收费站 1 处。本互通工程标段共有 5 个匝道桥 A、B、C、F、H,其中 A 匝道桥 14—21 号墩在娄桥街道古岸头村前汤河中,根据现场勘察,前汤河宽约为 25 米,河深约为 2 米。为了缩短施工时间,采纳木桩围堰施工方法。二、施工区域地形及水文情况1、此专项方案是为解决 A 匝道跨河桥梁施工而编制。该河道为东西走向,河宽约25 米,正常水位在 2.92,水流较缓,河床底有 80cm 左右厚淤泥。2、目前为了更快、更安全对 A 匝道 15—20 号墩进行施工作业,我项目部采纳木桩围堰施工方法,同时为了保证汛期的泄洪和古岸头村民小型船子的通行 ,在河道的南侧挖一条临时河道。三、施工方案1、施工准备1)人员、技术准备本组织项目有关专业人员仔细勘察现场实际情况,掌握本工程特点、施工程序以及本阶段与后续工程的相互关系,为进场后能立即展开施工作准备。施工现场配备有施工经验负责人一名,施工员 2 名,技术员 2 名,安全员 1 名,材料员 1 名。2) 机械准备我项目部针对本工程地形情况较特别(在河道内施工),施工作业面较小。拟实行配置:2 台大型挖机,2 台泥浆泵,5 部自卸汽车.3)材料准备本工程所用木桩、素土、大块石料、碎石砖渣等材料提前采购到位,施工现场备足用料.4)施工场地布置本临时到路施工特点是本工程地形情况较特别,施工作业面较小,需要进行清理淤泥及围堰等,围堰所用主要等材料均通过施工现场进行运输,可以满足要求。5)开挖临时河道根据施工现场实地勘察,古心街西侧有一座桥,桥宽为 3。85 米,桥底标高为在前汤河的南侧先开挖一条上口宽度为 6 米,下口宽度为 4 米,深度为 2 米的临时河道,河岸采纳自然放坡方法,坡度为 1:0.5,以保证汛期的泄洪和小型船子的通行,并...
