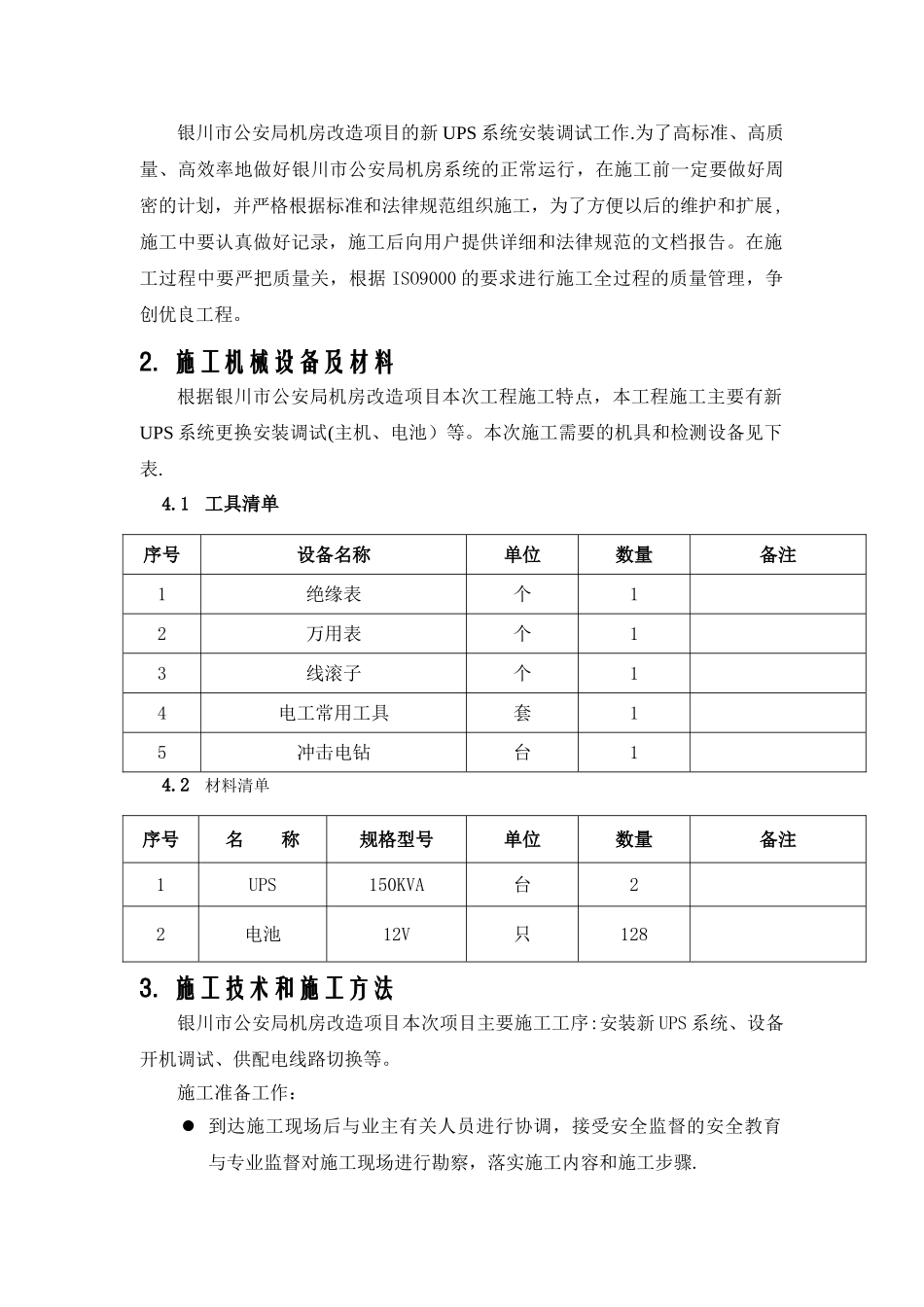

银川市公安局机房改造项目UPS 系统安装施工方案目 录1。工程概述 32 . 施工机械及材料 3 3 . 施工技术和施工方法 3 3 .1UPS 系统安装 4 3 。 3 。 1 安装前的设备检验 4 3 。 3.2 安装步骤 4 4 。 施工工期安排 5 4 .1 编制原则 5 4 。 1.1 编制依据 6 4 。 1 。 2 施工进度计划编制 6 5 。 安全保护技术措施 7 5 .1 安全生产管理体系 7 5 。 2 安全防范重点 7 5 。 3 安全措施 8 8.3 。 1 安全用电管理细则 8 8.3 。 2 电气检修作业安全要求 9 6 。 文明施工措施 9 6 。 1 技术措施 10 7 . 应急预案 11 7 。 1 目的 11 7 。 2 适用范围 11 7 。 3 职责 11 7 . 4 突发事件处理 11 8 . 割接预案 12 8 .1 割接背景 12 8 .2 割接准备 12 8 .3 割接要点 12 8 。 4 割接步骤 12 1. 工程概述银川市公安局机房改造项目的新 UPS 系统安装调试工作.为了高标准、高质量、高效率地做好银川市公安局机房系统的正常运行,在施工前一定要做好周密的计划,并严格根据标准和法律规范组织施工,为了方便以后的维护和扩展,施工中要认真做好记录,施工后向用户提供详细和法律规范的文档报告。在施工过程中要严把质量关,根据 ISO9000 的要求进行施工全过程的质量管理,争创优良工程。2. 施工机械设备及材料根据银川市公安局机房改造项目本次工程施工特点,本工程施工主要有新UPS 系统更换安装调试(主机、电池)等。本次施工需要的机具和检测设备见下表.4.1工具清单序号设备名称单位数量备注1绝缘表个12万用表个13线滚子个14电工常用工具套15冲击电钻台14.2材料清单序号名 称规格型号单位数量备注1UPS150KVA台22电池12V只1283. 施工技术和施工方法银川市公安局机房改造项目本次项目主要施工工序:安装新 UPS 系统、设备开机调试、供配电线路切换等。施工准备工作: 到达施工现场后与业主有关人员进行协调,接受安全监督的安全教育与专业监督对施工现场进行勘察,落实施工内容和施工步骤. 施工负责人与电气师共同确认将要进行断电的电源控制开关并由电气专业人员进行断电挂牌隔离上锁及完工后的解除隔离锁定等工作。 负责人在施工前向所有施工人员讲解此次施工内容及施工步骤,以及施工中的注意事项. 将施工所需材料工具、仪器设备等摆放到位,熟悉作业环境.5.1UPS 系统安装施工要点 请将 UPS 放置于用户...
