目录第一节、编制说明及依据 1第二节、工程概况 2 第三节、工作原理 2 第四节 地下室胎模墙及外墙单侧模板施工流程 2 第五节、模板选型 3 第六节 模板设计原则 3 第七节 外墙内侧单面模板施工 Error: Reference source not found 一、墙体模板 3 二、节点的处理方法 4 三、 支架系统; 4 四、模板拆除 4 第八节 素混凝土墙胎膜施工 5 一 、加固措施: 5 二、 墙体定位 5 三、防爆波电缆井处素胎模做法 5 四、 防水接茬处理 5 第九节 地下室外墙单侧支模受力分析 5 第十节 砼浇筑施工措施 21 第十一节 质量保证措施 22 一、质量控制管理措施 22 二、施工质量控制: 22 三、模板施工技术措施 23 第十一节、专项安全施工措施 23 第十二节、应急救援快速反应措施 24 第一节、编制说明及依据《混凝土结构工程施工质量验收法律规范》【GB50204-2024】《建设工程项目管理法律规范》【GB50326—2001】《建筑施工模板安全技术法律规范》JGJ162—2024《混凝土结构设计法律规范》GB50010—2024《建筑结构荷载法律规范》GB 50009—2024本工程建筑、结构施工图纸和图纸设计说明以及现场特别情况,已施工项目的相关经验

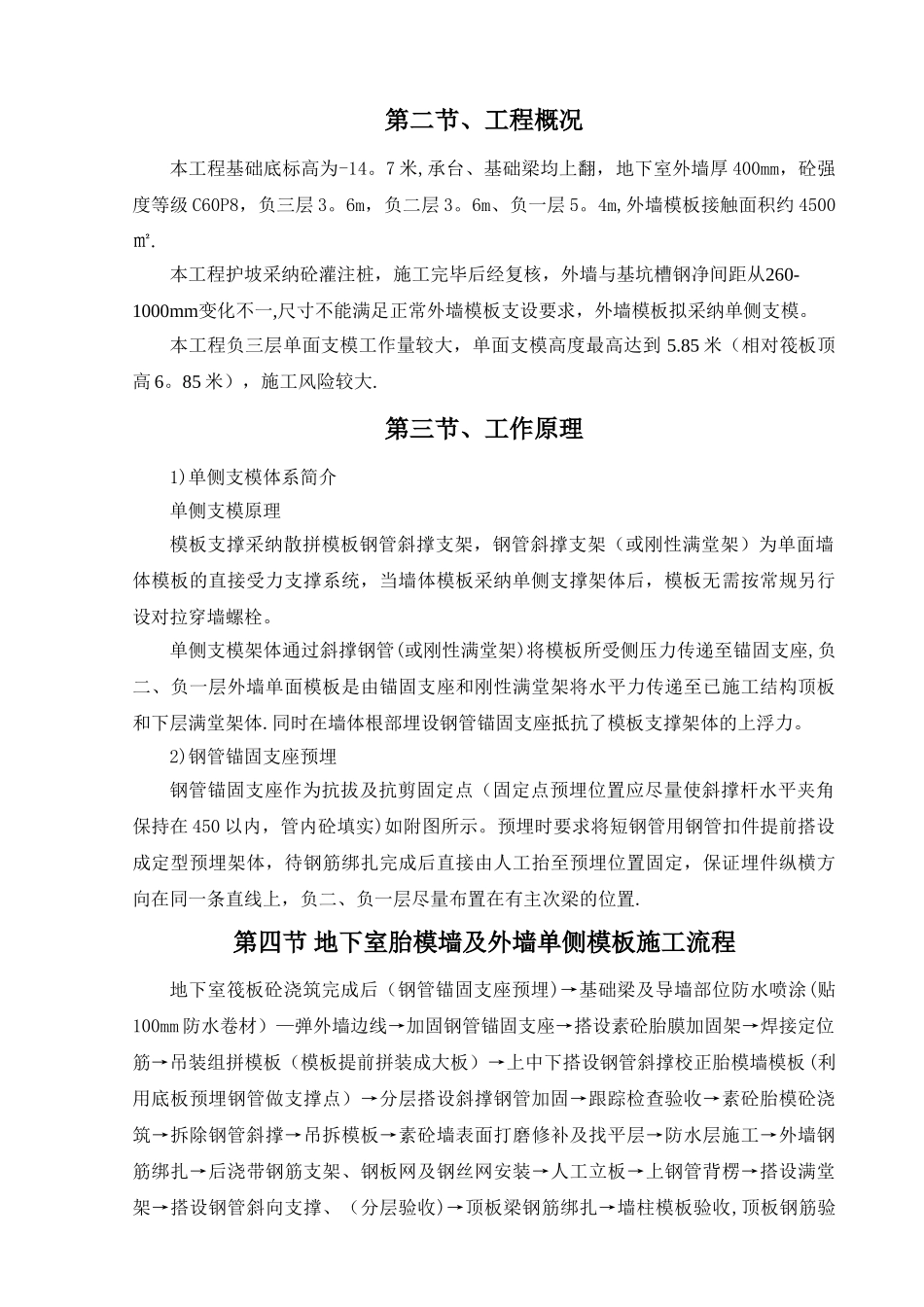

第二节、工程概况本工程基础底标高为-14
7 米,承台、基础梁均上翻,地下室外墙厚 400mm,砼强度等级 C60P8,负三层 3
6m,负二层 3
6m、负一层 5
4m,外墙模板接触面积约 4500㎡
本工程护坡采纳砼灌注桩,施工完毕后经复核,外墙与基坑槽钢净间距从260-1000mm变化不一,尺寸不能满足正常外墙模板支设要求,外墙模板拟采纳单侧支模
本工程负三层单面支模工作量较大,单面支模高度最高达到 5
85 米(相对筏板顶高 6
85 米),施工风险较大
第三节、工作原理1
