某混凝土工程上游堆石混凝土围堰施工方案目 录1 工程概况 12 施工布置 1 2
1 供水 1 2
2 供电 1 2
3 施工道路 1 2
4 场地布置 1 3 堆石混凝土施工 2 3
1 分层分块 2 3
2 自密实混凝土入仓强度分析 2 3
3 自密实混凝土运输及入仓方式 2 3
4 堆石料选取 3 3
5 堆石料运输及入仓方式 3 3
6 施工工艺 3 4 基础帷幕灌浆施工 2 4
1 施工程序 5 4
2 钻孔 5 4
3 冲孔和压水试验 5 4
4 灌浆 6 4
5 灌浆质量检查 7 5 施工进度计划 8 6 质量保证措施 8 7 安全保证措施 8 8 资源配置 8 8
1 施工机械设备配置 9 8

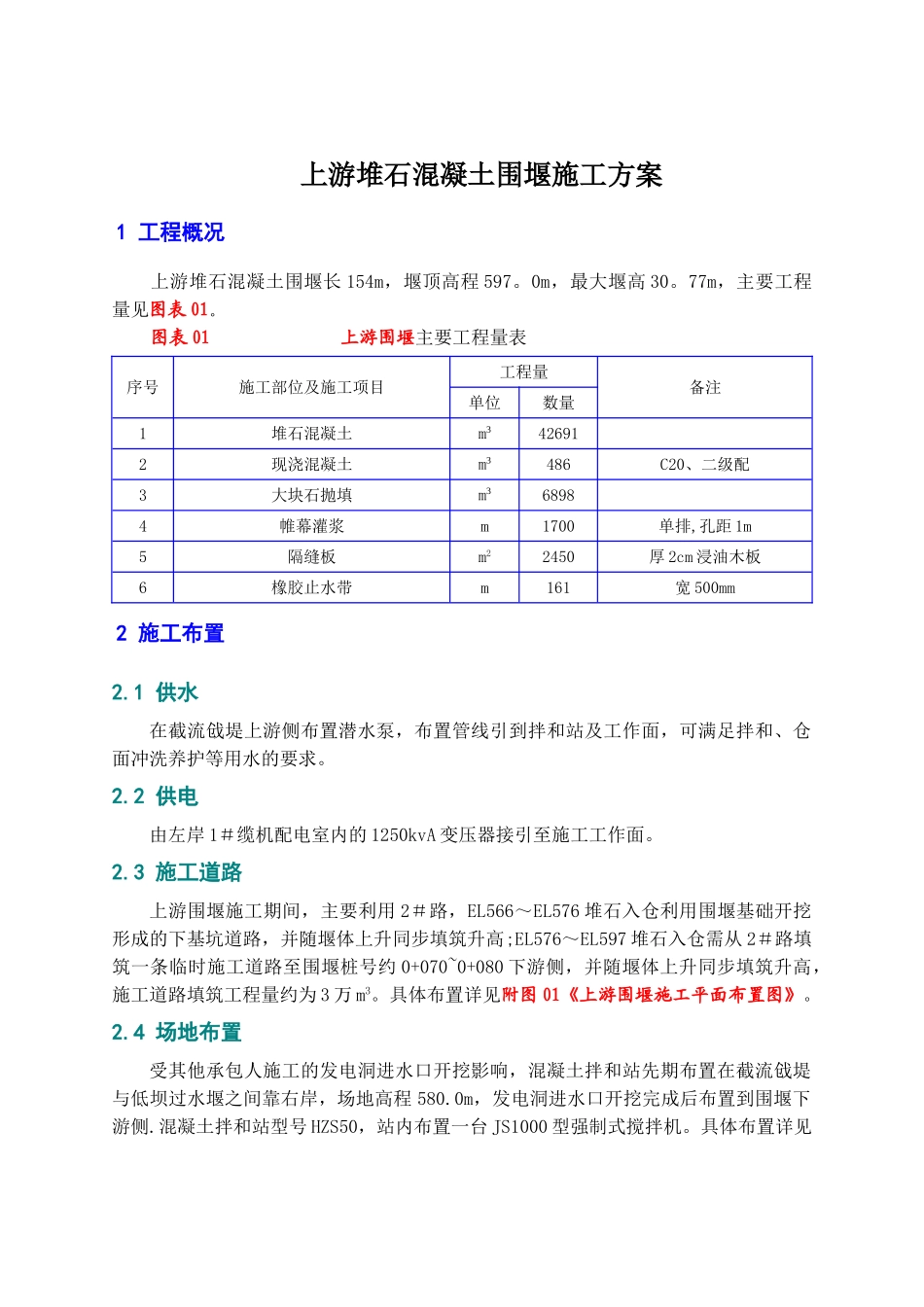

2 劳动力配置 9 9 需要协调解决的相关事宜 10 上游堆石混凝土围堰施工方案1 工程概况上游堆石混凝土围堰长 154m,堰顶高程 597
0m,最大堰高 30
77m,主要工程量见图表 01
图表 01 上游围堰主要工程量表序号施工部位及施工项目工程量备注单位数量1堆石混凝土m3426912现浇混凝土m3486C20、二级配3大块石抛填m368984帷幕灌浆m1700单排,孔距 1m5隔缝板m22450厚 2cm 浸油木板6橡胶止水带m161宽 500mm2 施工布置2
1 供水在截流戗堤上游侧布置潜水泵,布置管线引到拌和站及工作面,可满足拌和、仓面冲洗养护等用水的要求
2 供电由左岸 1#缆机配电室内的 1250kvA 变压器接引至施工工作面
3 施工道路上游围堰施工期间,主要利用 2#路,EL566~EL576 堆石入仓利用围堰基础开挖形成的下基坑道路,并随堰体上升同步填筑升高;EL576~EL597 堆石入仓需从 2#路填筑一条临时施工道路至围堰桩号约 0+070~0+080 下游侧,并随堰体上升同步填筑升高,
