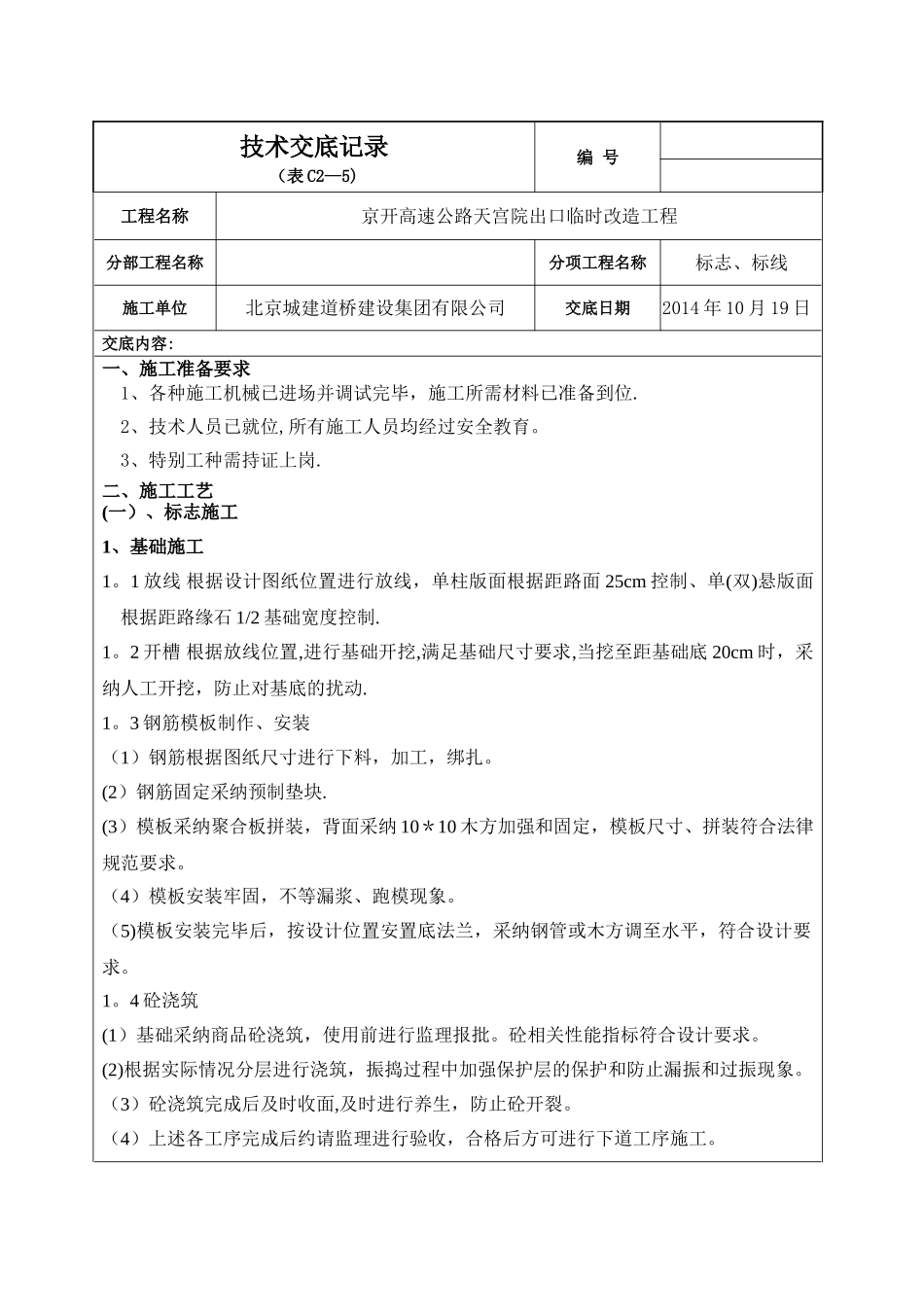

技术交底记录编 号(表 C2—5)工程名称京开高速公路天宫院出口临时改造工程分部工程名称分项工程名称标志、标线施工单位北京城建道桥建设集团有限公司交底日期2014 年 10 月 19 日交底内容:一、施工准备要求1、各种施工机械已进场并调试完毕,施工所需材料已准备到位
2、技术人员已就位,所有施工人员均经过安全教育
3、特别工种需持证上岗
二、施工工艺(一)、标志施工1、基础施工1
1 放线 根据设计图纸位置进行放线,单柱版面根据距路面 25cm 控制、单(双)悬版面根据距路缘石 1/2 基础宽度控制
2 开槽 根据放线位置,进行基础开挖,满足基础尺寸要求,当挖至距基础底 20cm 时,采纳人工开挖,防止对基底的扰动
3 钢筋模板制作、安装(1)钢筋根据图纸尺寸进行下料,加工,绑扎
(2)钢筋固定采纳预制垫块
(3)模板采纳聚合板拼装,背面采纳 10*10 木方加强和固定,模板尺寸、拼装符合法律规范要求
(4)模板安装牢固,不等漏浆、跑模现象
(5)模板安装完毕后,按设计位置安置底法兰,采纳钢管或木方调至水平,符合设计要求
4 砼浇筑(1)基础采纳商品砼浇筑,使用前进行监理报批
砼相关性能指标符合设计要求
(2)根据实际情况分层进行浇筑,振捣过程中加强保护层的保护和防止漏振和过振现象
(3)砼浇筑完成后及时收面,及时进行养生,防止砼开裂
(4)上述各工序完成后约请监理进行验收,合格后方可进行下道工序施工
2、钢结构件加工(1)钢结构加工根据设计图纸尺寸进行下料加工,法兰盘预留孔位置、间距、孔径符合设计要求,法兰盘与立柱焊接处开坡口,手工施焊不等少于 2 遍,焊缝饱满,无缺边、咬肉现象,焊渣随焊随敲除
(2)钢构件加工完成后,进行镀锌处理,镀锌前进行酸洗,锈蚀严重的由人工用砂纸打磨,确保构件表面洁净、干燥、洁净,延长使用寿命

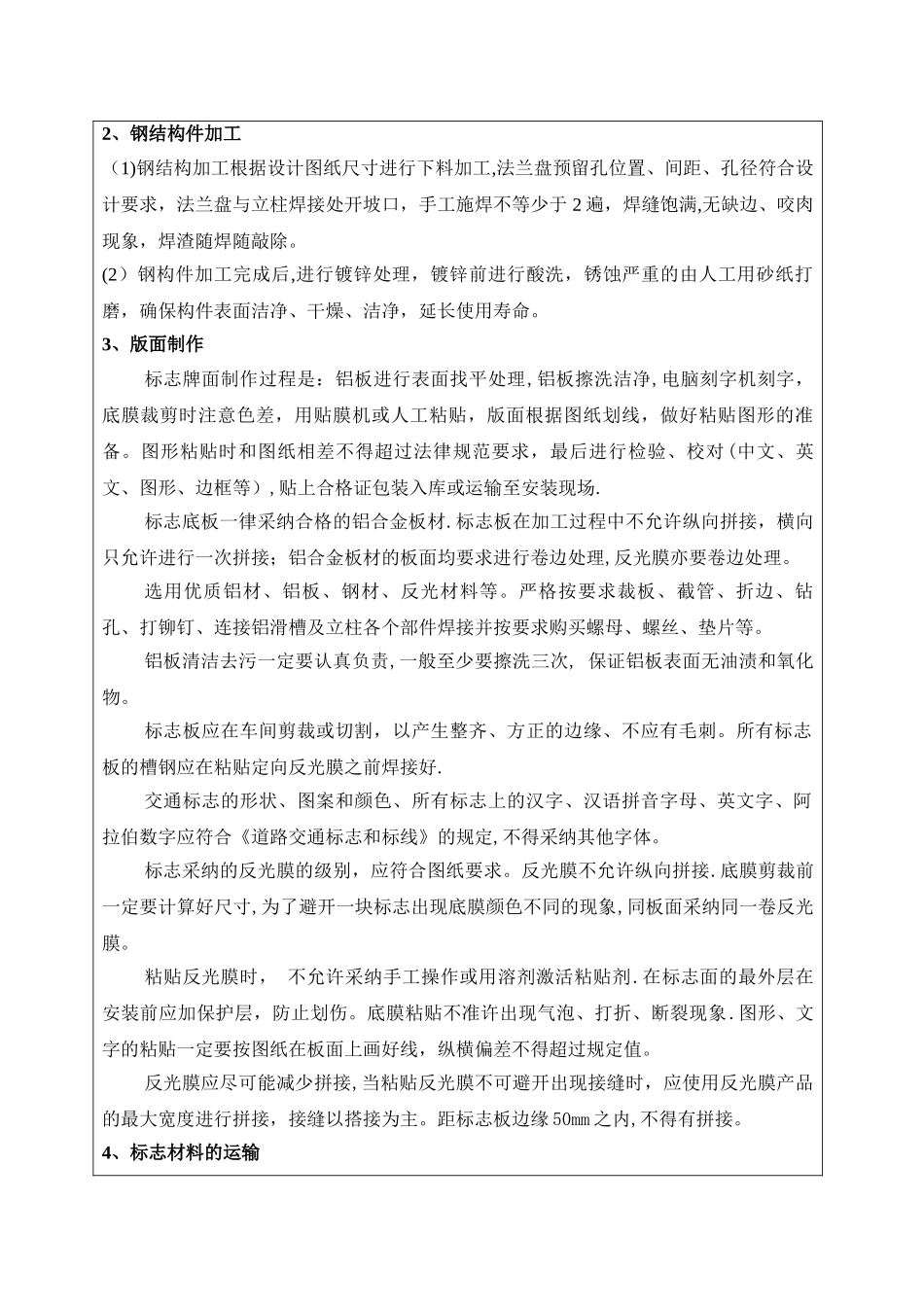

3、版面制作标志牌面制作过程是:铝板进
