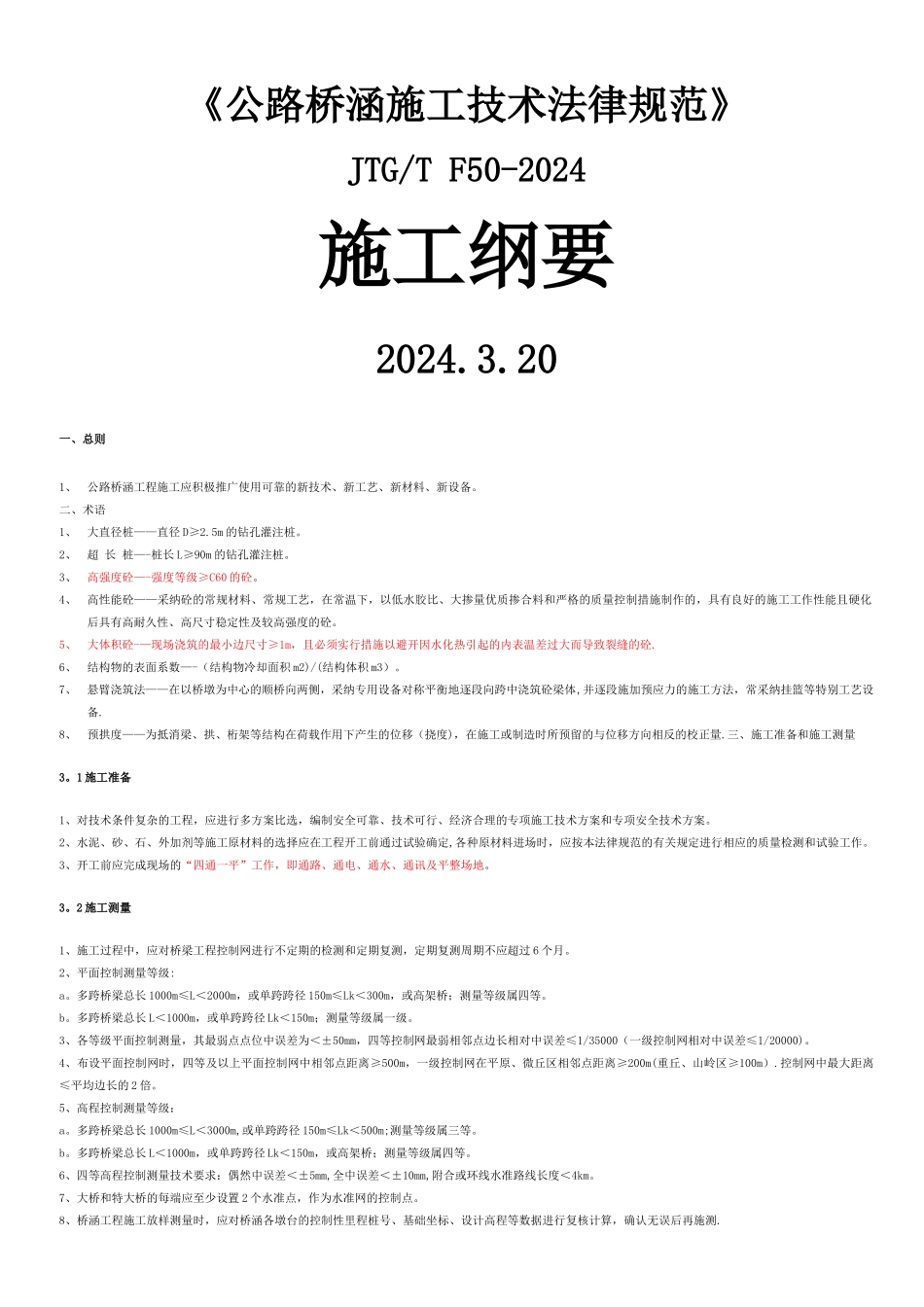

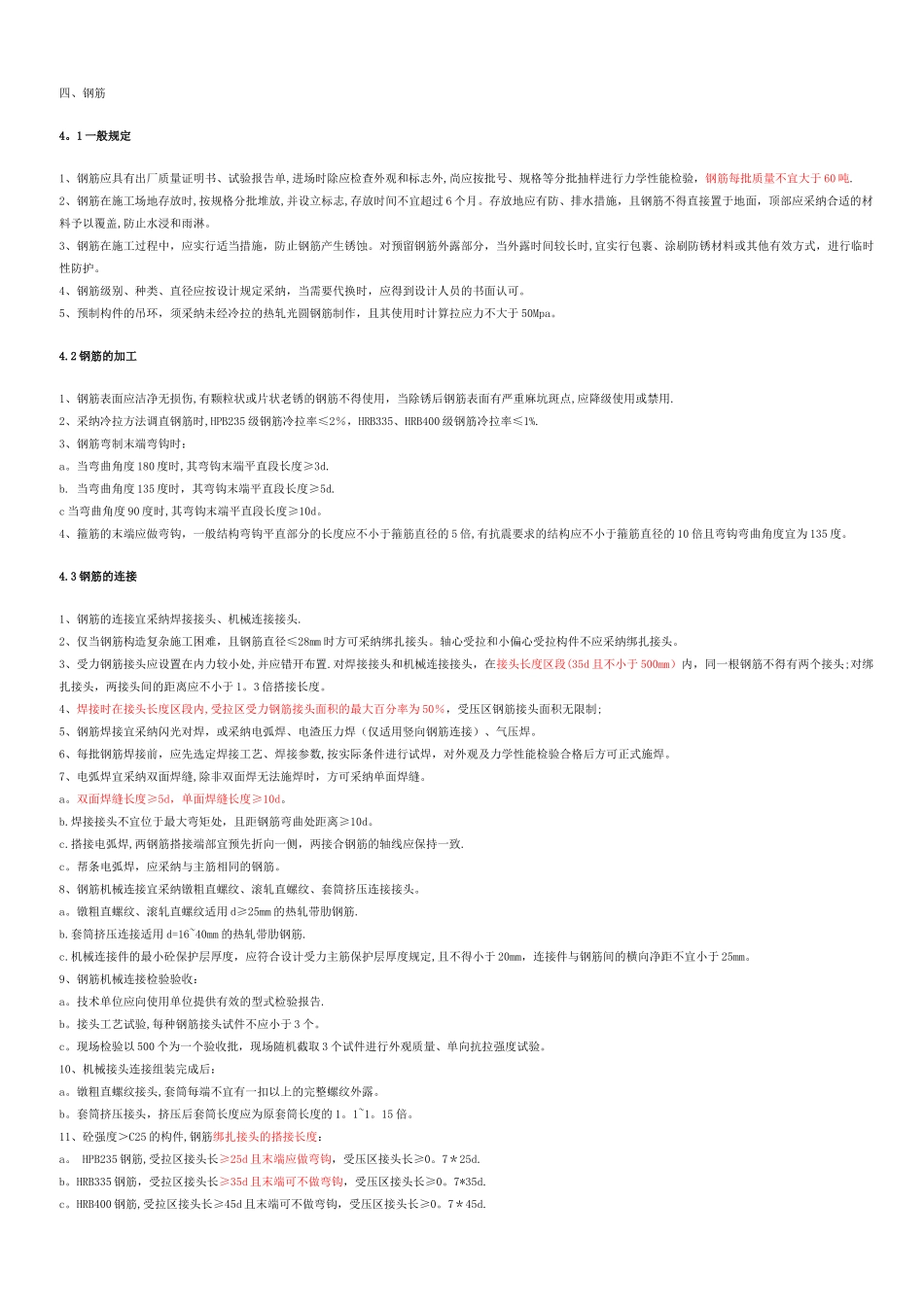

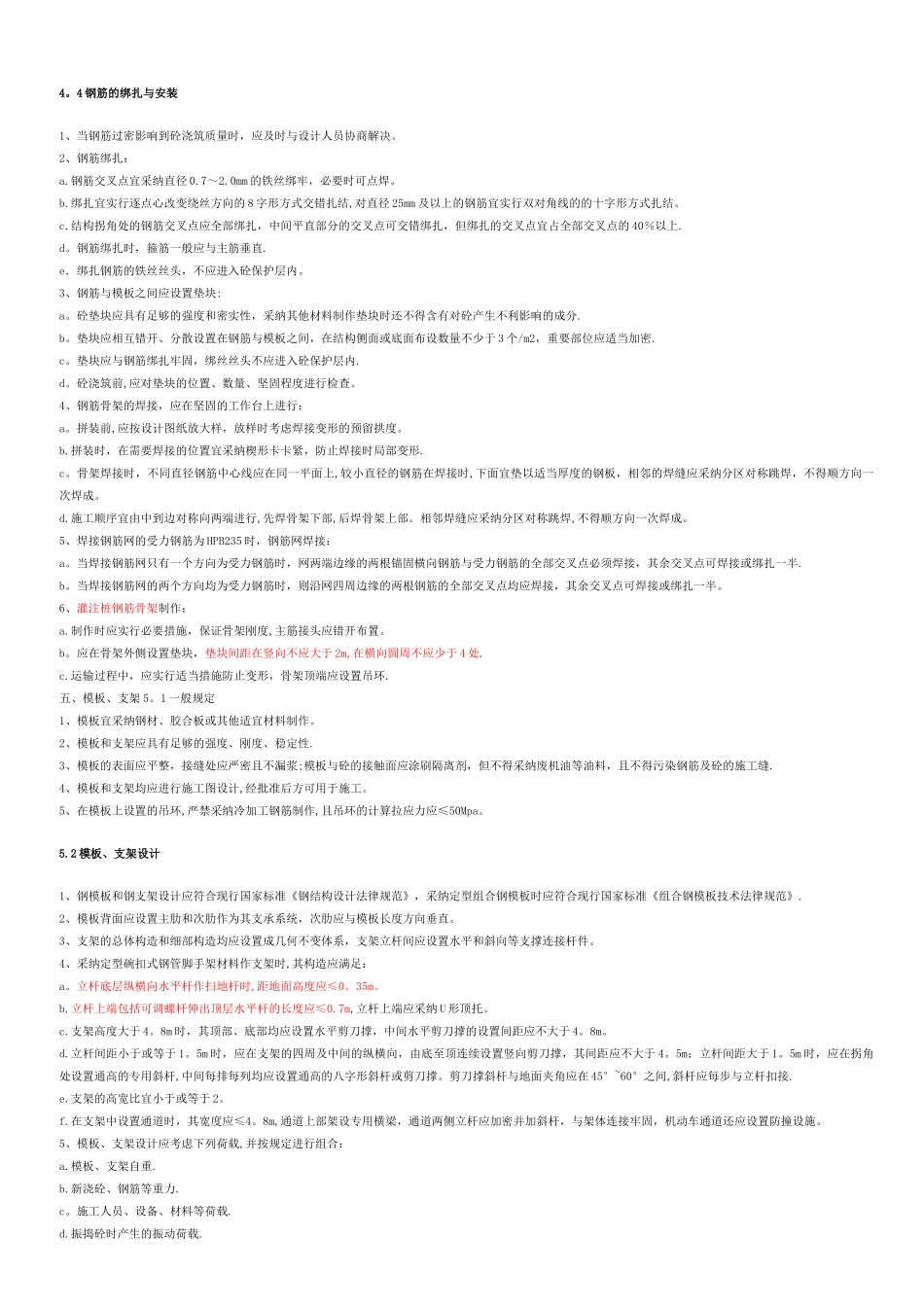

《公路桥涵施工技术法律规范》JTG/T F50-2024施工纲要2024.3.20一、总则1、公路桥涵工程施工应积极推广使用可靠的新技术、新工艺、新材料、新设备。二、术语1、大直径桩——直径 D≥2.5m 的钻孔灌注桩。2、超 长 桩—-桩长 L≥90m 的钻孔灌注桩。3、高强度砼—-强度等级≥C60 的砼。4、高性能砼——采纳砼的常规材料、常规工艺,在常温下,以低水胶比、大掺量优质掺合料和严格的质量控制措施制作的,具有良好的施工工作性能且硬化后具有高耐久性、高尺寸稳定性及较高强度的砼。5、大体积砼-—现场浇筑的最小边尺寸≥1m,且必须实行措施以避开因水化热引起的内表温差过大而导致裂缝的砼.6、结构物的表面系数—-(结构物冷却面积 m2)/(结构体积 m3)。7、悬臂浇筑法——在以桥墩为中心的顺桥向两侧,采纳专用设备对称平衡地逐段向跨中浇筑砼梁体,并逐段施加预应力的施工方法,常采纳挂篮等特别工艺设备.8、预拱度——为抵消梁、拱、桁架等结构在荷载作用下产生的位移(挠度),在施工或制造时所预留的与位移方向相反的校正量.三、施工准备和施工测量3。1 施工准备1、对技术条件复杂的工程,应进行多方案比选,编制安全可靠、技术可行、经济合理的专项施工技术方案和专项安全技术方案。2、水泥、砂、石、外加剂等施工原材料的选择应在工程开工前通过试验确定,各种原材料进场时,应按本法律规范的有关规定进行相应的质量检测和试验工作。3、开工前应完成现场的“四通一平”工作,即通路、通电、通水、通讯及平整场地。3。2 施工测量1、施工过程中,应对桥梁工程控制网进行不定期的检测和定期复测,定期复测周期不应超过 6 个月。2、平面控制测量等级:a。多跨桥梁总长 1000m≤L<2000m,或单跨跨径 150m≤Lk<300m,或高架桥;测量等级属四等。b。多跨桥梁总长 L<1000m,或单跨跨径 Lk<150m;测量等级属一级。3、各等级平面控制测量,其最弱点点位中误差为<±50mm,四等控制网最弱相邻点边长相对中误差≤1/35000(一级控制网相对中误差≤1/20000)。4、布设平面控制网时,四等及以上平面控制网中相邻点距离≥500m,一级控制网在平原、微丘区相邻点距离≥200m(重丘、山岭区≥100m).控制网中最大距离≤平均边长的 2 倍。5、高程控制测量等级:a。多跨桥梁总长 1000m≤L<3000m,或单跨跨径 150m≤Lk<500m;测量等级属三等。b。多跨桥梁总长 L<1000m,或单跨跨径 Lk<150m,或高架桥;测量等级属四等。6、四等高程控制测量技术要...
