2 、安全保证措施 5 钻孔灌注桩后压浆施工方案1
编制范围本方案仅适用于西咸北环线高速公路桥梁钻孔灌注桩后压浆施工
编制依据⑴《西咸北环线高速公路施工图设计》
⑵《公路桥涵施工技术法律规范》
⑶《公路工程质量检验评定标准》
⑷《高速公路标准化施工技术指南》
⑸《项目专用合同条款及技术法律规范》
1、工程概述西咸北环线高速公路环绕西安、咸阳两大城区,起自临潼区零河以北,止于户县谷子硙,其中,路线全长 13
标段内主要工程项目为:路基土方开挖、填筑、路基附属工程、桥梁、涵洞、互通立交和天桥等工程

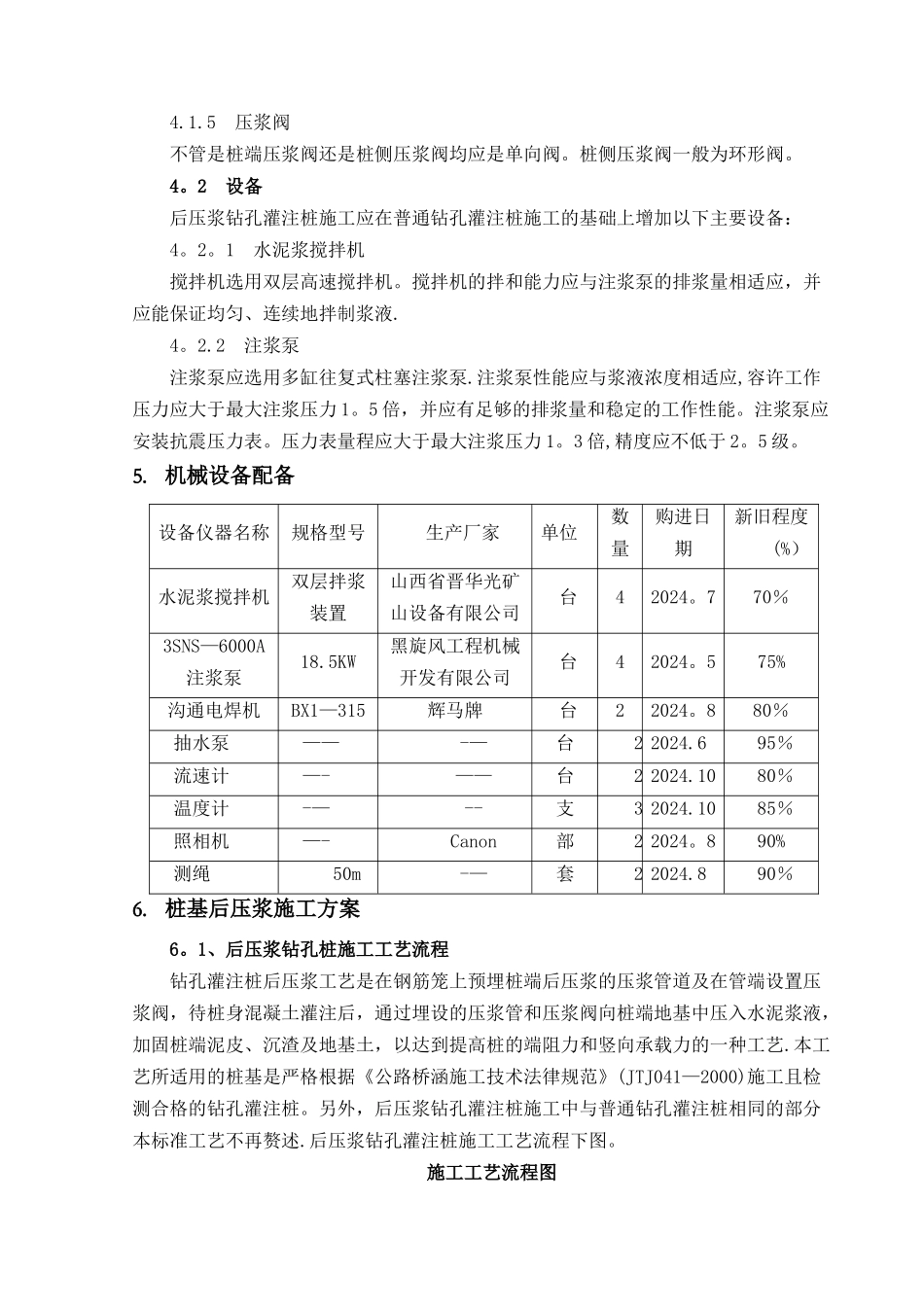

2、主要工程数量表本标段桥梁工程部分桩基采纳后压浆施工工艺,工程数量如下表桩基后压浆主要工程数量表4
材料及设备的准备及要求4
1 水泥桩基后压浆一般采纳普通硅酸盐水泥或水下注浆水泥
水泥强度等级不应低于42
水泥在使用前应进行抽检,施工过程中应注意防潮和尽量缩短存放时间
2 水桩基后压浆用水应符合拌制混凝土用水要求
水中不应含有影响水泥正常凝聚与硬化的有害杂质、油脂、糖类及游离酸类
污水、PH 值小于 5 的酸性水级含硫酸盐量按计超过水的质量 0
27mg/cm 的水不得使用
3 外加剂桩基后压浆用水泥浆一般不掺加外加剂,当遇到特别施工条件或特别地质、水文情况时,可适当加入减水剂或速凝剂
外加剂掺加数量由试验确定
