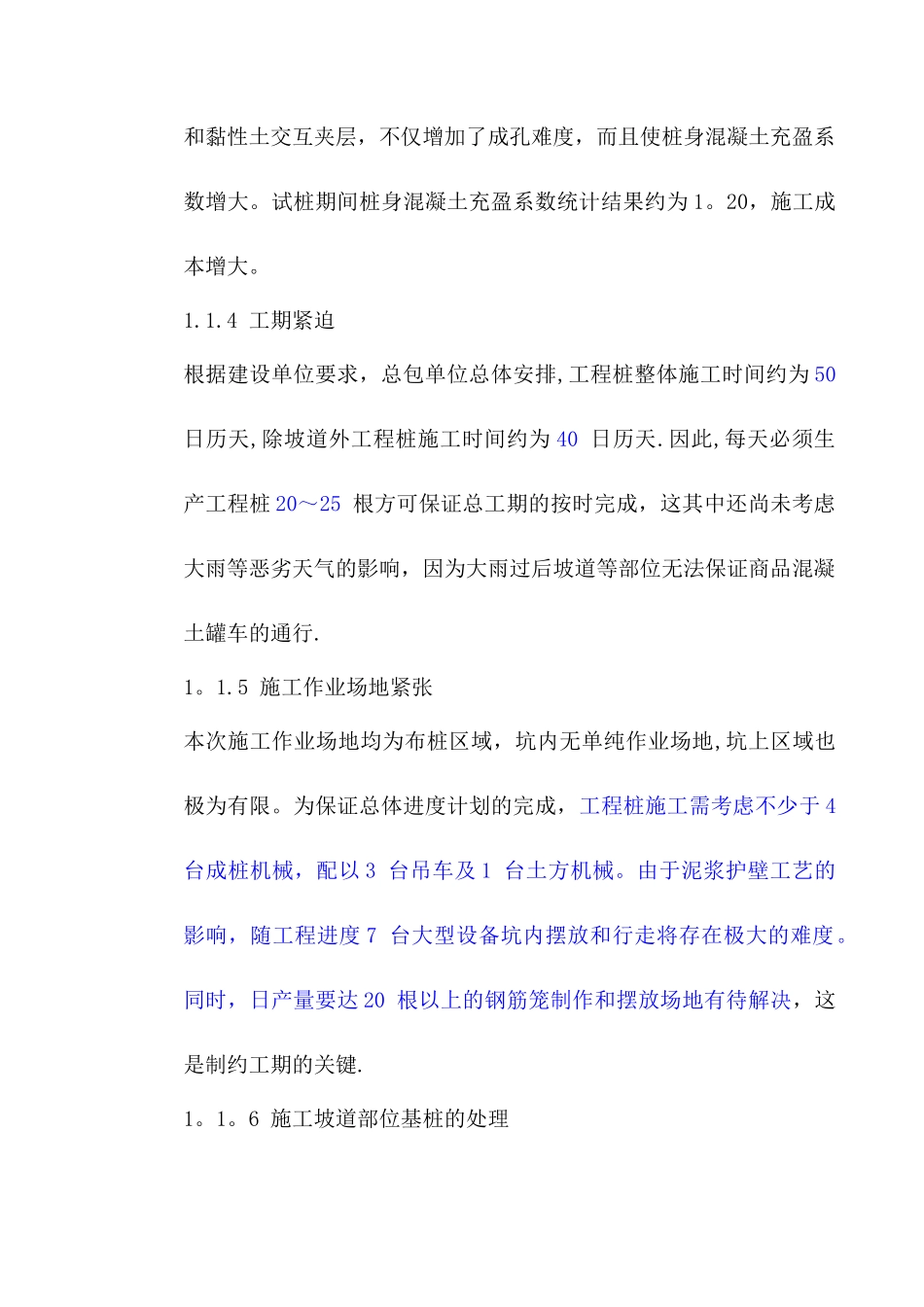

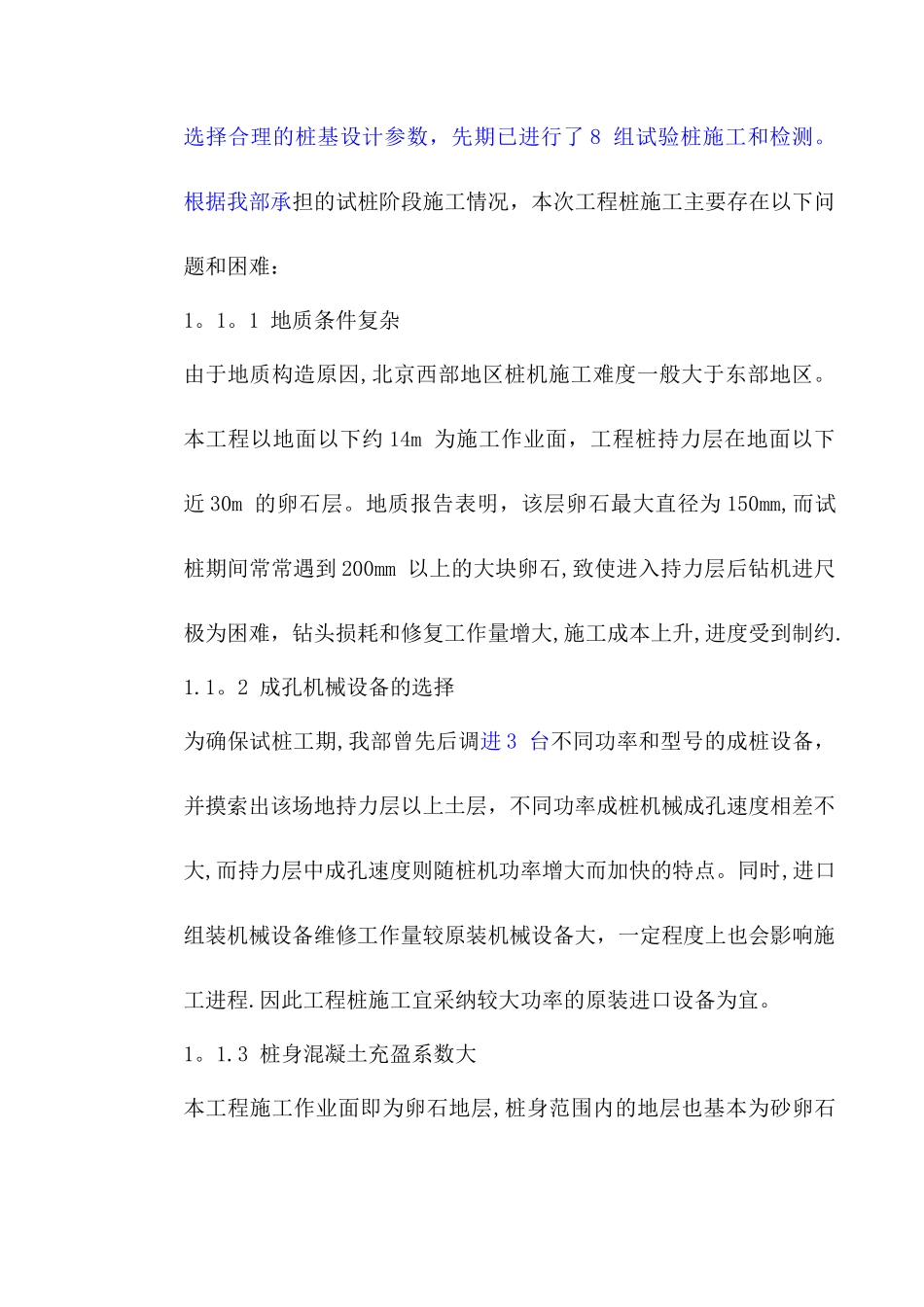

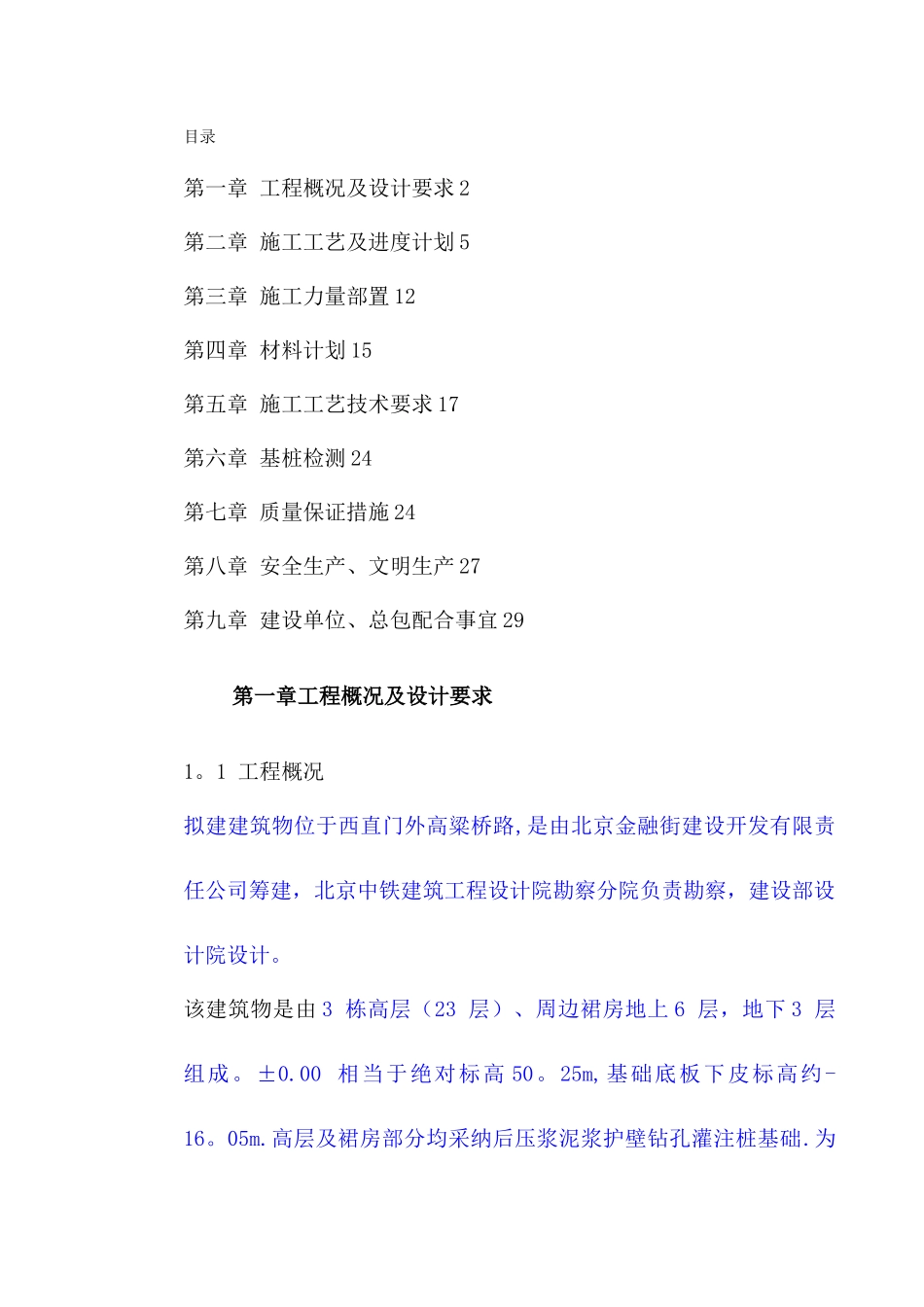

目录第一章 工程概况及设计要求 2第二章 施工工艺及进度计划 5第三章 施工力量部置 12第四章 材料计划 15第五章 施工工艺技术要求 17第六章 基桩检测 24第七章 质量保证措施 24第八章 安全生产、文明生产 27第九章 建设单位、总包配合事宜 29第一章工程概况及设计要求1。1 工程概况拟建建筑物位于西直门外高粱桥路,是由北京金融街建设开发有限责任公司筹建,北京中铁建筑工程设计院勘察分院负责勘察,建设部设计院设计。该建筑物是由 3 栋高层(23 层)、周边裙房地上 6 层,地下 3 层组成。±0.00 相当于绝对标高 50。25m,基础底板下皮标高约-16。05m.高层及裙房部分均采纳后压浆泥浆护壁钻孔灌注桩基础.为选择合理的桩基设计参数,先期已进行了 8 组试验桩施工和检测。根据我部承担的试桩阶段施工情况,本次工程桩施工主要存在以下问题和困难:1。1。1 地质条件复杂由于地质构造原因,北京西部地区桩机施工难度一般大于东部地区。本工程以地面以下约 14m 为施工作业面,工程桩持力层在地面以下近 30m 的卵石层。地质报告表明,该层卵石最大直径为 150mm,而试桩期间常常遇到 200mm 以上的大块卵石,致使进入持力层后钻机进尺极为困难,钻头损耗和修复工作量增大,施工成本上升,进度受到制约.1.1。2 成孔机械设备的选择为确保试桩工期,我部曾先后调进 3 台不同功率和型号的成桩设备,并摸索出该场地持力层以上土层,不同功率成桩机械成孔速度相差不大,而持力层中成孔速度则随桩机功率增大而加快的特点。同时,进口组装机械设备维修工作量较原装机械设备大,一定程度上也会影响施工进程.因此工程桩施工宜采纳较大功率的原装进口设备为宜。1。1.3 桩身混凝土充盈系数大本工程施工作业面即为卵石地层,桩身范围内的地层也基本为砂卵石和黏性土交互夹层,不仅增加了成孔难度,而且使桩身混凝土充盈系数增大。试桩期间桩身混凝土充盈系数统计结果约为 1。20,施工成本增大。1.1.4 工期紧迫根据建设单位要求,总包单位总体安排,工程桩整体施工时间约为 50 日历天,除坡道外工程桩施工时间约为 40 日历天.因此,每天必须生产工程桩 20~25 根方可保证总工期的按时完成,这其中还尚未考虑大雨等恶劣天气的影响,因为大雨过后坡道等部位无法保证商品混凝土罐车的通行.1。1.5 施工作业场地紧张本次施工作业场地均为布桩区域,坑内无单纯作业场地,坑上区域也极为有限。为保证总体进度计划的完成,工程桩施工需考...
