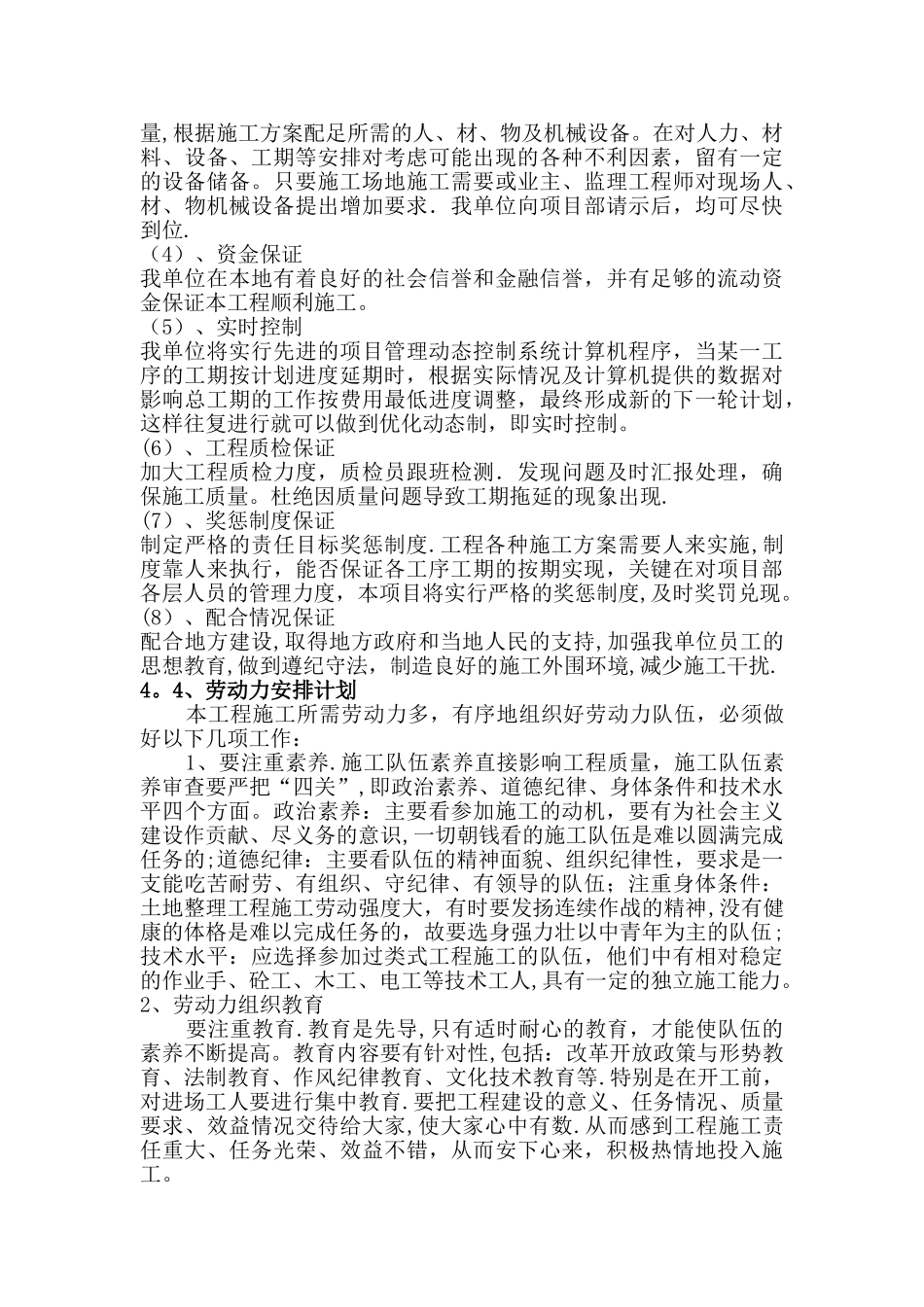

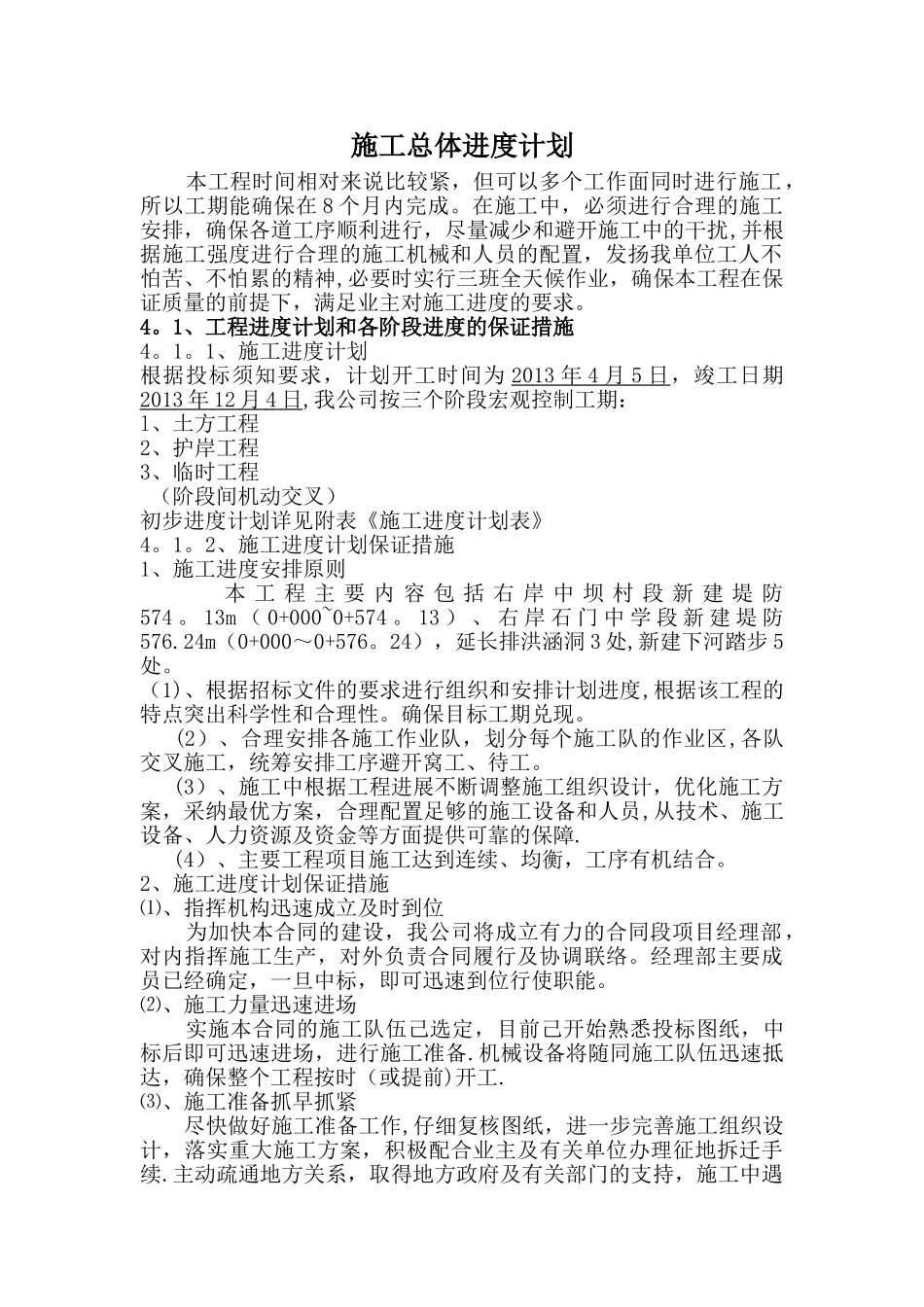

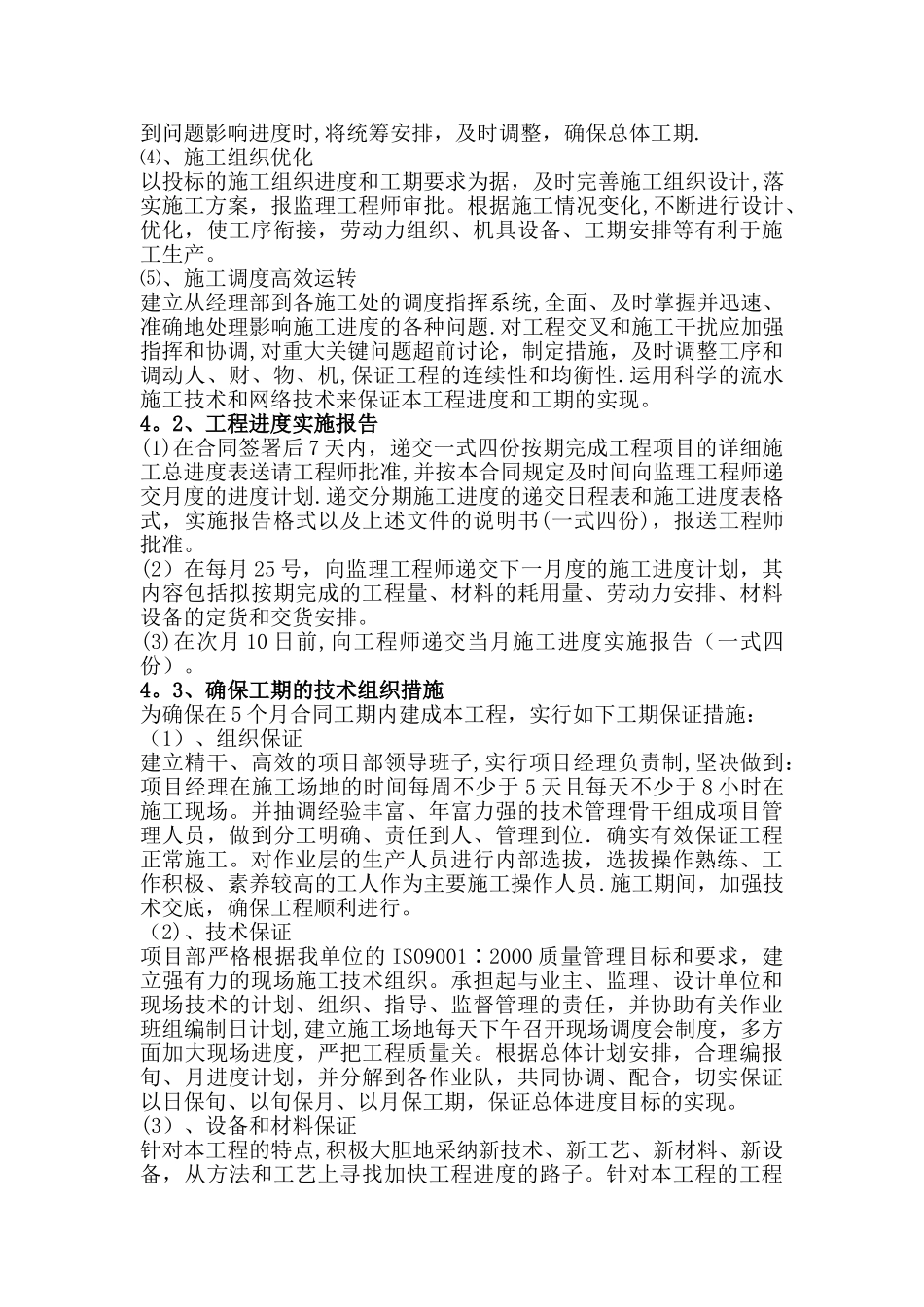

施工总体进度计划 本工程时间相对来说比较紧,但可以多个工作面同时进行施工,所以工期能确保在 8 个月内完成
在施工中,必须进行合理的施工安排,确保各道工序顺利进行,尽量减少和避开施工中的干扰,并根据施工强度进行合理的施工机械和人员的配置,发扬我单位工人不怕苦、不怕累的精神,必要时实行三班全天候作业,确保本工程在保证质量的前提下,满足业主对施工进度的要求
1、工程进度计划和各阶段进度的保证措施4
1、施工进度计划根据投标须知要求,计划开工时间为 2013 年 4 月 5 日 ,竣工日期2013 年 12 月 4 日 ,我公司按三个阶段宏观控制工期:l、土方工程2、护岸工程3、临时工程 (阶段间机动交叉)初步进度计划详见附表《施工进度计划表》4
2、施工进度计划保证措施1、施工进度安排原则 本 工 程 主 要 内 容 包 括 右 岸 中 坝 村 段 新 建 堤 防574
13m ( 0+000~0+574
13 ) 、 右 岸 石 门 中 学 段 新 建 堤 防576
24m(0+000~0+576
24),延长排洪涵洞 3 处,新建下河踏步 5处
(1)、根据招标文件的要求进行组织和安排计划进度,根据该工程的特点突出科学性和合理性
确保目标工期兑现
(2)、合理安排各施工作业队,划分每个施工队的作业区,各队交叉施工,统筹安排工序避开窝工、待工
(3)、施工中根据工程进展不断调整施工组织设计,优化施工方案,采纳最优方案,合理配置足够的施工设备和人员,从技术、施工设备、人力资源及资金等方面提供可靠的保障
(4)、主要工程项目施工达到连续、均衡,工序有机结合
2、施工进度计划保证措施⑴、指挥机构迅速成立及时到位 为加快本合同的建设,我公司将成立有力的合同段项目经理部,对内指挥施工生产,对外负责合同履行及协调联络
经理部主要成员已经确定,一旦中标,即可迅速到位
