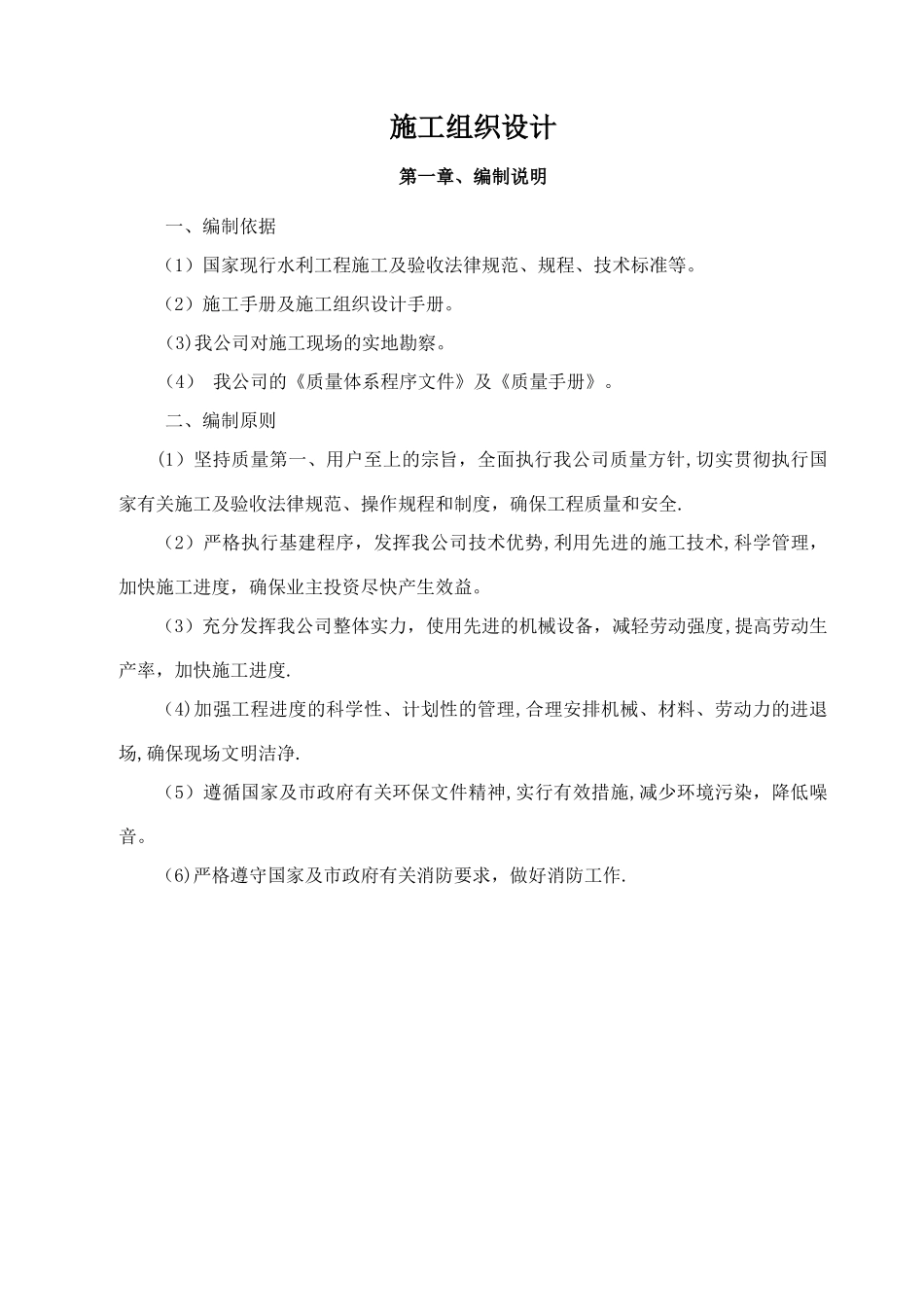

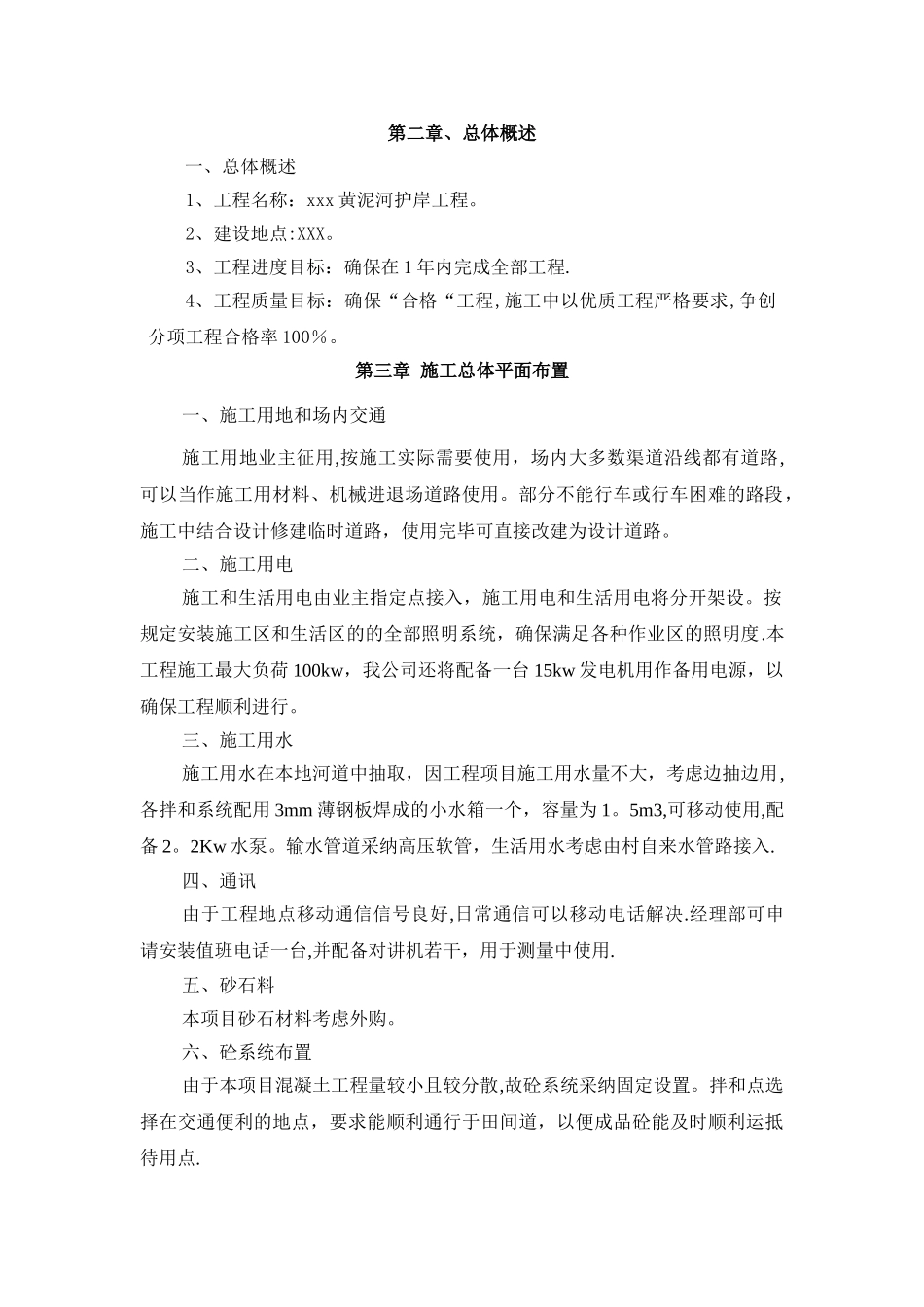

施工组织设计第一章、编制说明一、编制依据(1)国家现行水利工程施工及验收法律规范、规程、技术标准等。(2)施工手册及施工组织设计手册。(3)我公司对施工现场的实地勘察。(4) 我公司的《质量体系程序文件》及《质量手册》。二、编制原则(1)坚持质量第一、用户至上的宗旨,全面执行我公司质量方针,切实贯彻执行国家有关施工及验收法律规范、操作规程和制度,确保工程质量和安全.(2)严格执行基建程序,发挥我公司技术优势,利用先进的施工技术,科学管理,加快施工进度,确保业主投资尽快产生效益。(3)充分发挥我公司整体实力,使用先进的机械设备,减轻劳动强度,提高劳动生产率,加快施工进度.(4)加强工程进度的科学性、计划性的管理,合理安排机械、材料、劳动力的进退场,确保现场文明洁净.(5)遵循国家及市政府有关环保文件精神,实行有效措施,减少环境污染,降低噪音。(6)严格遵守国家及市政府有关消防要求,做好消防工作.第二章、总体概述一、总体概述1、工程名称:xxx 黄泥河护岸工程。2、建设地点:XXX。3、工程进度目标:确保在 1 年内完成全部工程.4、工程质量目标:确保“合格“工程,施工中以优质工程严格要求,争创分项工程合格率 100%。第三章 施工总体平面布置一、施工用地和场内交通施工用地业主征用,按施工实际需要使用,场内大多数渠道沿线都有道路,可以当作施工用材料、机械进退场道路使用。部分不能行车或行车困难的路段,施工中结合设计修建临时道路,使用完毕可直接改建为设计道路。二、施工用电施工和生活用电由业主指定点接入,施工用电和生活用电将分开架设。按规定安装施工区和生活区的的全部照明系统,确保满足各种作业区的照明度.本工程施工最大负荷 100kw,我公司还将配备一台 15kw 发电机用作备用电源,以确保工程顺利进行。三、施工用水施工用水在本地河道中抽取,因工程项目施工用水量不大,考虑边抽边用,各拌和系统配用 3mm 薄钢板焊成的小水箱一个,容量为 1。5m3,可移动使用,配备 2。2Kw 水泵。输水管道采纳高压软管,生活用水考虑由村自来水管路接入.四、通讯由于工程地点移动通信信号良好,日常通信可以移动电话解决.经理部可申请安装值班电话一台,并配备对讲机若干,用于测量中使用.五、砂石料本项目砂石材料考虑外购。六、砼系统布置由于本项目混凝土工程量较小且较分散,故砼系统采纳固定设置。拌和点选择在交通便利的地点,要求能顺利通行于田间道,以便成品砼能及时顺利运抵待用点.七...
