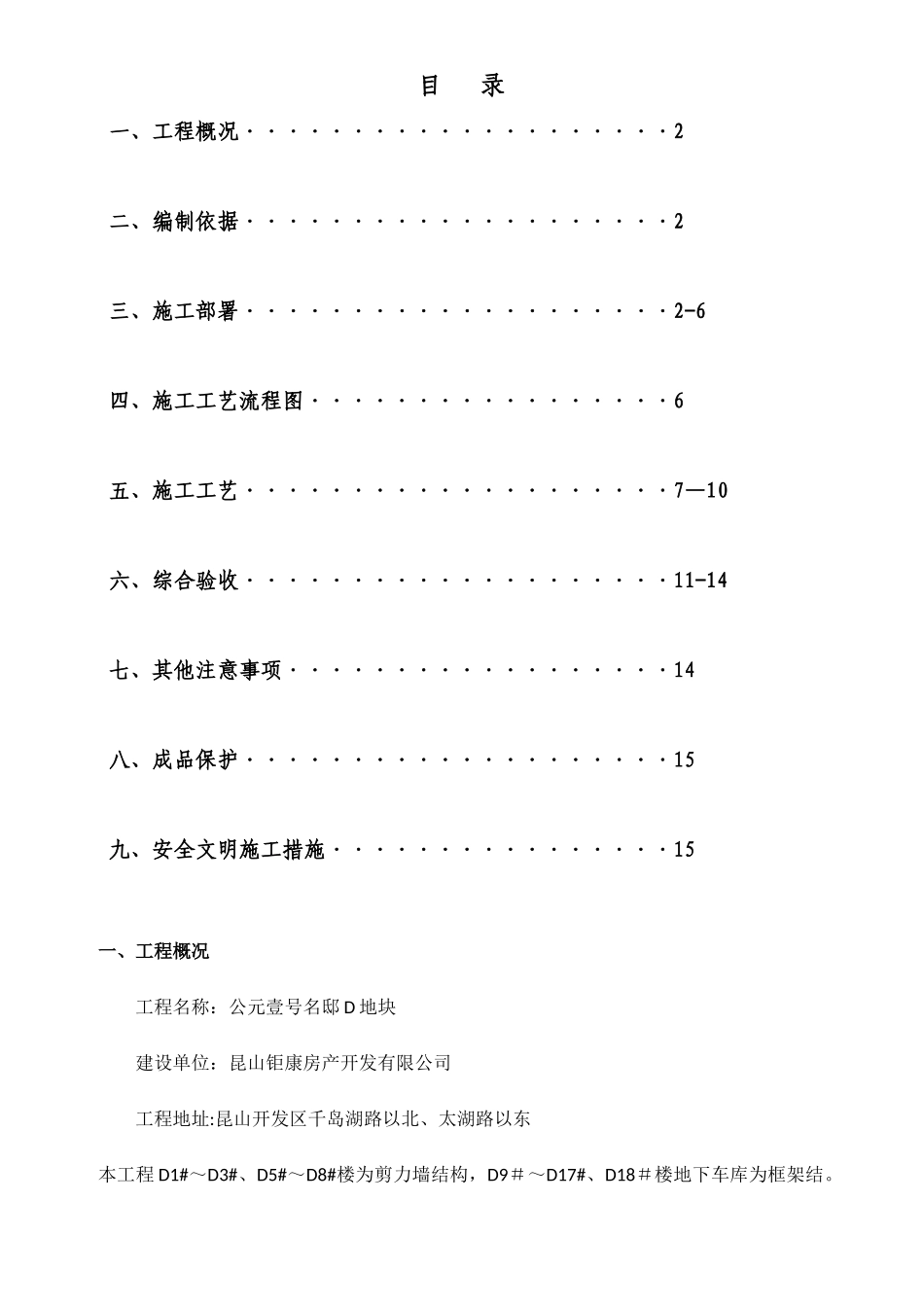

目 录一、工程概况····················2二、编制依据····················2三、施工部署····················2-6四、施工工艺流程图·················6五、施工工艺····················7—10六、综合验收····················11-14七、其他注意事项··················14八、成品保护····················15九、安全文明施工措施················15一、工程概况工程名称:公元壹号名邸 D 地块建设单位:昆山钜康房产开发有限公司工程地址:昆山开发区千岛湖路以北、太湖路以东本工程 D1#~D3#、D5#~D8#楼为剪力墙结构,D9#~D17#、D18#楼地下车库为框架结。外墙外保温工程采纳 45MM 厚水泥发泡板外保温系统,飘窗顶板采纳 25MM 厚水泥发泡板外保温系统.二、编制依据1、根据工程施工图纸及其相关的设计要求2、《外墙外保温建筑构造(一)》 10J1213、《江苏省工程建设标准应用技术规程》 DGJ32/TJ 174—20244、《外墙外保温技术规程》 JGJ144—20245、《建筑装饰装修工程质量验收法律规范》 GB50210-20016、《民用建筑节能工程施工质量验收规程》 DGJ32/J19—2024三、施工部署1、成立外墙外保温工程项目组成人员1.1 指定项目经理为工程负责人,负责本工程施工以及与建设单位、监理单位、总包单位协调配合。人员架构表详附件。1。2 项目组成人员:技术负责人:项目经理、技术员、施工员、安全员、质检员、材料员、施工班长、仓库管理员(部分职务可兼职)项目部各岗位职责岗位职责项目经理解决工程中出现的各种问题,确保工程的正常进行,达到我方向贵方承诺的各项要求。材料员1、组织各种材料和机具及时到达施工现场。2、材料和机具的仓储管理.3、材料的定额发放.4、材料的消耗的核定。施工员1、制订实施工程进度计划。2、技术交底和操作前的培训.3、法律规范施工行为,确保按流程施工.4、根据现场情况,进行合理调整和安排.质检员1、对每道工序的质量进行签字验收。2、及时发现施工过程中的质量问题,及时解决这些问题.3、检查安全和文明施工法律规范执行情况,做好记录,作为对施工班组进行考核依据。安全员1、负责现场施工安全工作。2、检查施工设施是否符合安全法律规范。3、检查施工人员是否按规定佩带安全用具。4、监督施工过程,对违反安...
