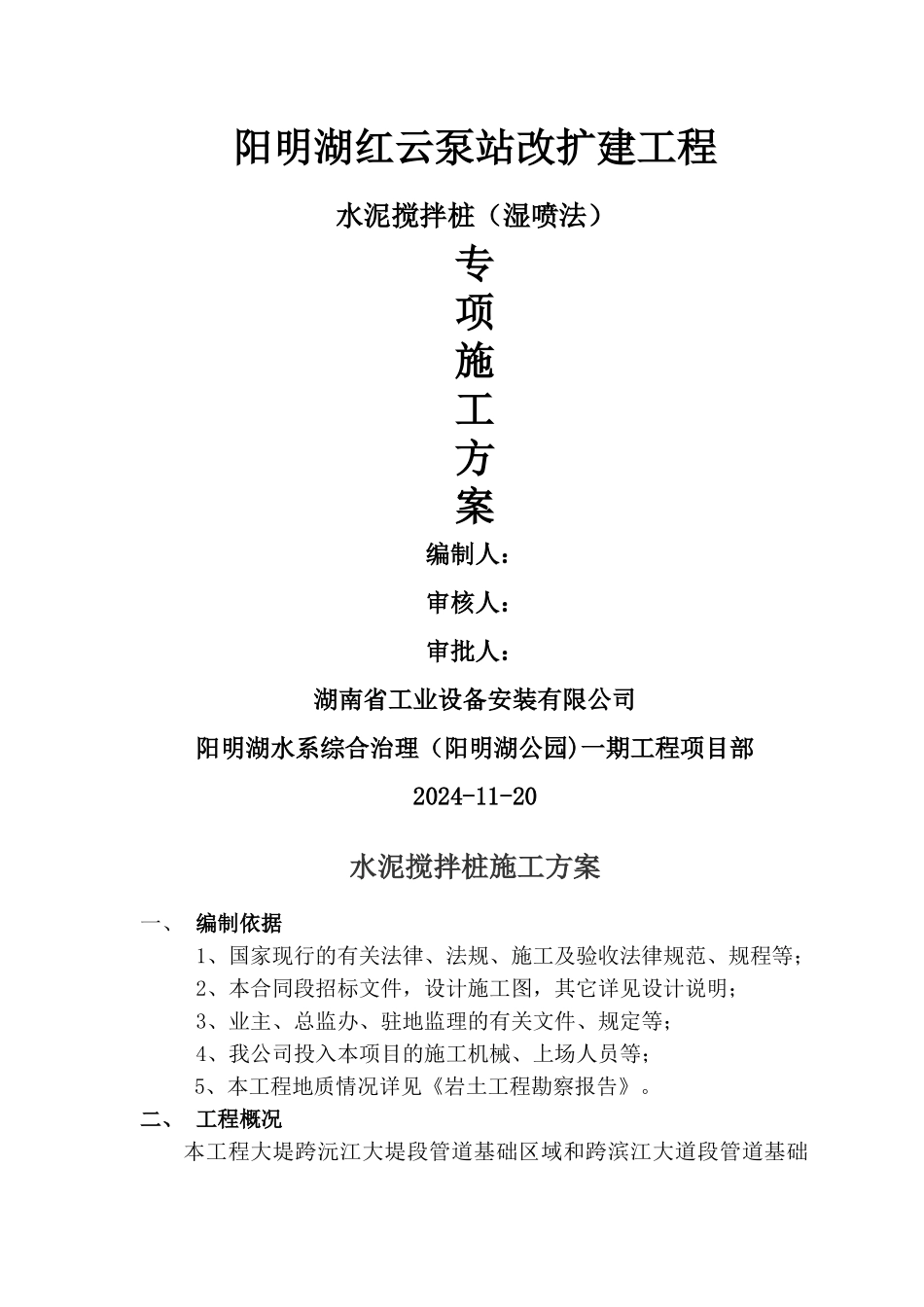

阳明湖红云泵站改扩建工程水泥搅拌桩(湿喷法)专项施工方案编制人: 审核人:审批人:湖南省工业设备安装有限公司阳明湖水系综合治理(阳明湖公园)一期工程项目部2024-11-20水泥搅拌桩施工方案一、 编制依据1、国家现行的有关法律、法规、施工及验收法律规范、规程等;2、本合同段招标文件,设计施工图,其它详见设计说明;3、业主、总监办、驻地监理的有关文件、规定等;4、我公司投入本项目的施工机械、上场人员等;5、本工程地质情况详见《岩土工程勘察报告》
