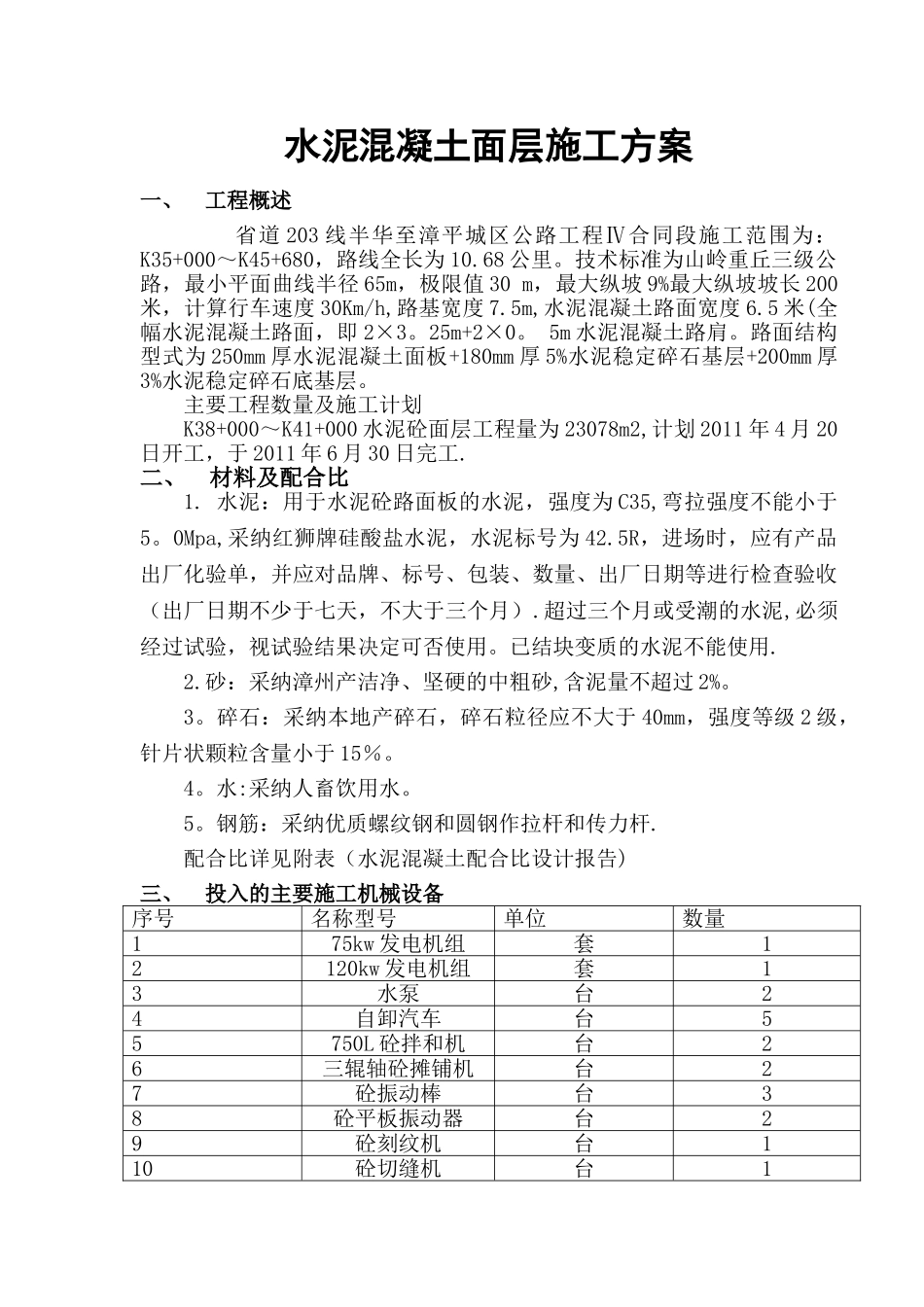

水泥混凝土面层施工方案一、 工程概述 省道 203 线半华至漳平城区公路工程Ⅳ合同段施工范围为:K35+000~K45+680,路线全长为 10.68 公里。技术标准为山岭重丘三级公路,最小平面曲线半径 65m,极限值 30 m,最大纵坡 9%最大纵坡坡长 200米,计算行车速度 30Km/h,路基宽度 7.5m,水泥混凝土路面宽度 6.5 米(全幅水泥混凝土路面,即 2×3。25m+2×0。 5m 水泥混凝土路肩。路面结构型式为 250mm 厚水泥混凝土面板+180mm 厚 5%水泥稳定碎石基层+200mm 厚3%水泥稳定碎石底基层。主要工程数量及施工计划K38+000~K41+000 水泥砼面层工程量为 23078m2,计划 2011 年 4 月 20日开工,于 2011 年 6 月 30 日完工.二、 材料及配合比 1. 水泥:用于水泥砼路面板的水泥,强度为 C35,弯拉强度不能小于5。0Mpa,采纳红狮牌硅酸盐水泥,水泥标号为 42.5R,进场时,应有产品出厂化验单,并应对品牌、标号、包装、数量、出厂日期等进行检查验收(出厂日期不少于七天,不大于三个月).超过三个月或受潮的水泥,必须经过试验,视试验结果决定可否使用。已结块变质的水泥不能使用.2.砂:采纳漳州产洁净、坚硬的中粗砂,含泥量不超过 2%。3。碎石:采纳本地产碎石,碎石粒径应不大于 40mm,强度等级 2 级,针片状颗粒含量小于 15%。4。水:采纳人畜饮用水。5。钢筋:采纳优质螺纹钢和圆钢作拉杆和传力杆.配合比详见附表(水泥混凝土配合比设计报告)三、 投入的主要施工机械设备 序号名称型号单位数量175kw 发电机组套12120kw 发电机组套13水泵台24自卸汽车台55750L 砼拌和机台26三辊轴砼摊铺机台27砼振动棒台38砼平板振动器台29砼刻纹机台110砼切缝机台111钢 模m1000四、 施工组织机构及人员安排 1、拌和场总负责 1 人:拌合场,职责;管理拌和场施工,随进保持与前台联系,发现问题及时处理。操作工 4 人:负责操作拌和站及发电设备。维修工 1 人:负责维修拌和站和其它机械设备。装载机司机 2 人:负责加料。搬运工 4 人:负责搬运水泥和水泥上料。电工 1 人:负责电力线路和电器设备维修。辅助工 4 人。2、施工现场总负责人 1 人:职责:组织管理现场施工的机械和人员,保持与后台的联络,协调工作.测量人员 1 人:负责现场施工放样和标高控制。摊铺机司机 3 人:负责摊铺机施工与维修。压路机司机 3 人:负责碾压.工人 1 名:指挥汽车卸料。工人 2 名:负责处理粗料窝,拍边坡.对晒干部...
