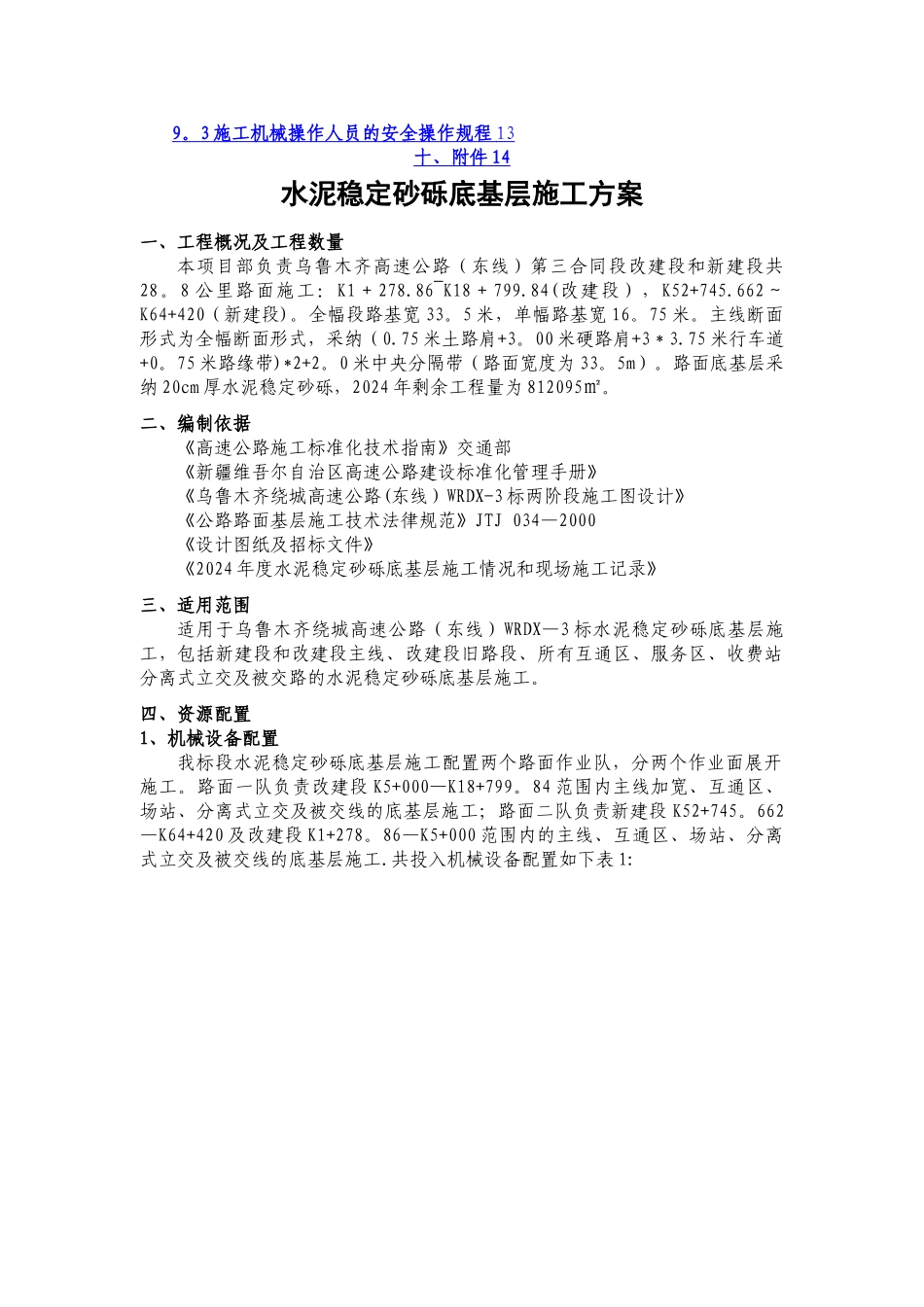

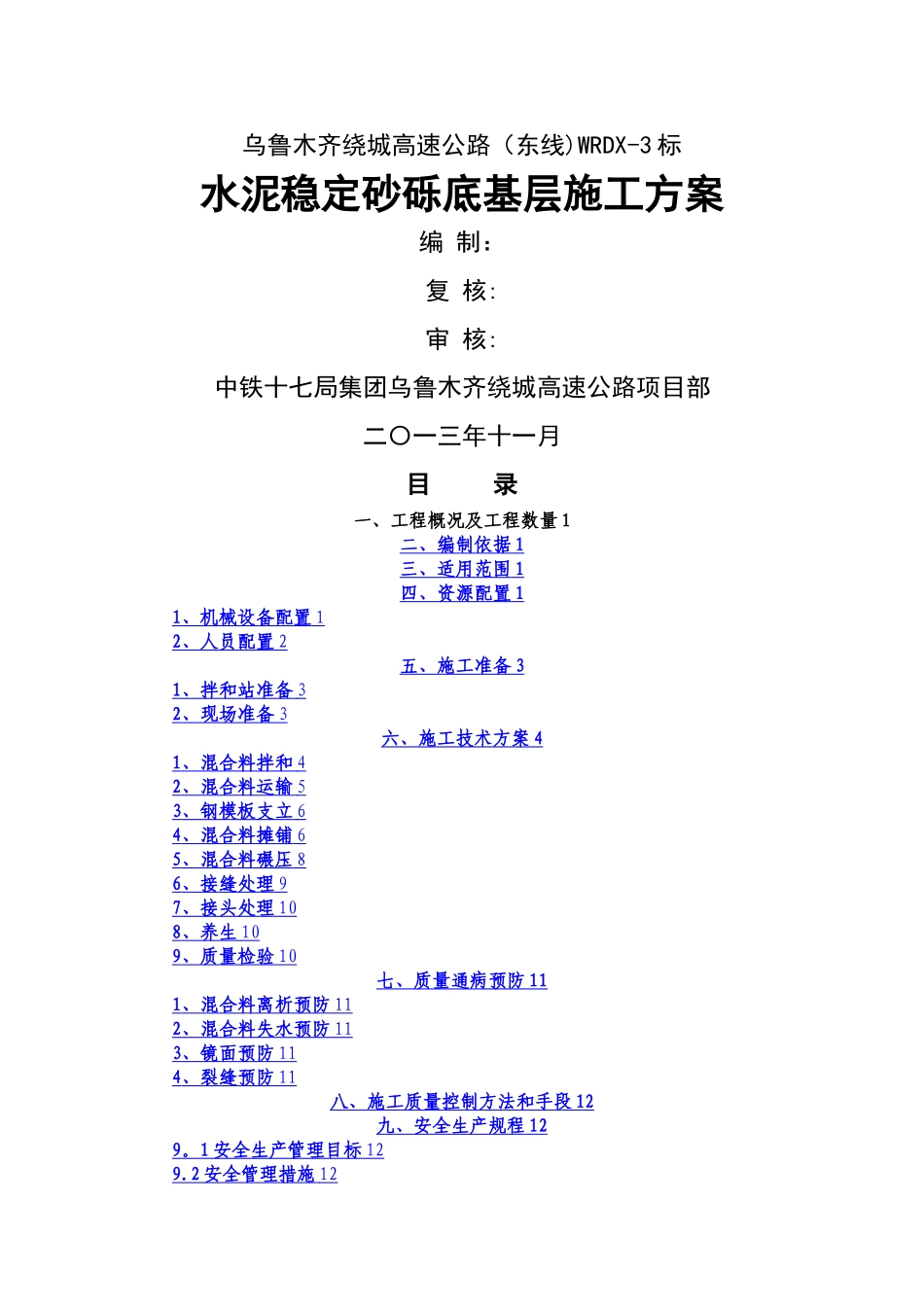

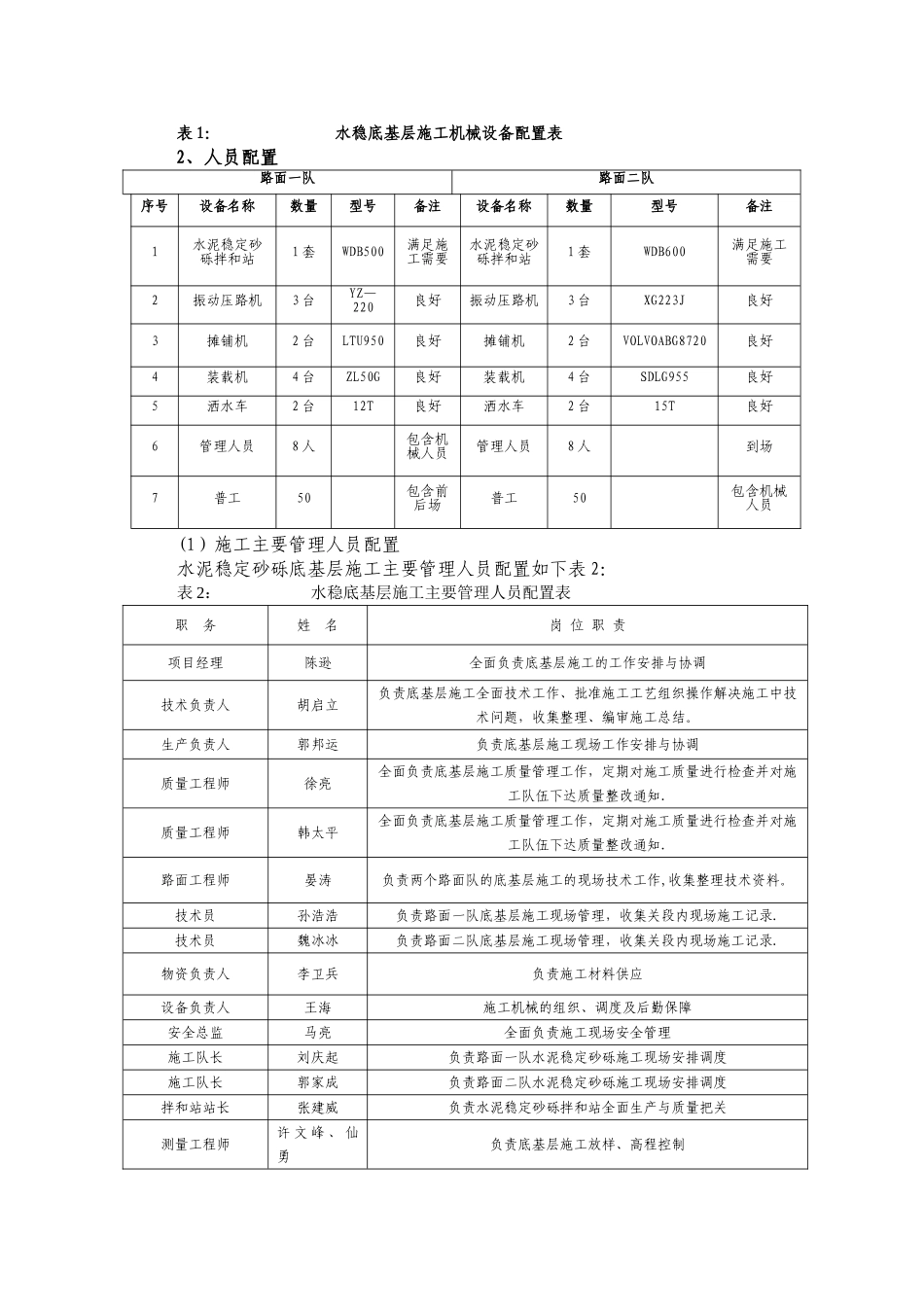

乌鲁木齐绕城高速公路(东线)WRDX-3 标水泥稳定砂砾底基层施工方案编 制:复 核:审 核:中铁十七局集团乌鲁木齐绕城高速公路项目部二〇一三年十一月目 录一、工程概况及工程数量 1二、编制依据 1 三、适用范围 1 四、资源配置 1 1 、机械设备配置 1 2 、人员配置 2 五、施工准备 3 1 、拌和站准备 3 2 、现场准备 3 六、施工技术方案 4 1 、混合料拌和 4 2 、混合料运输 5 3 、钢模板支立 6 4 、混合料摊铺 6 5 、混合料碾压 8 6 、接缝处理 9 7 、接头处理 10 8 、养生 10 9 、质量检验 10 七、质量通病预防 11 1 、混合料离析预防 11 2 、混合料失水预防 11 3 、镜面预防 11 4 、裂缝预防 11 八、施工质量控制方法和手段 12 九、安全生产规程 12 9 。 1 安全生产管理目标 12 9.2 安全管理措施 12 9 。 3 施工机械操作人员的安全操作规程 13 十、附件 14 水泥稳定砂砾底基层施工方案一、工程概况及工程数量本项目部负责乌鲁木齐高速公路(东线)第三合同段改建段和新建段共28。8 公里路面施工:K1+278.86~K18+799.84(改建段),K52+745.662~K64+420(新建段)。全幅段路基宽 33。5 米,单幅路基宽 16。75 米。主线断面形式为全幅断面形式,采纳(0.75 米土路肩+3。00 米硬路肩+3*3.75 米行车道+0。75 米路缘带)*2+2。0 米中央分隔带(路面宽度为 33。5m)。路面底基层采纳 20cm 厚水泥稳定砂砾,2024 年剩余工程量为 812095㎡。二、编制依据《高速公路施工标准化技术指南》交通部《新疆维吾尔自治区高速公路建设标准化管理手册》《乌鲁木齐绕城高速公路(东线)WRDX-3 标两阶段施工图设计》《公路路面基层施工技术法律规范》JTJ 034—2000《设计图纸及招标文件》《2024 年度水泥稳定砂砾底基层施工情况和现场施工记录》三、适用范围适用于乌鲁木齐绕城高速公路(东线)WRDX—3 标水泥稳定砂砾底基层施工,包括新建段和改建段主线、改建段旧路段、所有互通区、服务区、收费站分离式立交及被交路的水泥稳定砂砾底基层施工。四、资源配置1、机械设备配置我标段水泥稳定砂砾底基层施工配置两个路面作业队,分两个作业面展开施工。路面一队负责改建段 K5+000—K18+799。84 范围内主线加宽、互通区、场站、分离式立交及被交线的底基层施工;路面二队负责新建段 K52+745。662—K64+420 及改建段 K1+278。86—K5+000 范围内的主线、...
