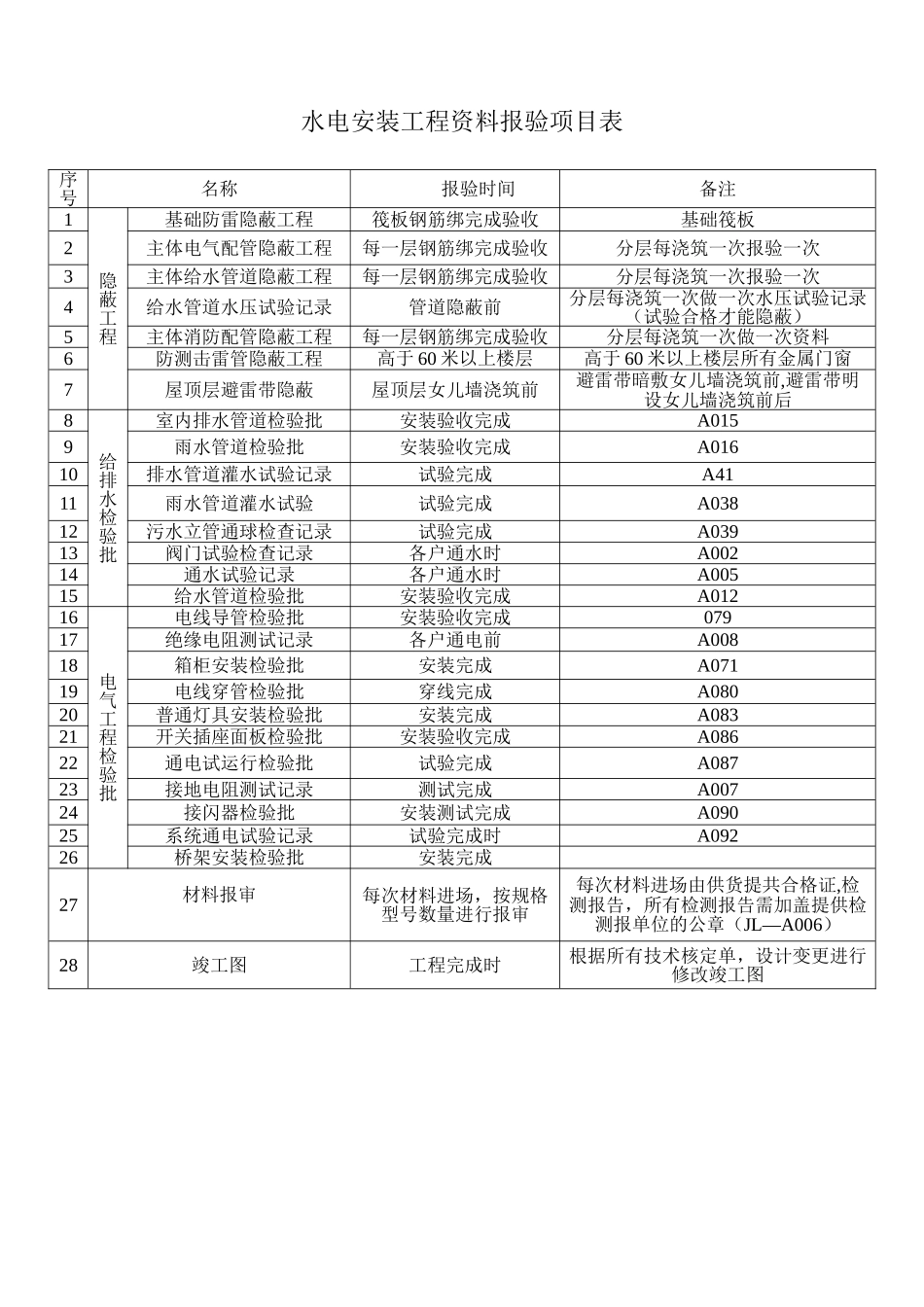

水电安装工程资料报验项目表序号名称报验时间备注1隐蔽工程基础防雷隐蔽工程筏板钢筋绑完成验收基础筏板2主体电气配管隐蔽工程每一层钢筋绑完成验收分层每浇筑一次报验一次3主体给水管道隐蔽工程每一层钢筋绑完成验收分层每浇筑一次报验一次4给水管道水压试验记录管道隐蔽前分层每浇筑一次做一次水压试验记录(试验合格才能隐蔽)5主体消防配管隐蔽工程每一层钢筋绑完成验收分层每浇筑一次做一次资料6防测击雷管隐蔽工程高于 60 米以上楼层高于 60 米以上楼层所有金属门窗7屋顶层避雷带隐蔽屋顶层女儿墙浇筑前避雷带暗敷女儿墙浇筑前,避雷带明设女儿墙浇筑前后8给排水检验批室内排水管道检验批安装验收完成A0159雨水管道检验批安装验收完成A01610排水管道灌水试验记录试验完成A4111雨水管道灌水试验试验完成A03812污水立管通球检查记录试验完成A03913阀门试验检查记录各户通水时A00214通水试验记录各户通水时A00515给水管道检验批安装验收完成A01216电气工程检验批电线导管检验批安装验收完成07917绝缘电阻测试记录各户通电前A00818箱柜安装检验批安装完成A07119电线穿管检验批穿线完成A08020普通灯具安装检验批安装完成A08321开关插座面板检验批安装验收完成A08622通电试运行检验批试验完成A08723接地电阻测试记录测试完成A00724接闪器检验批安装测试完成A09025系统通电试验记录试验完成时A09226桥架安装检验批安装完成27材料报审每次材料进场,按规格型号数量进行报审每次材料进场由供货提共合格证,检测报告,所有检测报告需加盖提供检测报单位的公章(JL—A006)28竣工图工程完成时根据所有技术核定单,设计变更进行修改竣工图
