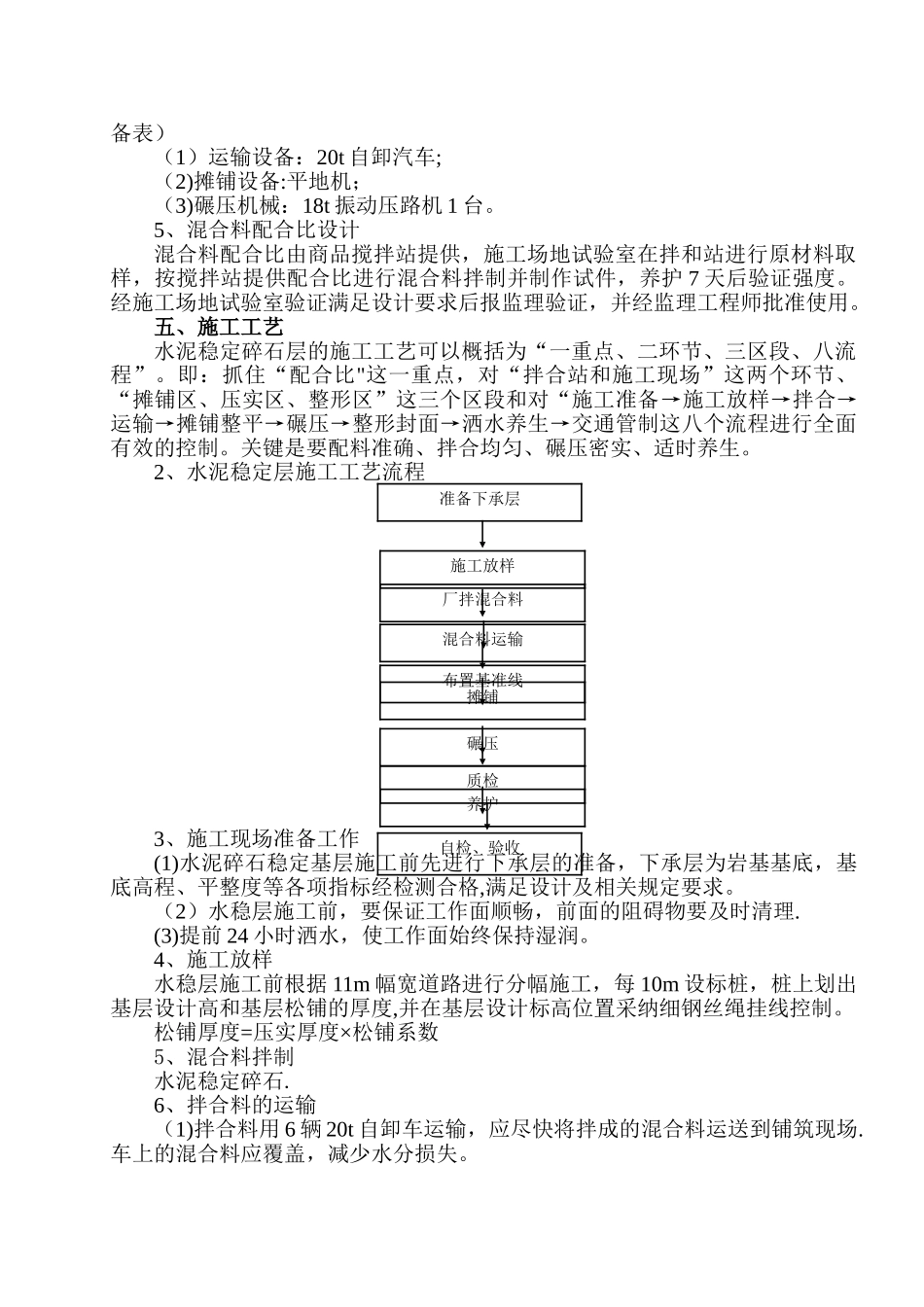

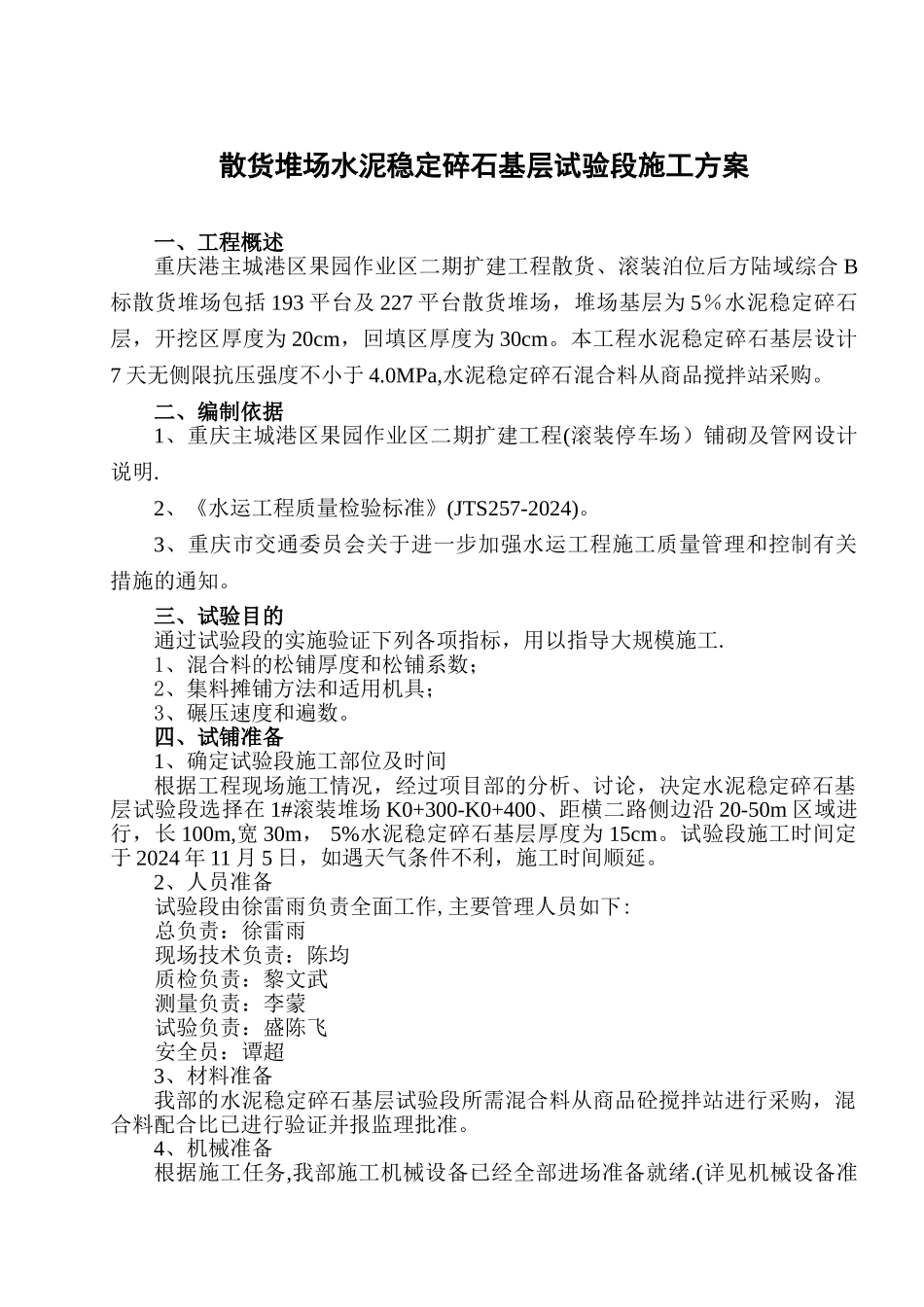

重庆港主城港区果园作业区二期扩建工程散货、滚装泊位后方陆域综合 B 标散货堆场水泥稳定碎石基层试验段施工方案编制单位:宁波交通工程建设集团有限公司 果园二期扩建工程综合 B 标项目经理部 编制日期: 2024 年 10 月 8 日目 录一、 工程概况二、编制依据三、试验目的四、试铺准备五、施工工艺六、试验资料收集、总结七、质量保证措施八、安全保证措施九、现场文明施工措施散货堆场水泥稳定碎石基层试验段施工方案一、工程概述重庆港主城港区果园作业区二期扩建工程散货、滚装泊位后方陆域综合 B标散货堆场包括 193 平台及 227 平台散货堆场,堆场基层为 5%水泥稳定碎石层,开挖区厚度为 20cm,回填区厚度为 30cm。本工程水泥稳定碎石基层设计7 天无侧限抗压强度不小于 4.0MPa,水泥稳定碎石混合料从商品搅拌站采购。二、编制依据1、重庆主城港区果园作业区二期扩建工程(滚装停车场)铺砌及管网设计说明.2、《水运工程质量检验标准》(JTS257-2024)。3、重庆市交通委员会关于进一步加强水运工程施工质量管理和控制有关措施的通知。三、试验目的通过试验段的实施验证下列各项指标,用以指导大规模施工.1、混合料的松铺厚度和松铺系数;2、集料摊铺方法和适用机具;3、碾压速度和遍数。四、试铺准备1、确定试验段施工部位及时间根据工程现场施工情况,经过项目部的分析、讨论,决定水泥稳定碎石基层试验段选择在 1#滚装堆场 K0+300-K0+400、距横二路侧边沿 20-50m 区域进行,长 100m,宽 30m, 5%水泥稳定碎石基层厚度为 15cm。试验段施工时间定于 2024 年 11 月 5 日,如遇天气条件不利,施工时间顺延。2、人员准备试验段由徐雷雨负责全面工作,主要管理人员如下:总负责:徐雷雨现场技术负责:陈均质检负责:黎文武测量负责:李蒙试验负责:盛陈飞安全员:谭超3、材料准备我部的水泥稳定碎石基层试验段所需混合料从商品砼搅拌站进行采购,混合料配合比已进行验证并报监理批准。4、机械准备根据施工任务,我部施工机械设备已经全部进场准备就绪.(详见机械设备准备表)(1)运输设备:20t 自卸汽车;(2)摊铺设备:平地机;(3)碾压机械:18t 振动压路机 1 台。5、混合料配合比设计混合料配合比由商品搅拌站提供,施工场地试验室在拌和站进行原材料取样,按搅拌站提供配合比进行混合料拌制并制作试件,养护 7 天后验证强度。经施工场地试验室验证满足设计要求后报监理验证,并经监理工程师批准使用。五、施工...
