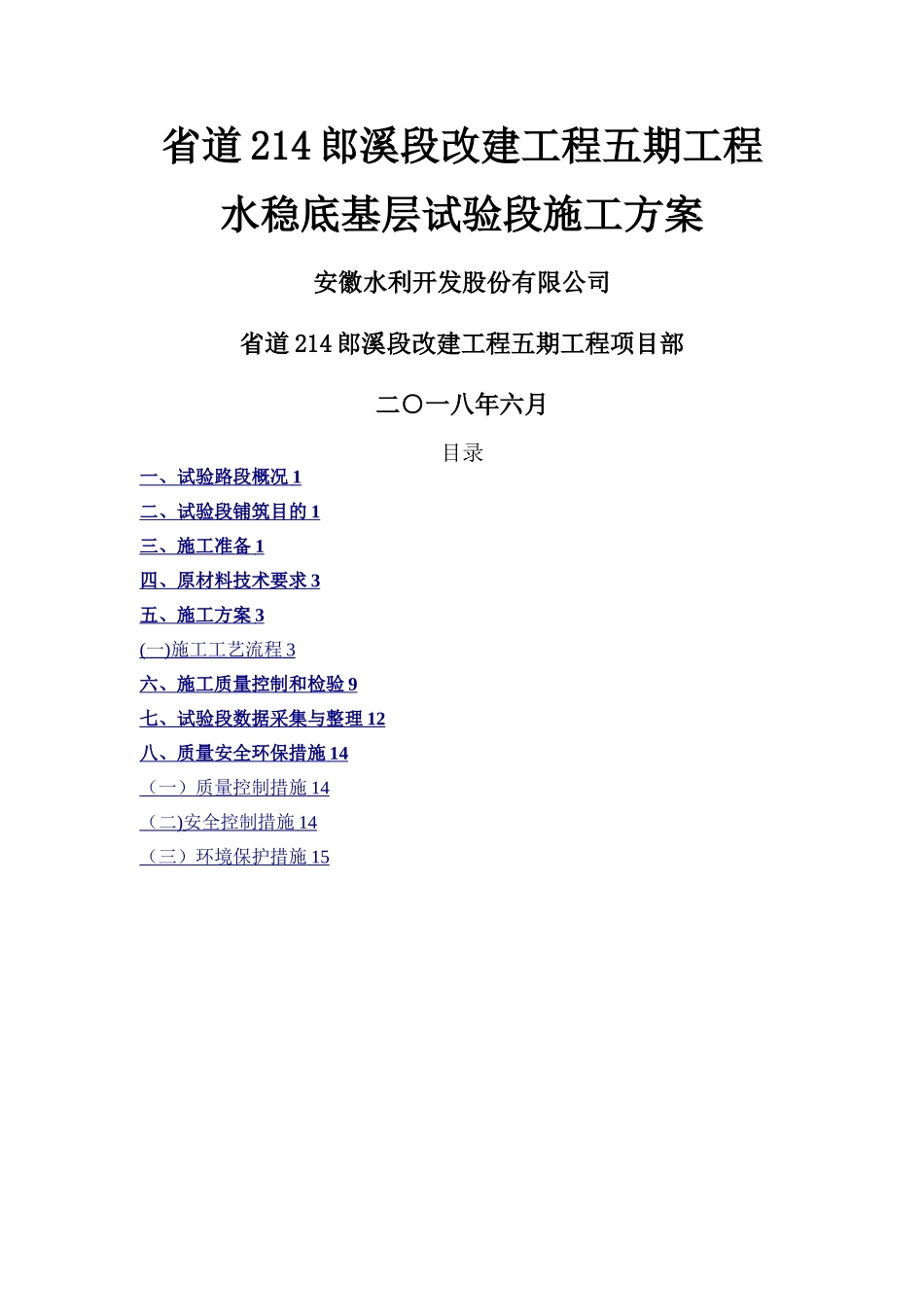

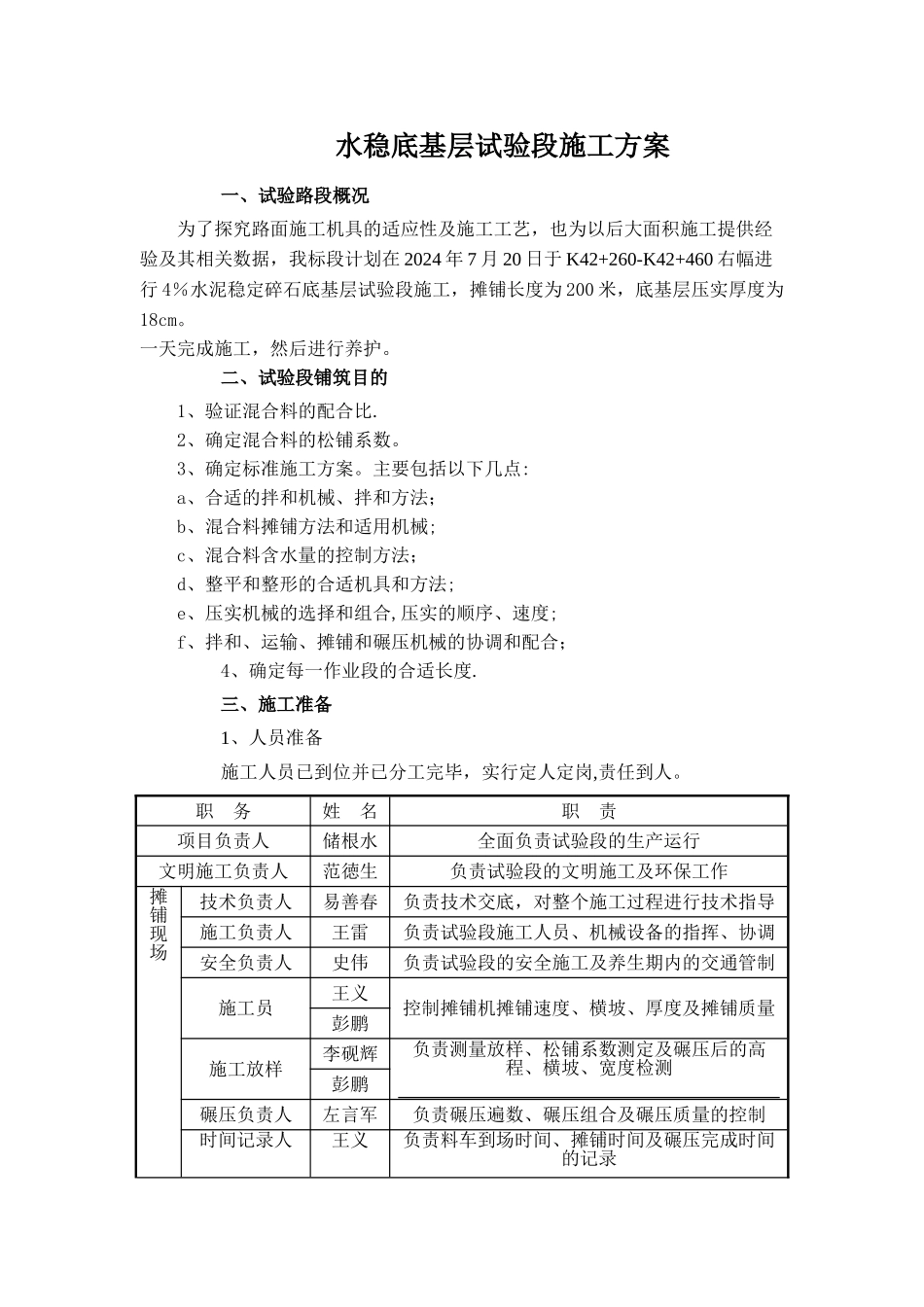

省道 214 郎溪段改建工程五期工程水稳底基层试验段施工方案安徽水利开发股份有限公司省道 214 郎溪段改建工程五期工程项目部二○一八年六月目录一、试验路段概况 1 二、试验段铺筑目的 1 三、施工准备 1 四、原材 料技 术要求 3 五、施工方案 3 ( 一 ) 施工工艺流程 3 六、施工质量控制和检验 9 七、试验段数据采集与整理 12 八、质量安全环保措施 14 (一) 质量控制措施 14 (二 ) 安全控制措施 14 (三)环境保护措施 15 水稳底基层试验段施工方案一、试验路段概况为了探究路面施工机具的适应性及施工工艺,也为以后大面积施工提供经验及其相关数据,我标段计划在 2024 年 7 月 20 日于 K42+260-K42+460 右幅进行 4%水泥稳定碎石底基层试验段施工,摊铺长度为 200 米,底基层压实厚度为18cm。一天完成施工,然后进行养护。二、试验段铺筑目的1、验证混合料的配合比.2、确定混合料的松铺系数。3、确定标准施工方案。主要包括以下几点:a、合适的拌和机械、拌和方法;b、混合料摊铺方法和适用机械;c、混合料含水量的控制方法;d、整平和整形的合适机具和方法;e、压实机械的选择和组合,压实的顺序、速度;f、拌和、运输、摊铺和碾压机械的协调和配合;4、确定每一作业段的合适长度.三、施工准备1、人员准备施工人员已到位并已分工完毕,实行定人定岗,责任到人。职 务姓 名职 责项目负责人储根水全面负责试验段的生产运行文明施工负责人范徳生负责试验段的文明施工及环保工作摊铺现场技术负责人易善春负责技术交底,对整个施工过程进行技术指导施工负责人王雷负责试验段施工人员、机械设备的指挥、协调安全负责人史伟负责试验段的安全施工及养生期内的交通管制施工员王义控制摊铺机摊铺速度、横坡、厚度及摊铺质量彭鹏施工放样李砚辉负责测量放样、松铺系数测定及碾压后的高程、横坡、宽度检测彭鹏碾压负责人左言军负责碾压遍数、碾压组合及碾压质量的控制时间记录人王义负责料车到场时间、摊铺时间及碾压完成时间的记录职 务姓 名职 责质量检测盛康负责试验段施工质量检查控制水稳拌和站拌和站负责人左言军负责后场拌和生产及协调操作手负责检查拌和机的性能,根据试验室提供的配合比拌和混合料,进行拌和料外观检测,确保无灰条、灰团,色泽均匀,无离析现象揭盖篷布负责水稳拌和站水稳料车篷布的揭盖工作运输负责人负责车况检查、车厢清理及混合料安全运输试验检测试验负责人龚文斌负责试验...
