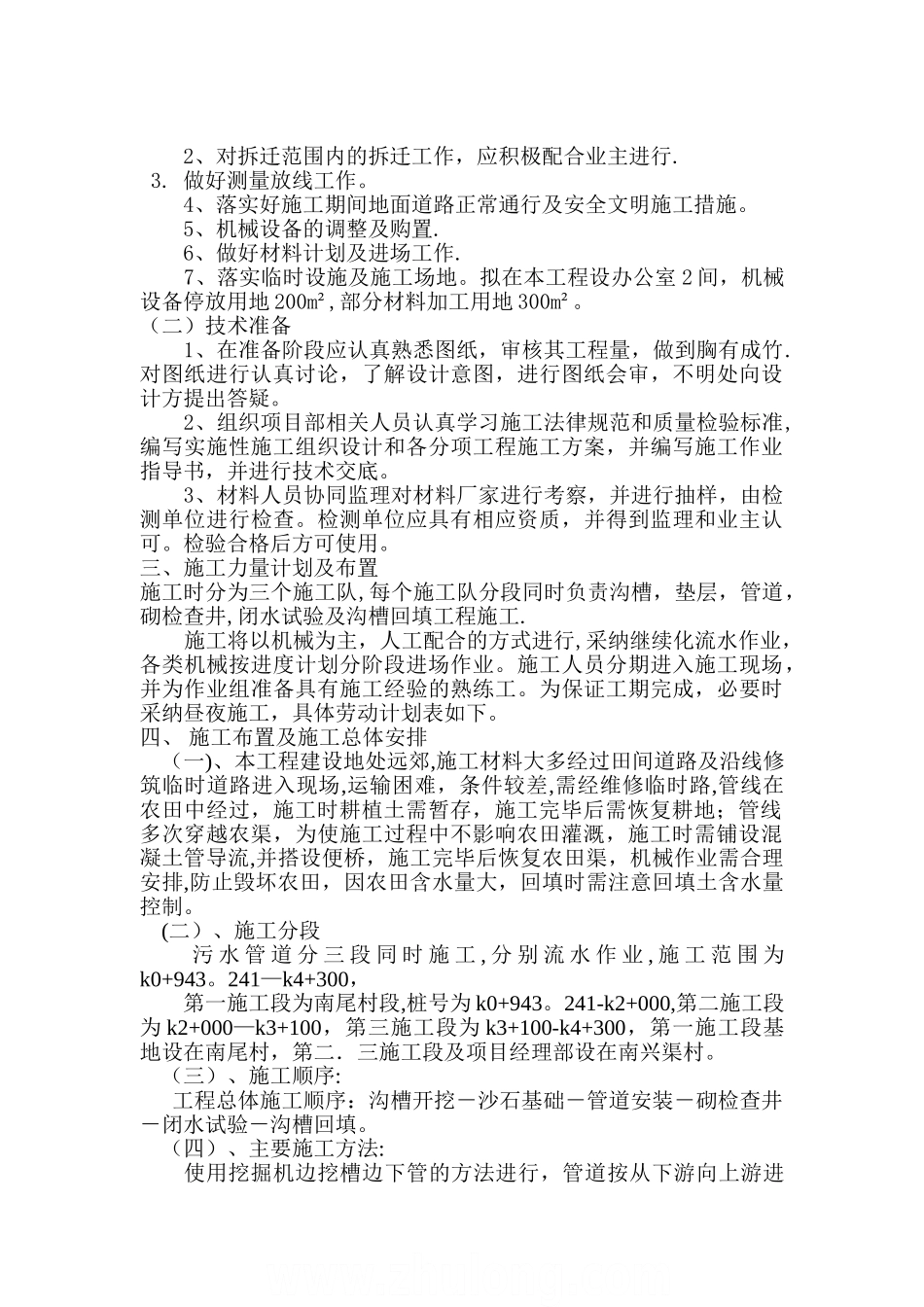

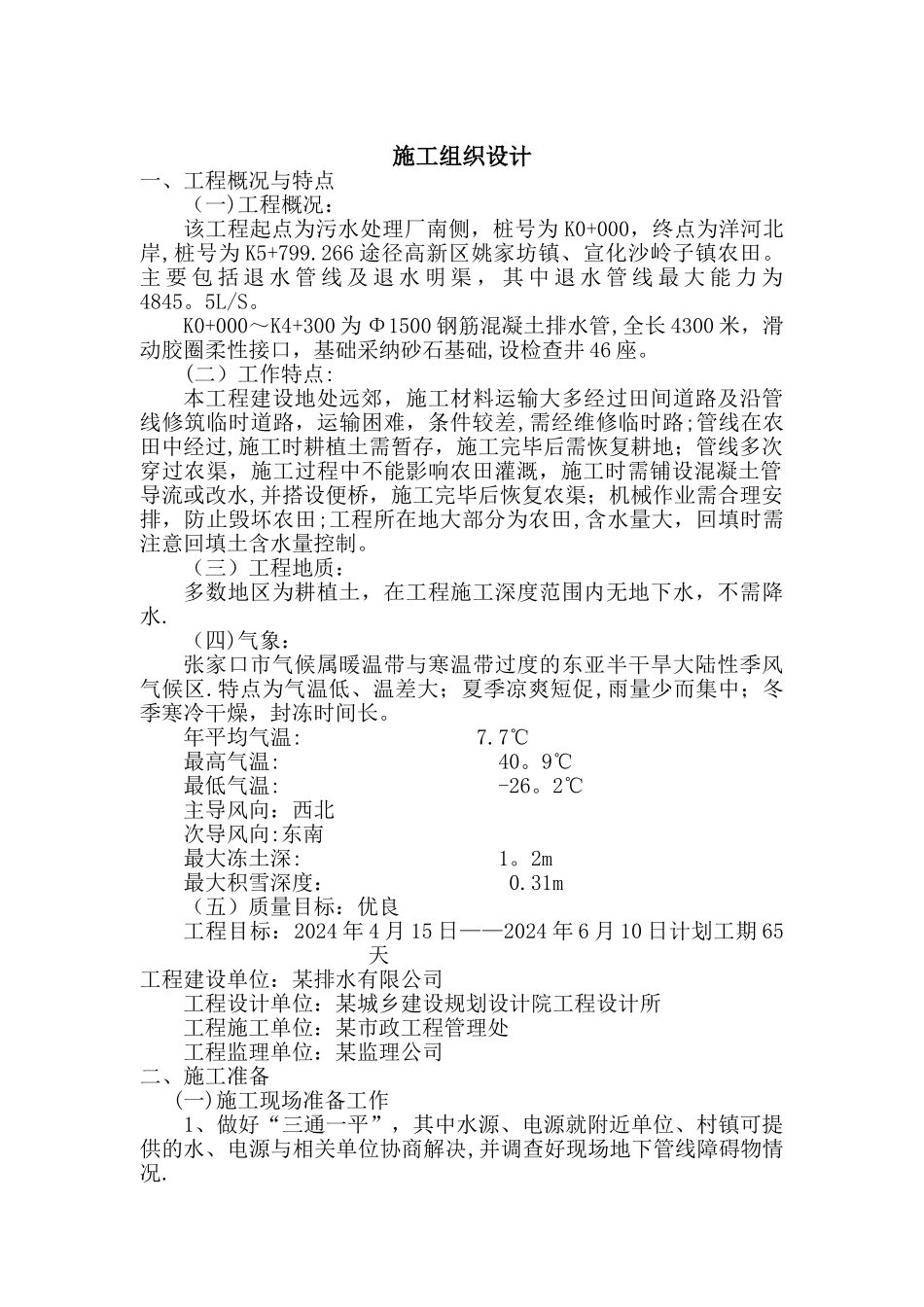

施工组织设计一、工程概况与特点(一)工程概况:该工程起点为污水处理厂南侧,桩号为 K0+000,终点为洋河北岸,桩号为 K5+799.266 途径高新区姚家坊镇、宣化沙岭子镇农田。主 要 包 括 退 水 管 线 及 退 水 明 渠 , 其 中 退 水 管 线 最 大 能 力 为4845。5L/S。K0+000~K4+300 为 Φ1500 钢筋混凝土排水管,全长 4300 米,滑动胶圈柔性接口,基础采纳砂石基础,设检查井 46 座。(二)工作特点:本工程建设地处远郊,施工材料运输大多经过田间道路及沿管线修筑临时道路,运输困难,条件较差,需经维修临时路;管线在农田中经过,施工时耕植土需暂存,施工完毕后需恢复耕地;管线多次穿过农渠,施工过程中不能影响农田灌溉,施工时需铺设混凝土管导流或改水,并搭设便桥,施工完毕后恢复农渠;机械作业需合理安排,防止毁坏农田;工程所在地大部分为农田,含水量大,回填时需注意回填土含水量控制。(三)工程地质:多数地区为耕植土,在工程施工深度范围内无地下水,不需降水.(四)气象:张家口市气候属暖温带与寒温带过度的东亚半干旱大陆性季风气候区.特点为气温低、温差大;夏季凉爽短促,雨量少而集中;冬季寒冷干燥,封冻时间长。年平均气温: 7.7℃最高气温: 40。9℃最低气温: -26。2℃主导风向:西北次导风向:东南最大冻土深: 1。2m最大积雪深度: 0.31m(五)质量目标:优良工程目标:2024 年 4 月 15 日——2024 年 6 月 10 日计划工期 65天工程建设单位:某排水有限公司工程设计单位:某城乡建设规划设计院工程设计所工程施工单位:某市政工程管理处工程监理单位:某监理公司二、施工准备 (一)施工现场准备工作 1、做好“三通一平”,其中水源、电源就附近单位、村镇可提供的水、电源与相关单位协商解决,并调查好现场地下管线障碍物情况. 2、对拆迁范围内的拆迁工作,应积极配合业主进行. 3. 做好测量放线工作。 4、落实好施工期间地面道路正常通行及安全文明施工措施。 5、机械设备的调整及购置. 6、做好材料计划及进场工作. 7、落实临时设施及施工场地。拟在本工程设办公室 2 间,机械设备停放用地 200m²,部分材料加工用地 300m²。(二)技术准备 1、在准备阶段应认真熟悉图纸,审核其工程量,做到胸有成竹.对图纸进行认真讨论,了解设计意图,进行图纸会审,不明处向设计方提出答疑。 2、组织项目部相关人员认真学习施工法律规范和质量检验标准,编写实施性施工组织设计和...
