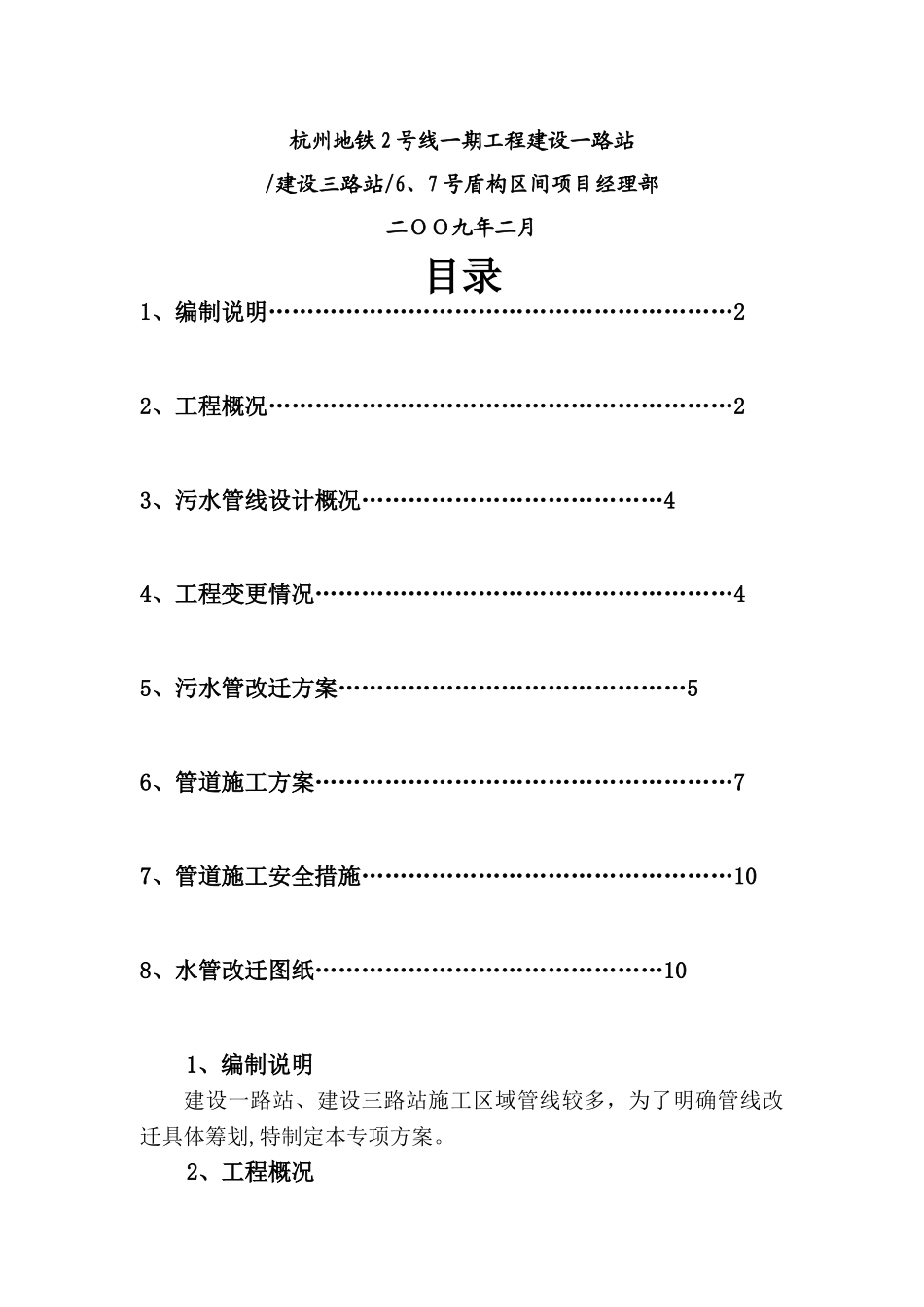

柳江大道下穿铁路桥船槽护壁与九曲河截污干渠约 150 重叠迁改工程改迁方案编制:审核:批准:上海市第二市政工程有限公司杭州地铁 2 号线一期工程建设一路站/建设三路站/6、7 号盾构区间项目经理部二OO九年二月目录1、编制说明……………………………………………………22、工程概况……………………………………………………23、污水管线设计概况…………………………………44、工程变更情况………………………………………………45、污水管改迁方案………………………………………56、管道施工方案………………………………………………77、管道施工安全措施…………………………………………108、水管改迁图纸………………………………………101、编制说明建设一路站、建设三路站施工区域管线较多,为了明确管线改迁具体筹划,特制定本专项方案
2、工程概况2
1、工程概况在 2024 年 7 月 1 日柳江大道下穿铁路桥船槽护壁与九曲河 jie杭州地铁 2 号线一期工程 SG2—4 标段位于杭州市萧山经济技术开发区,主要包括建设一路站、建设三路站、人民广场站~建设一路站区间、建设一路站~建设三路站区间
建设一路站跨建设一路路口处沿市心北路方向设置,建设三路站跨建设三路路口处沿市心北路方向设置
两座车站总长度为 179
5m,标准段宽 18
5m;人民广场站~建设一路站区间长 1280m,建设一路站~建设三路站区间长 972m
建设一路站范围内主要有两条雨水管、两条污水管
一条雨水管沿市心北路布置于中央分隔带上的 DN800 雨水管(南北方向),另一条雨水管沿建设一路布置于路中央的 DN1000 雨水管(东西方向)
两条污水管管径分别为 DN400、DN800,沿建设一路方向(东西方向)
两条雨水管在市心北路与建设一路交叉口交汇,沿建设一路流向西面
建设三路站范围内主要有两条雨水管、一条污水管
