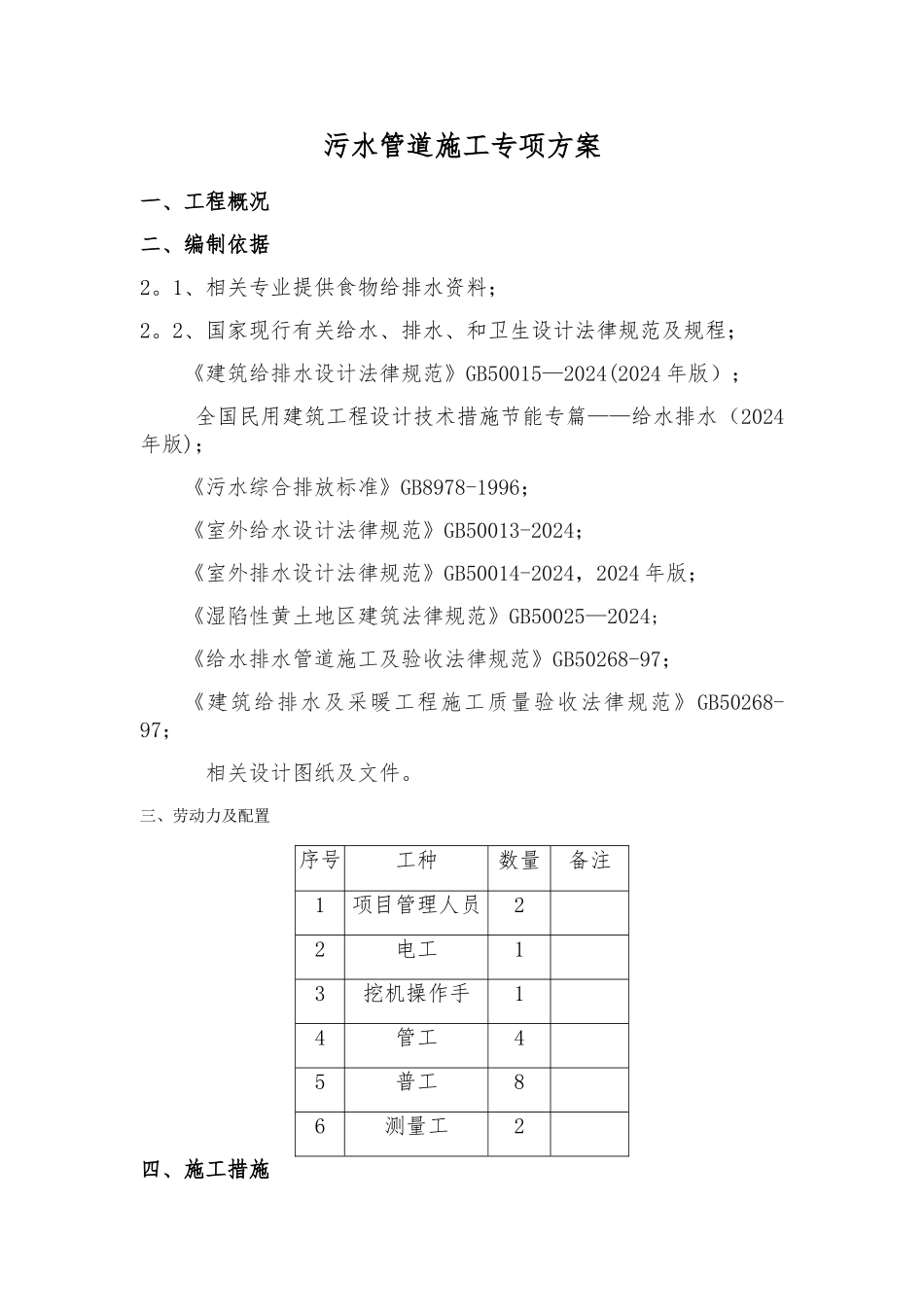

污水管道施工专项方案一、工程概况二、编制依据2
1、相关专业提供食物给排水资料;2
2、国家现行有关给水、排水、和卫生设计法律规范及规程;《建筑给排水设计法律规范》GB50015—2024(2024 年版); 全国民用建筑工程设计技术措施节能专篇——给水排水(2024年版);《污水综合排放标准》GB8978-1996;《室外给水设计法律规范》GB50013-2024;《室外排水设计法律规范》GB50014-2024,2024 年版;《湿陷性黄土地区建筑法律规范》GB50025—2024;《给水排水管道施工及验收法律规范》GB50268-97;《建筑给排水及采暖工程施工质量验收法律规范》GB50268-97;相关设计图纸及文件
三、劳动力及配置序号工种数量备注1项目管理人员22电工13挖机操作手14管工45普工86测量工2四、施工措施4

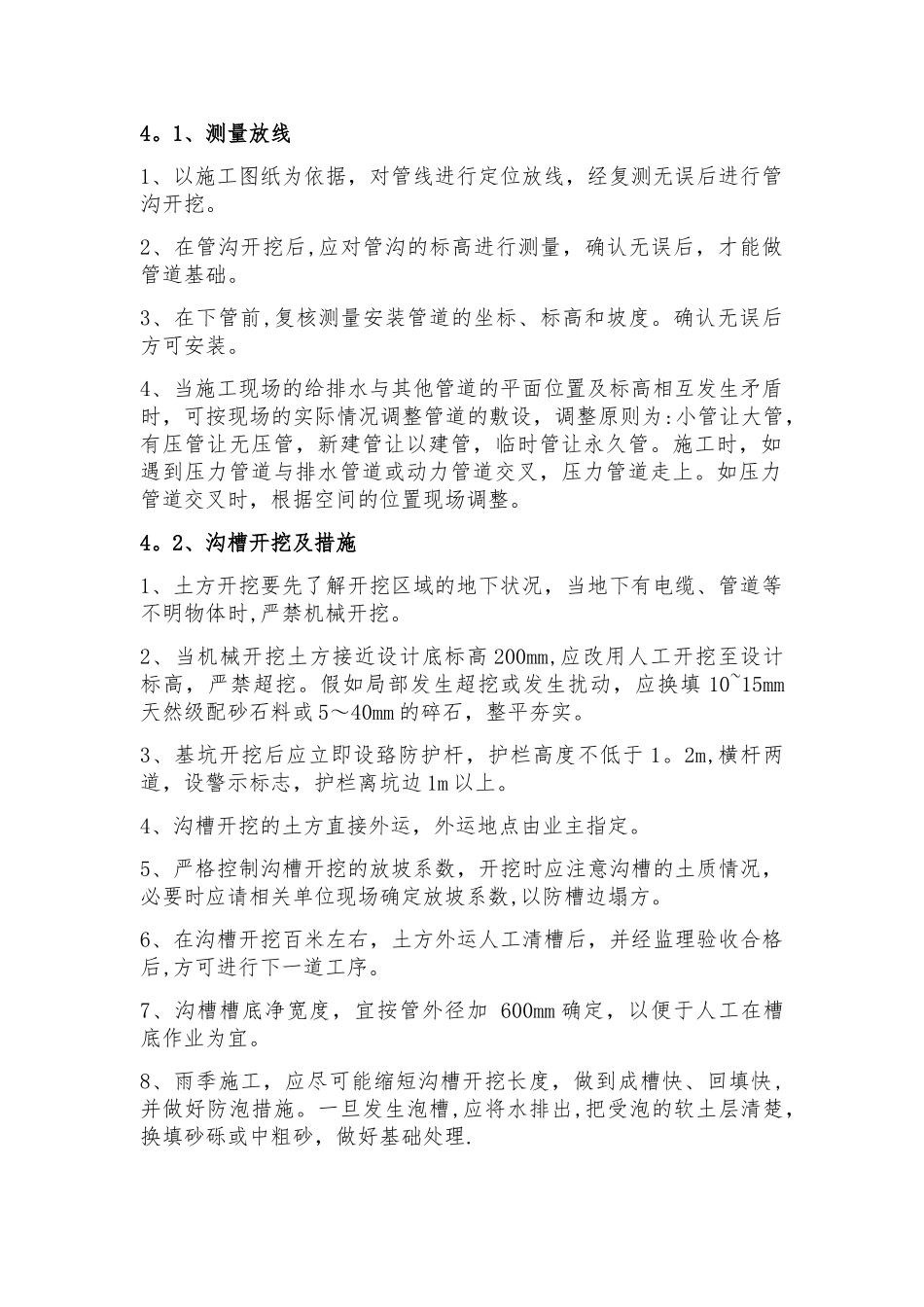

1、测量放线1、以施工图纸为依据,对管线进行定位放线,经复测无误后进行管沟开挖
2、在管沟开挖后,应对管沟的标高进行测量,确认无误后,才能做管道基础
3、在下管前,复核测量安装管道的坐标、标高和坡度
确认无误后方可安装
4、当施工现场的给排水与其他管道的平面位置及标高相互发生矛盾时,可按现场的实际情况调整管道的敷设,调整原则为:小管让大管,有压管让无压管,新建管让以建管,临时管让永久管
施工时,如遇到压力管道与排水管道或动力管道交叉,压力管道走上
如压力管道交叉时,根据空间的位置现场调整
2、沟槽开挖及措施1、土方开挖要先了解开挖区域的地下状况,当地下有电缆、管道等不明物体时,严禁机械开挖
2、当机械开挖土方接近设计底标高 200mm,应改用人工开挖至设计标高,严禁超挖
假如局部发生超挖或发生扰动,应换填 10~15mm天然级配砂石料或 5~40mm 的碎石,整平夯实
3、基坑开挖后应立即设臵防护杆,护栏高度不低于 1

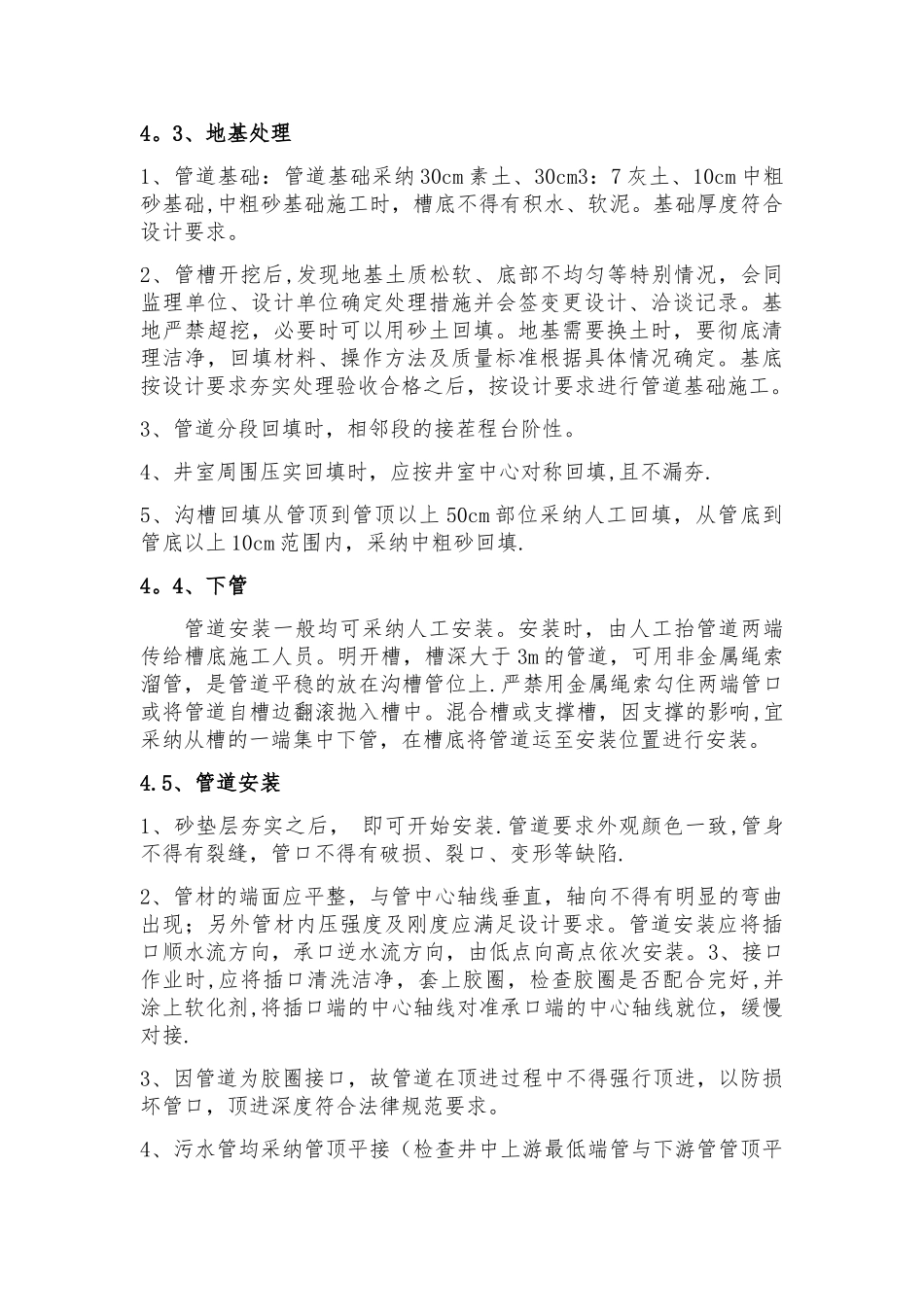

2m,横杆两道,设
