电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

汽车卸煤沟施工方案

汽车卸煤沟施工方案_第1页
汽车卸煤沟施工方案_第2页
汽车卸煤沟施工方案_第3页

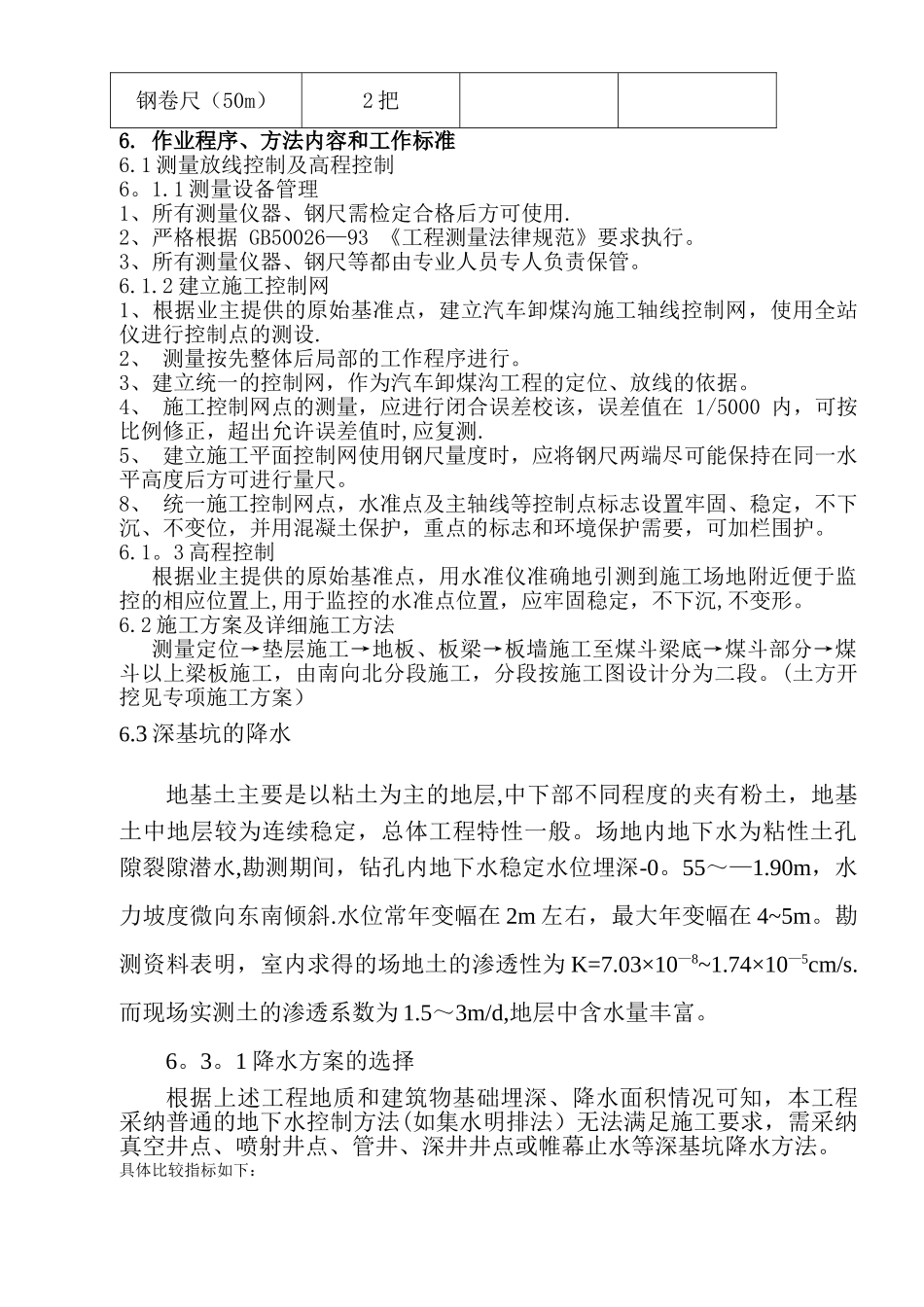

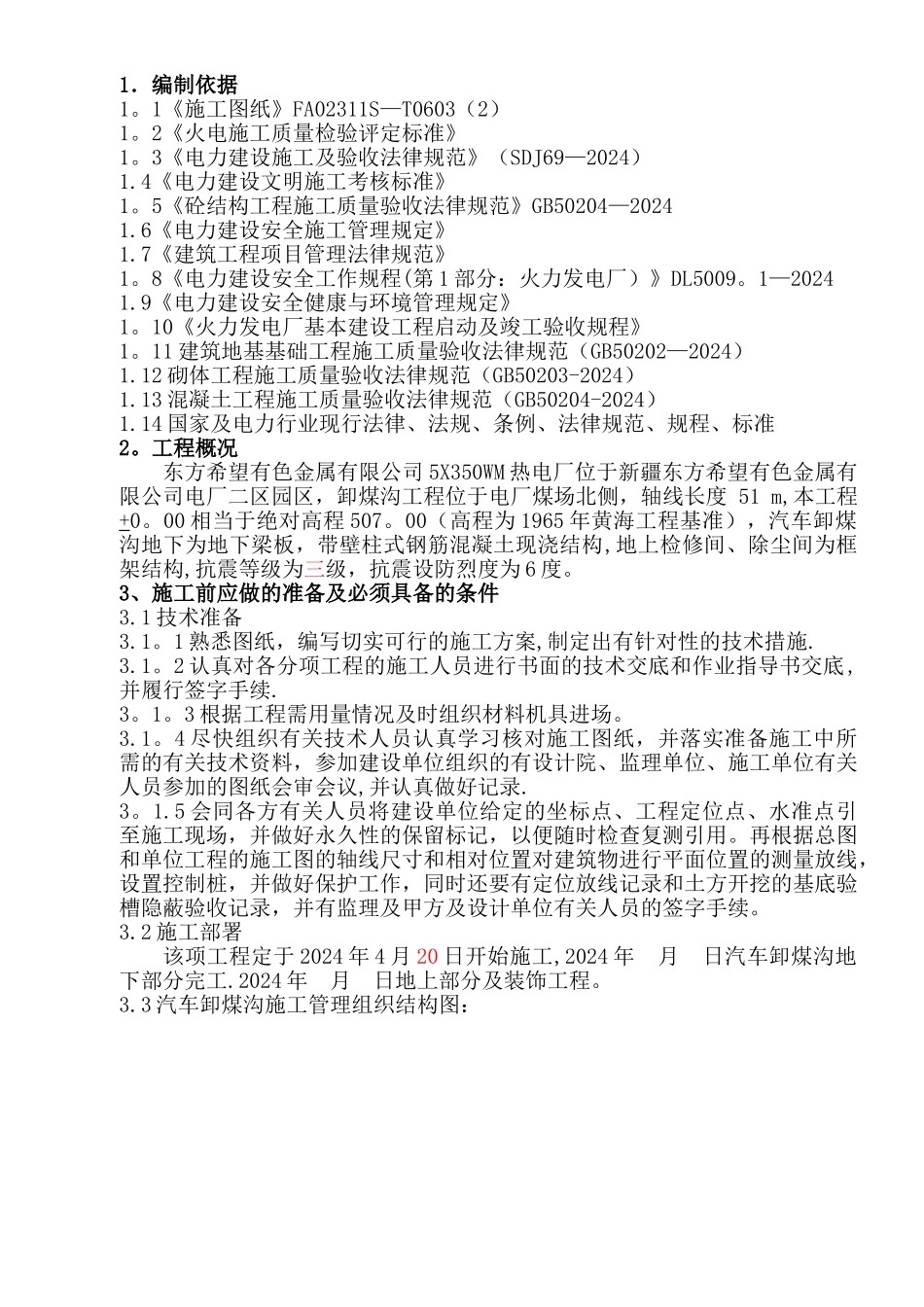

1.编制依据1。1《施工图纸》FA02311S—T0603(2)1。2《火电施工质量检验评定标准》1。3《电力建设施工及验收法律规范》(SDJ69—2024)1.4《电力建设文明施工考核标准》1。5《砼结构工程施工质量验收法律规范》GB50204—20241.6《电力建设安全施工管理规定》1.7《建筑工程项目管理法律规范》1。8《电力建设安全工作规程(第 1 部分:火力发电厂)》DL5009。1—20241.9《电力建设安全健康与环境管理规定》1。10《火力发电厂基本建设工程启动及竣工验收规程》1。11 建筑地基基础工程施工质量验收法律规范(GB50202—2024)1.12 砌体工程施工质量验收法律规范(GB50203-2024)1.13 混凝土工程施工质量验收法律规范(GB50204-2024)1.14 国家及电力行业现行法律、法规、条例、法律规范、规程、标准2。工程概况东方希望有色金属有限公司 5X350WM 热电厂位于新疆东方希望有色金属有限公司电厂二区园区,卸煤沟工程位于电厂煤场北侧,轴线长度 51 m,本工程+0。00 相当于绝对高程 507。00(高程为 1965 年黄海工程基准),汽车卸煤沟地下为地下梁板,带壁柱式钢筋混凝土现浇结构,地上检修间、除尘间为框架结构,抗震等级为三级,抗震设防烈度为 6 度。3、施工前应做的准备及必须具备的条件3.1 技术准备3.1。1 熟悉图纸,编写切实可行的施工方案,制定出有针对性的技术措施.3.1。2 认真对各分项工程的施工人员进行书面的技术交底和作业指导书交底,并履行签字手续.3。1。3 根据工程需用量情况及时组织材料机具进场。3.1。4 尽快组织有关技术人员认真学习核对施工图纸,并落实准备施工中所需的有关技术资料,参加建设单位组织的有设计院、监理单位、施工单位有关人员参加的图纸会审会议,并认真做好记录.3。1.5 会同各方有关人员将建设单位给定的坐标点、工程定位点、水准点引至施工现场,并做好永久性的保留标记,以便随时检查复测引用。再根据总图和单位工程的施工图的轴线尺寸和相对位置对建筑物进行平面位置的测量放线,设置控制桩,并做好保护工作,同时还要有定位放线记录和土方开挖的基底验槽隐蔽验收记录,并有监理及甲方及设计单位有关人员的签字手续。3.2 施工部署该项工程定于 2024 年 4 月 20 日开始施工,2024 年 月 日汽车卸煤沟地下部分完工.2024 年 月 日地上部分及装饰工程。3.3 汽车卸煤沟施工管理组织结构图:4、参加作业人员的资格及要求4。1 在安排劳动力时,必须满足工期要求,满足总体部署和分段流...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

MY shop+ 关注
实名认证
内容提供者

欢迎挑选适合自己的材料。

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
