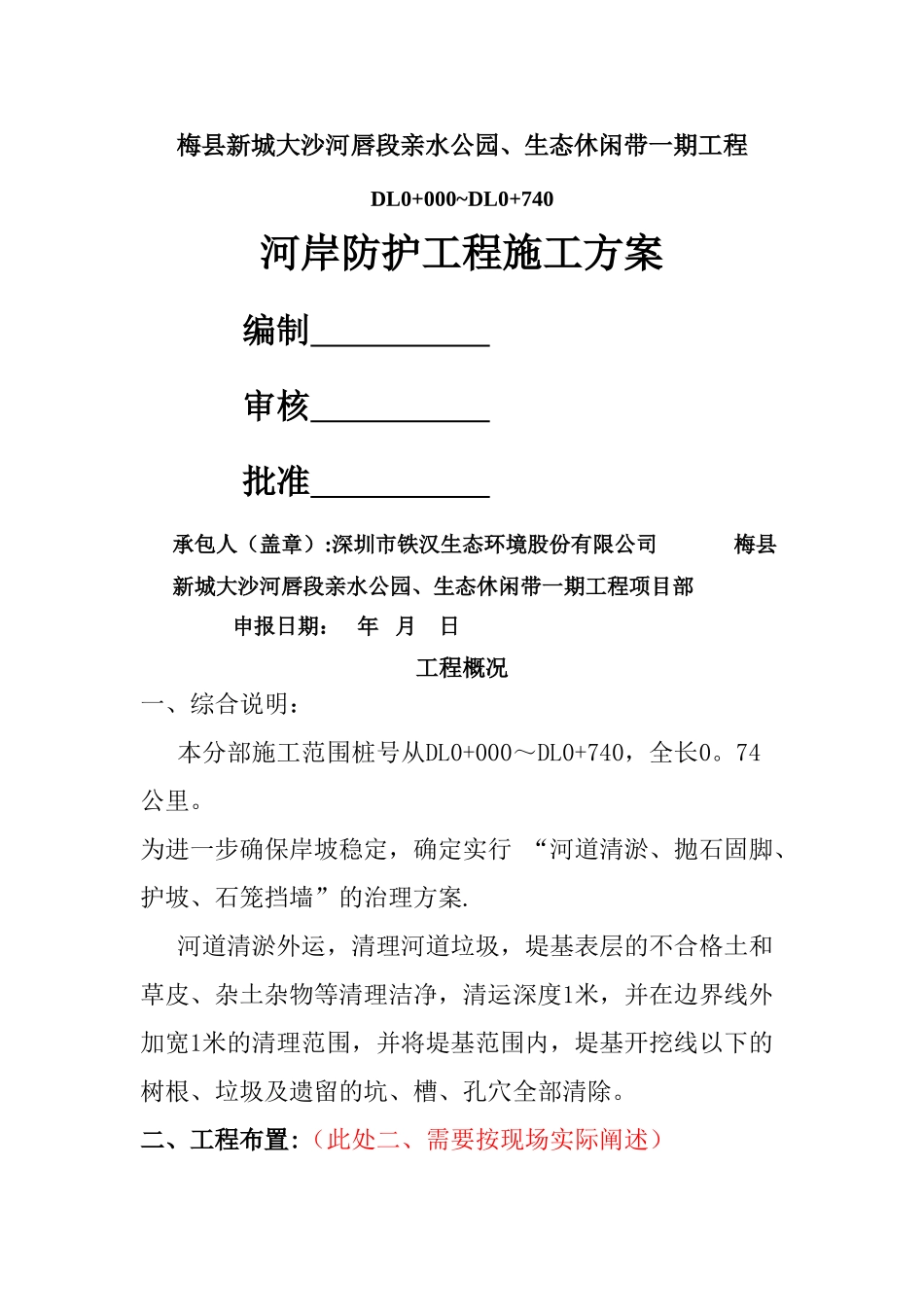

梅县新城大沙河唇段亲水公园、生态休闲带一期工程DL0+000~DL0+740河岸防护工程施工方案编制 审核 批准 承包人(盖章):深圳市铁汉生态环境股份有限公司 梅县新城大沙河唇段亲水公园、生态休闲带一期工程项目部 申报日期: 年 月 日工程概况一、综合说明:本分部施工范围桩号从DL0+000~DL0+740,全长0
为进一步确保岸坡稳定,确定实行 “河道清淤、抛石固脚、护坡、石笼挡墙”的治理方案
河道清淤外运,清理河道垃圾,堤基表层的不合格土和草皮、杂土杂物等清理洁净,清运深度1米,并在边界线外加宽1米的清理范围,并将堤基范围内,堤基开挖线以下的树根、垃圾及遗留的坑、槽、孔穴全部清除
二、工程布置:(此处二、需要按现场实际阐述)A:河道清淤河道清淤外运,清理河道垃圾,堤基表层的不合格土和草皮、杂土杂物等清理洁净,清运深度1米,并在边界线外加宽1米的清理范围,并将堤基范围内,堤基开挖线以下的树根、垃圾及遗留的坑、槽、孔穴全部清除
清基开挖中清除的弃土、废物、废渣等按要求运至指定的场地堆放 B:抛石固脚、护坡1、抛填块石作业应从最低处开始,按水平层次进行,不得顺坡铺填,分段作业面最小长度,机械作业不得小于100米,当堤基横断面坡度陡于1:5时,应削至缓于1:5
2、铺筑宽度应超出设计边线两侧一定余量,填筑宜用后退卸料,再进行抛填
3、相邻施工段的作业面均衡上升,若段与段之间不可避开出现高差时,应以斜坡面相接,坡度可采纳1:3~1:5
C:石笼挡墙本工程护坡使用石笼挡墙及石笼网垫施工,先施工石笼挡墙,待石笼挡墙后侧反滤料填筑完成及岸坡平整压实后再施工石笼网垫
石笼挡墙及石笼网垫施工采纳人工进行
第一节 施工方法一、 河道清淤1、施工方法根据**河道具体情况,经过实地查看及清淤方案论证,我单位确定采纳泥浆泵清淤,并结合长臂挖掘机挖掘施工
施工顺序根据顺河流方向,自上而下
