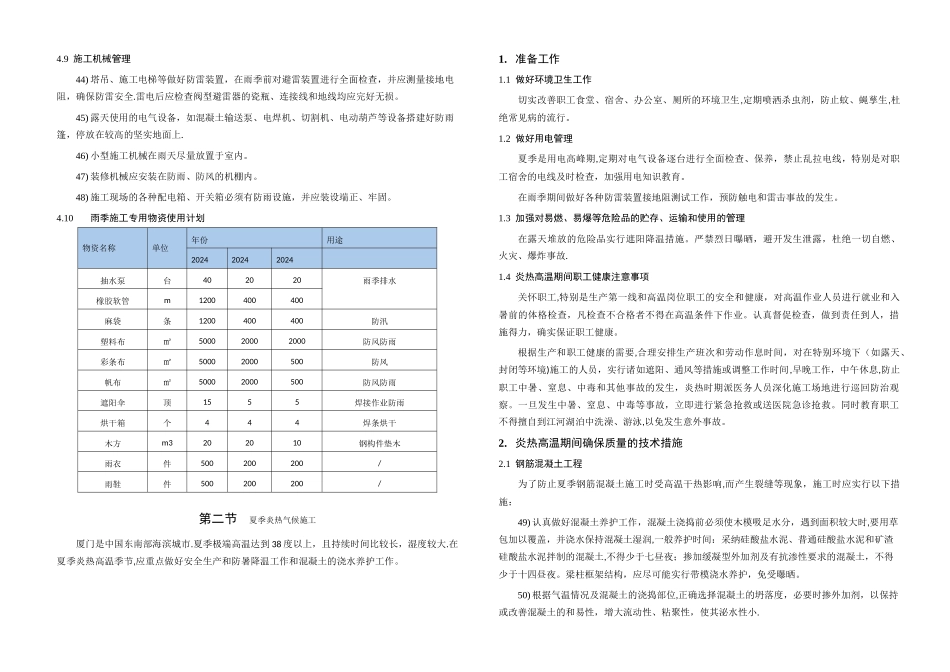

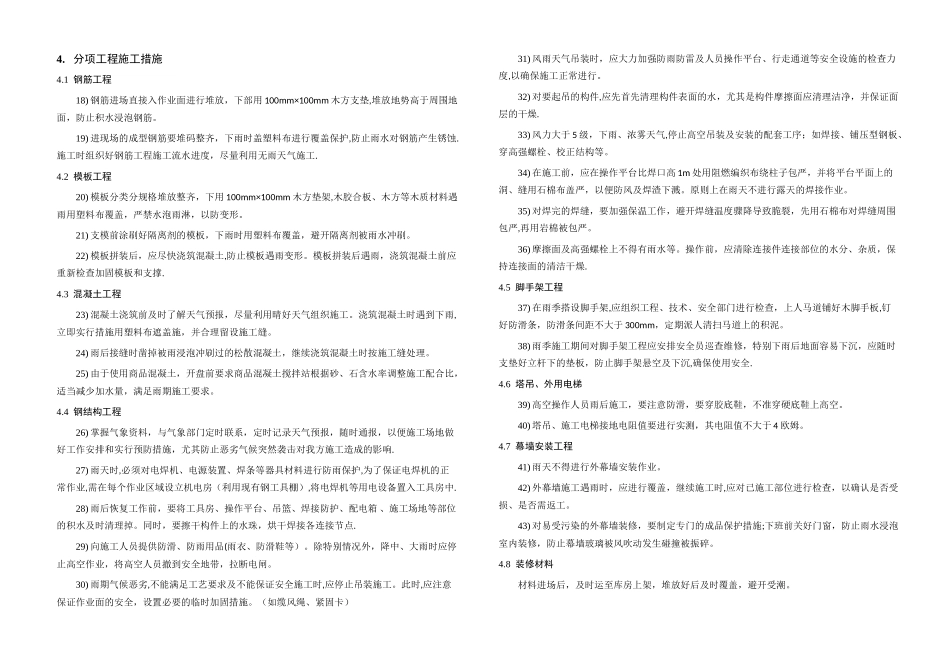

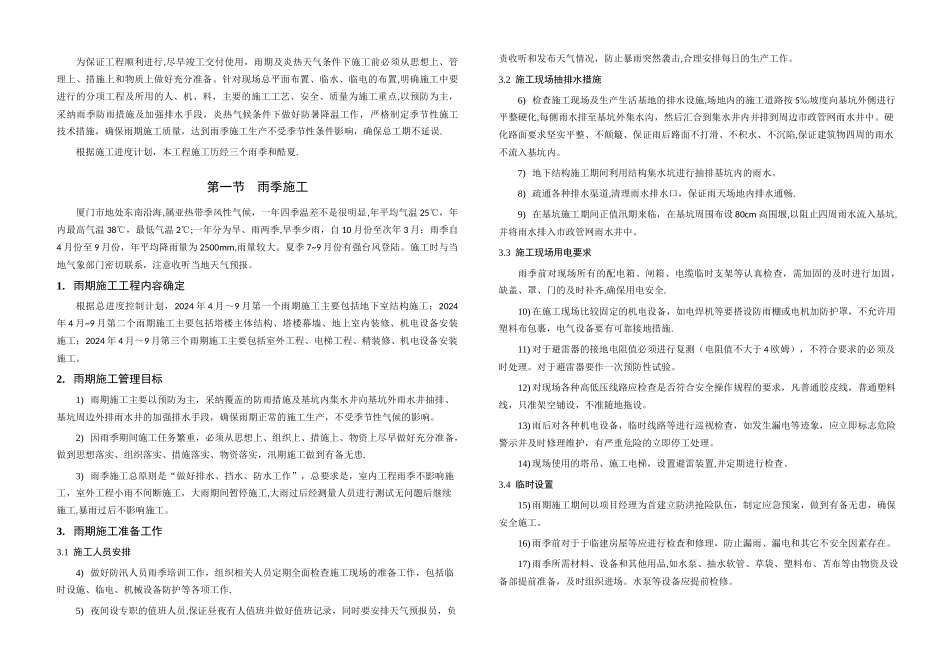

为保证工程顺利进行,尽早竣工交付使用,雨期及炎热天气条件下施工前必须从思想上、管理上、措施上和物质上做好充分准备
针对现场总平面布置、临水、临电的布置,明确施工中要进行的分项工程及所用的人、机、料,主要的施工工艺、安全、质量为施工重点,以预防为主,采纳雨季防雨措施及加强排水手段,炎热气候条件下做好防暑降温工作,严格制定季节性施工技术措施,确保雨期施工质量,达到雨季施工生产不受季节性条件影响,确保总工期不延误
根据施工进度计划,本工程施工历经三个雨季和酷夏
第一节雨季施工 厦门市地处东南沿海,属亚热带季风性气候,一年四季温差不是很明显,年平均气温 25℃,年内最高气温 38℃,最低气温 2℃;一年分为旱、雨两季,旱季少雨,自 10 月份至次年 3 月;雨季自4 月份至 9 月份,年平均降雨量为 2500mm,雨量较大
夏季 7~9 月份有强台风登陆
施工时与当地气象部门密切联系,注意收听当地天气预报
雨期施工工程内容确定根据总进度控制计划,2024 年 4 月~9 月第一个雨期施工主要包括地下室结构施工;2024年 4 月~9 月第二个雨期施工主要包括塔楼主体结构、塔楼幕墙、地上室内装修、机电设备安装施工;2024 年 4 月~9 月第三个雨期施工主要包括室外工程、电梯工程、精装修、机电设备安装施工
雨期施工管理目标1) 雨期施工主要以预防为主,采纳覆盖的防雨措施及基坑内集水井向基坑外雨水井抽排、基坑周边外排雨水井的加强排水手段,确保雨期正常的施工生产,不受季节性气候的影响
2) 因雨季期间施工任务繁重,必须从思想上、组织上、措施上、物资上尽早做好充分准备,做到思想落实、组织落实、措施落实、物资落实,汛期施工做到有备无患
3) 雨季施工总原则是“做好排水、挡水、防水工作”,总要求是,室内工程雨季不影响施工,室外工程小雨不间断施工,大雨期间暂停施工,大雨过后经测量人
