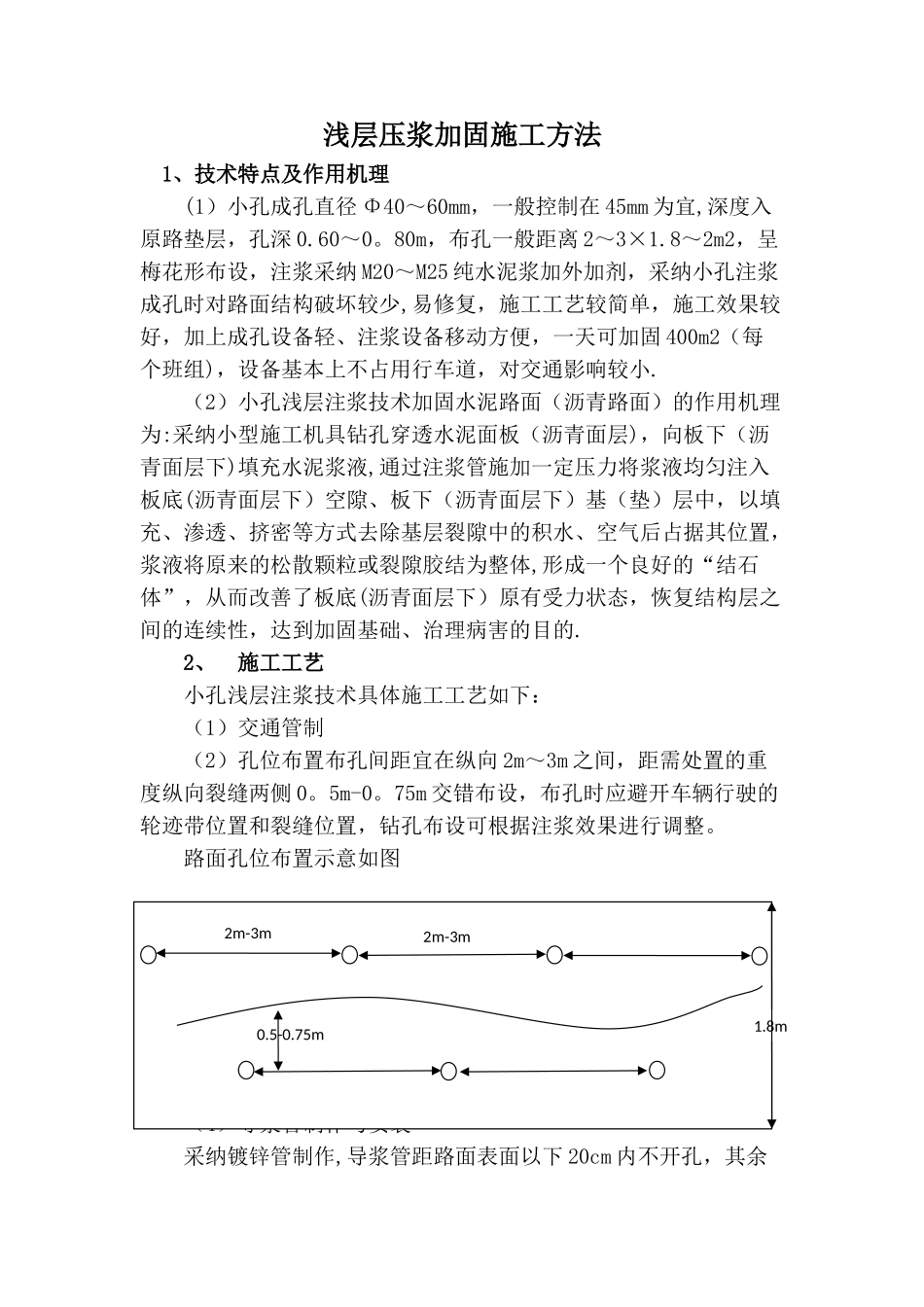

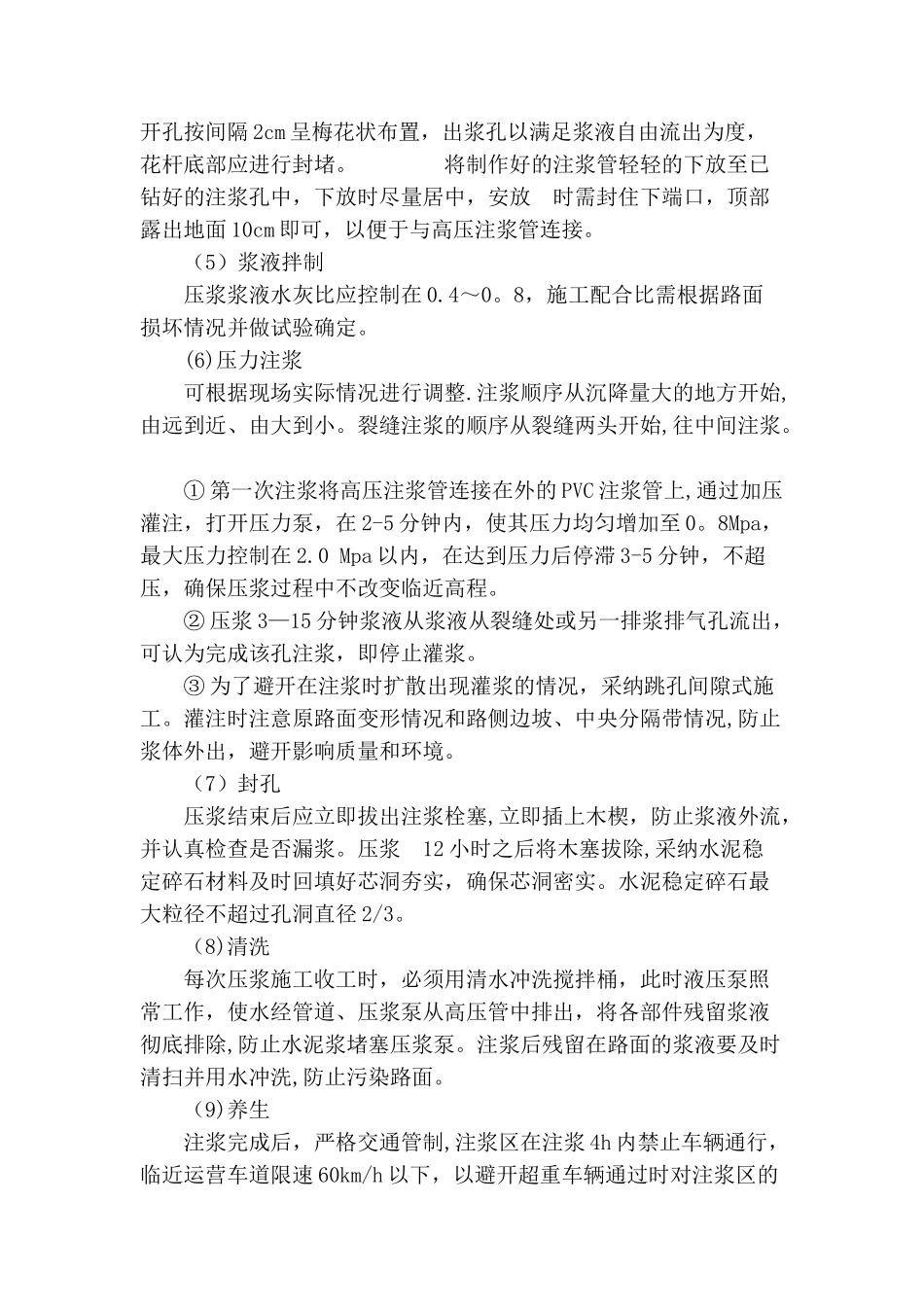

浅层压浆加固施工方法 1、技术特点及作用机理(1)小孔成孔直径 Φ40~60mm,一般控制在 45mm 为宜,深度入原路垫层,孔深 0.60~0。80m,布孔一般距离 2~3×1.8~2m2,呈梅花形布设,注浆采纳 M20~M25 纯水泥浆加外加剂,采纳小孔注浆成孔时对路面结构破坏较少,易修复,施工工艺较简单,施工效果较好,加上成孔设备轻、注浆设备移动方便,一天可加固 400m2(每个班组),设备基本上不占用行车道,对交通影响较小.(2)小孔浅层注浆技术加固水泥路面(沥青路面)的作用机理为:采纳小型施工机具钻孔穿透水泥面板(沥青面层),向板下(沥青面层下)填充水泥浆液,通过注浆管施加一定压力将浆液均匀注入板底(沥青面层下)空隙、板下(沥青面层下)基(垫)层中,以填充、渗透、挤密等方式去除基层裂隙中的积水、空气后占据其位置,浆液将原来的松散颗粒或裂隙胶结为整体,形成一个良好的“结石体”,从而改善了板底(沥青面层下)原有受力状态,恢复结构层之间的连续性,达到加固基础、治理病害的目的.2、 施工工艺小孔浅层注浆技术具体施工工艺如下:(1)交通管制(2)孔位布置布孔间距宜在纵向 2m~3m 之间,距需处置的重度纵向裂缝两侧 0。5m-0。75m 交错布设,布孔时应避开车辆行驶的轮迹带位置和裂缝位置,钻孔布设可根据注浆效果进行调整。路面孔位布置示意如图 (3)开孔 采纳薄壁金刚石钻机水钻成孔,裂缝压浆沿裂缝两侧错位布孔或梅花形布孔,开孔孔径宜 45mm,钻孔在无异常情况下,不得挪移孔位,垂直度小于 1%,成孔后应将孔内清理洁净,孔深必须严格按设计要求施工.(4)导浆管制作与安装采纳镀锌管制作,导浆管距路面表面以下 20cm 内不开孔,其余1.8m2m-3m2m-3m0.5-0.75m开孔按间隔 2cm 呈梅花状布置,出浆孔以满足浆液自由流出为度,花杆底部应进行封堵。 将制作好的注浆管轻轻的下放至已钻好的注浆孔中,下放时尽量居中,安放 时需封住下端口,顶部露出地面 10cm 即可,以便于与高压注浆管连接。(5)浆液拌制压浆浆液水灰比应控制在 0.4~0。8,施工配合比需根据路面损坏情况并做试验确定。(6)压力注浆可根据现场实际情况进行调整.注浆顺序从沉降量大的地方开始,由远到近、由大到小。裂缝注浆的顺序从裂缝两头开始,往中间注浆。 ① 第一次注浆将高压注浆管连接在外的 PVC 注浆管上,通过加压灌注,打开压力泵,在 2-5 分钟内,使其压力均匀增加至 0。8Mpa,最大压力控制在 2.0 Mpa 以内,在达到压力后...
