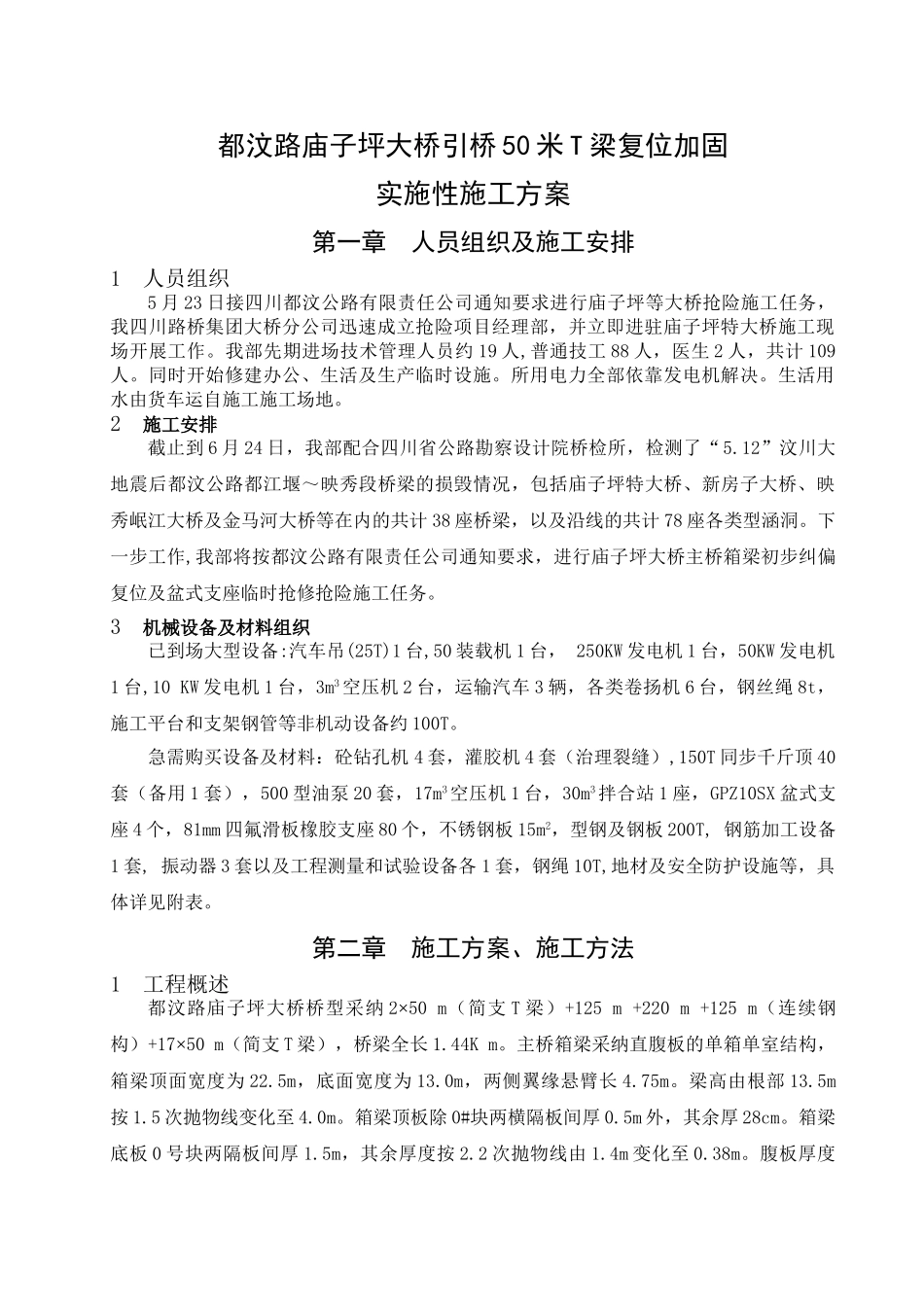

都汶路庙子坪大桥引桥 50 米 T 梁复位加固实施性施工方案第一章 人员组织及施工安排1 人员组织5 月 23 日接四川都汶公路有限责任公司通知要求进行庙子坪等大桥抢险施工任务,我四川路桥集团大桥分公司迅速成立抢险项目经理部,并立即进驻庙子坪特大桥施工现场开展工作
我部先期进场技术管理人员约 19 人,普通技工 88 人,医生 2 人,共计 109人
同时开始修建办公、生活及生产临时设施
所用电力全部依靠发电机解决

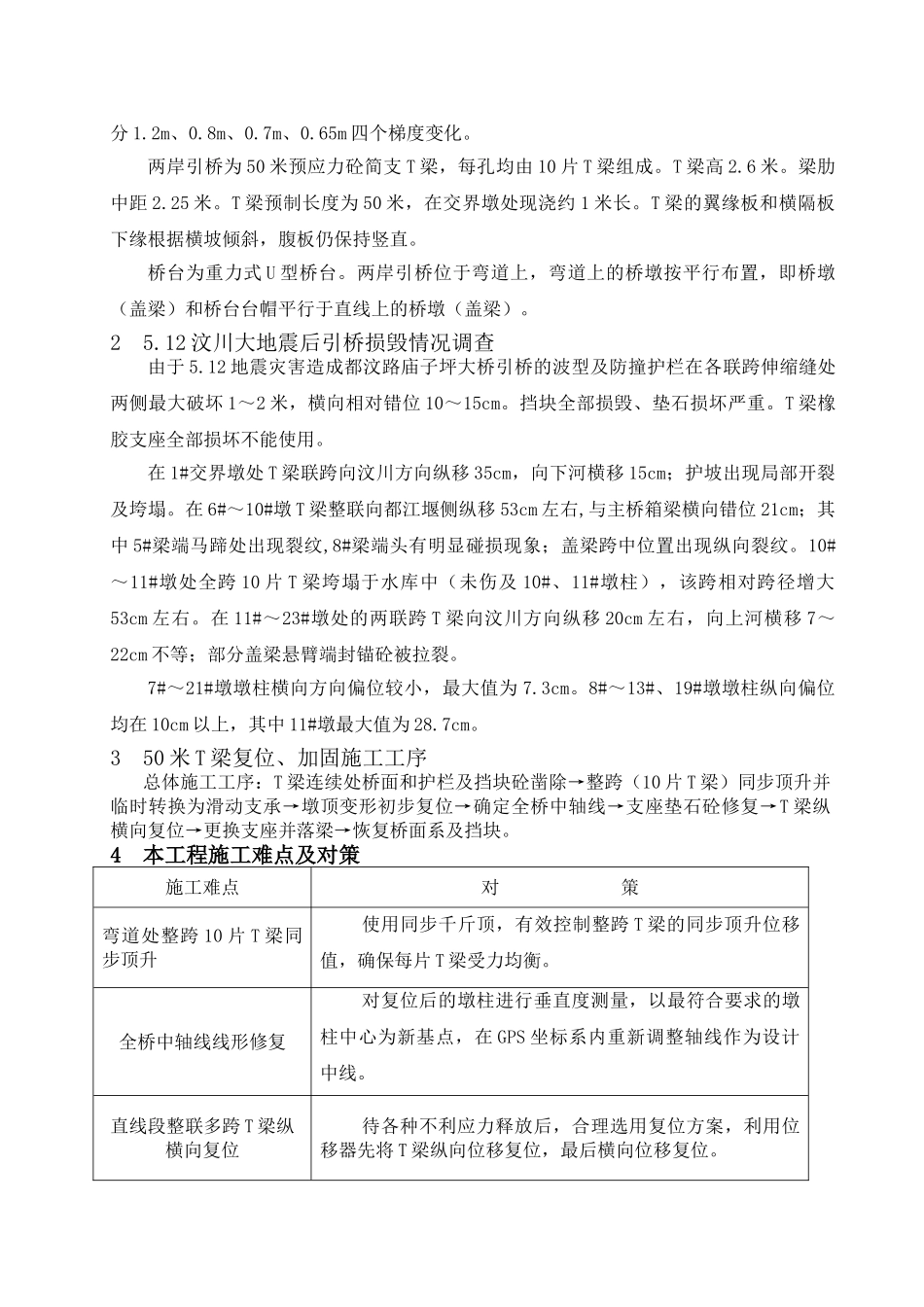

生活用水由货车运自施工施工场地
2 施工安排截止到 6 月 24 日,我部配合四川省公路勘察设计院桥检所,检测了“5
12”汶川大地震后都汶公路都江堰~映秀段桥梁的损毁情况,包括庙子坪特大桥、新房子大桥、映秀岷江大桥及金马河大桥等在内的共计 38 座桥梁,以及沿线的共计 78 座各类型涵洞
下一步工作,我部将按都汶公路有限责任公司通知要求,进行庙子坪大桥主桥箱梁初步纠偏复位及盆式支座临时抢修抢险施工任务
3 机械设备及材料组织已到场大型设备:汽车吊(25T)1 台,50 装载机 1 台, 250KW 发电机 1 台,50KW 发电机1 台,10 KW 发电机 1 台,3m3空压机 2 台,运输汽车 3 辆,各类卷扬机 6 台,钢丝绳 8t,施工平台和支架钢管等非机动设备约 100T
急需购买设备及材料:砼钻孔机 4 套,灌胶机 4 套(治理裂缝),150T 同步千斤顶 40套(备用 1 套),500 型油泵 20 套,17m3空压机 1 台,30m3拌合站 1 座,GPZ10SX 盆式支座 4 个,81mm 四氟滑板橡胶支座 80 个,不锈钢板 15m2,型钢及钢板 200T, 钢筋加工设备1 套, 振动器 3 套以及工程测量和试验设备各 1 套,钢绳 10T,地材及安全防护设施等,具体详见附表
第二章 施工方案、施工方法1 工程概述都汶路庙子坪大桥桥型采纳 2
