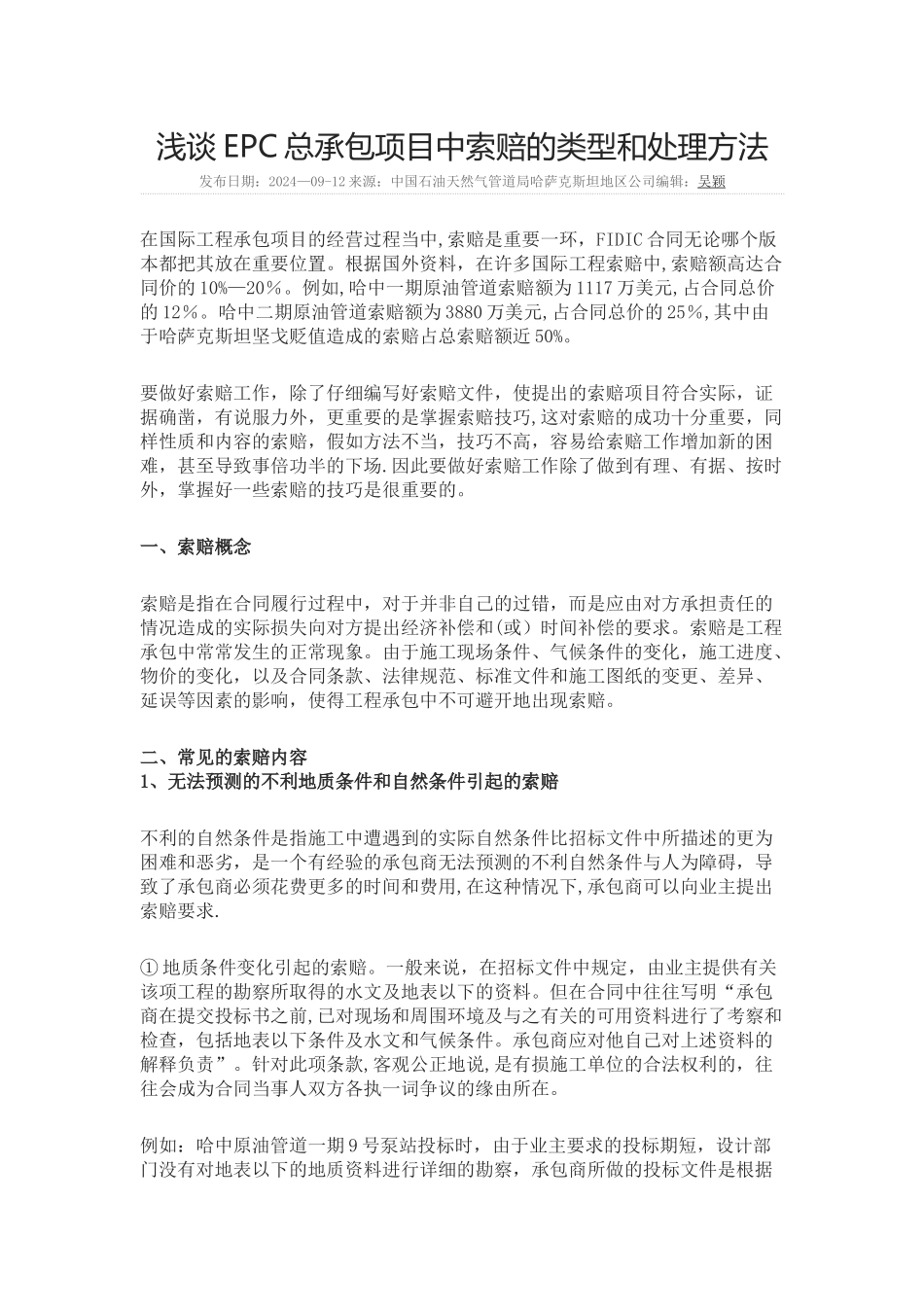

浅谈 EPC 总承包项目中索赔的类型和处理方法发布日期:2024—09-12 来源:中国石油天然气管道局哈萨克斯坦地区公司编辑:吴颖在国际工程承包项目的经营过程当中,索赔是重要一环,FIDIC 合同无论哪个版本都把其放在重要位置
根据国外资料,在许多国际工程索赔中,索赔额高达合同价的 10%—20%
例如,哈中一期原油管道索赔额为 1117 万美元,占合同总价的 12%
哈中二期原油管道索赔额为 3880 万美元,占合同总价的 25%,其中由于哈萨克斯坦坚戈贬值造成的索赔占总索赔额近 50%
要做好索赔工作,除了仔细编写好索赔文件,使提出的索赔项目符合实际,证据确凿,有说服力外,更重要的是掌握索赔技巧,这对索赔的成功十分重要,同样性质和内容的索赔,假如方法不当,技巧不高,容易给索赔工作增加新的困难,甚至导致事倍功半的下场
因此要做好索赔工作除了做到有理、有据、按时外,掌握好一些索赔的技巧是很重要的
一、索赔概念索赔是指在合同履行过程中,对于并非自己的过错,而是应由对方承担责任的情况造成的实际损失向对方提出经济补偿和(或)时间补偿的要求
索赔是工程承包中常常发生的正常现象
由于施工现场条件、气候条件的变化,施工进度、物价的变化,以及合同条款、法律规范、标准文件和施工图纸的变更、差异、延误等因素的影响,使得工程承包中不可避开地出现索赔
二、常见的索赔内容1、无法预测的不利地质条件和自然条件引起的索赔不利的自然条件是指施工中遭遇到的实际自然条件比招标文件中所描述的更为困难和恶劣,是一个有经验的承包商无法预测的不利自然条件与人为障碍,导致了承包商必须花费更多的时间和费用,在这种情况下,承包商可以向业主提出索赔要求
① 地质条件变化引起的索赔
一般来说,在招标文件中规定,由业主提供有关该项工程的勘察所取得的水文及地表以下的资料

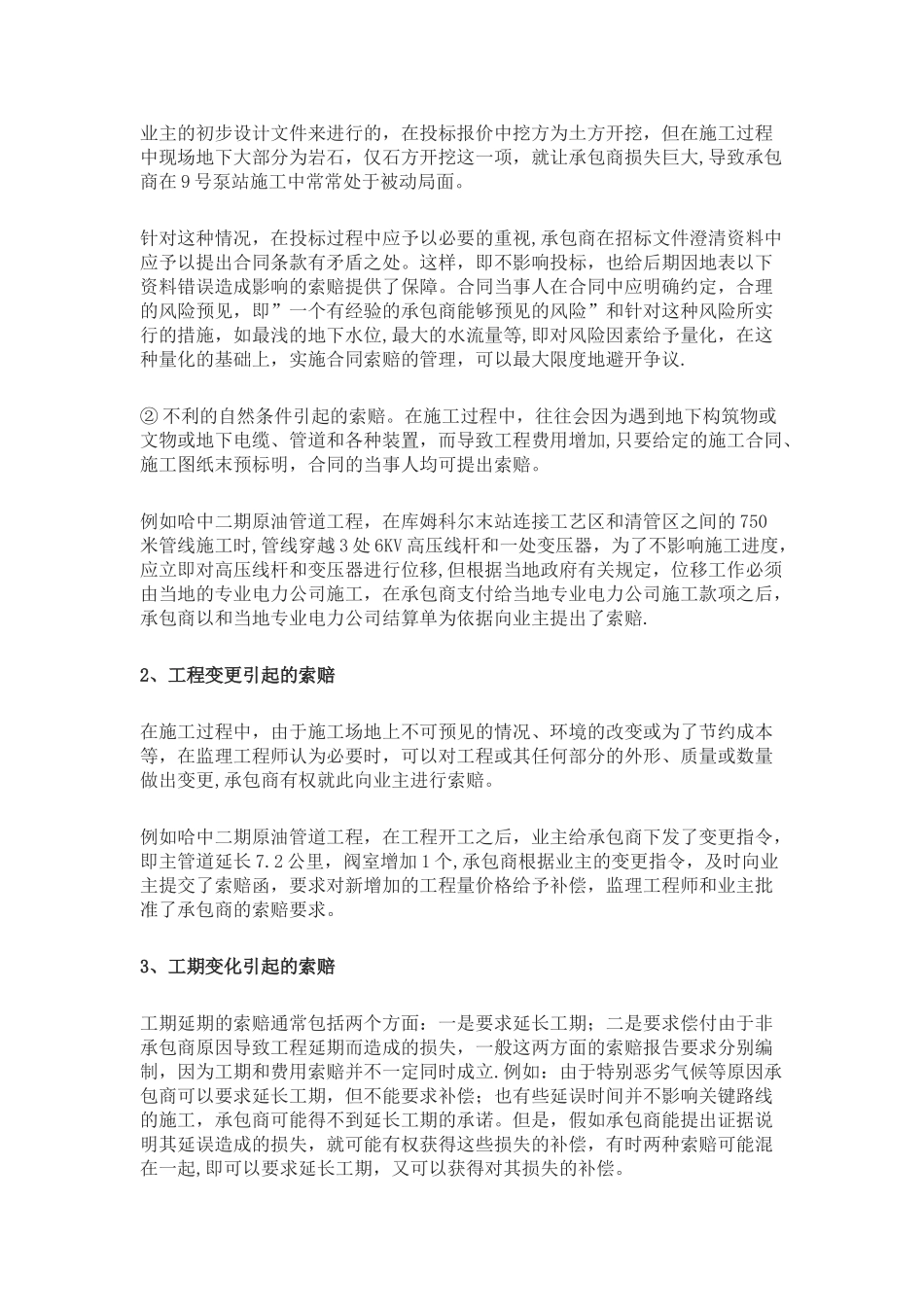

但在合同中往往写明“承包商在提交投标书之前,已对现场和周
