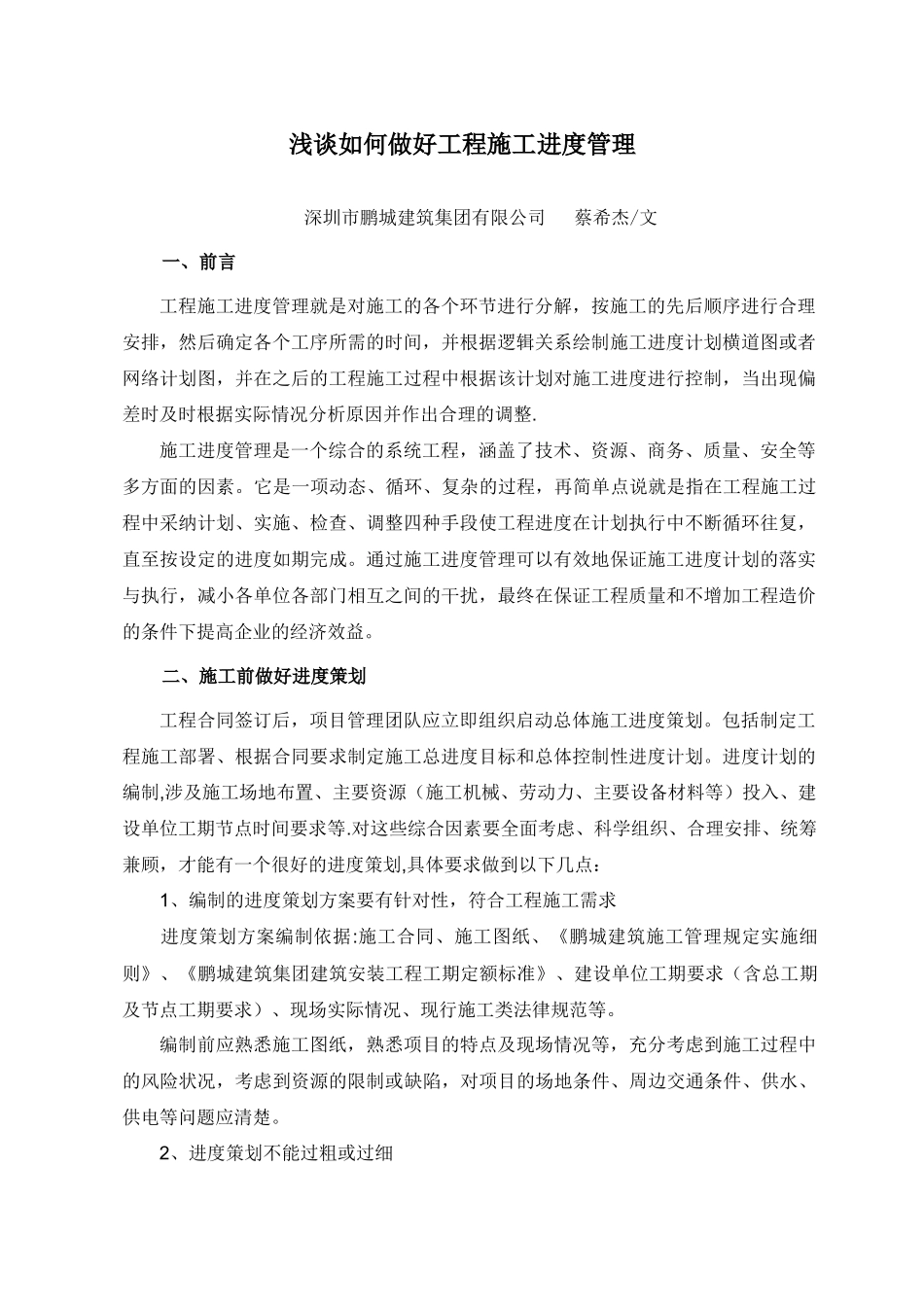

浅谈如何做好工程施工进度管理深圳市鹏城建筑集团有限公司 蔡希杰/文一、前言工程施工进度管理就是对施工的各个环节进行分解,按施工的先后顺序进行合理安排,然后确定各个工序所需的时间,并根据逻辑关系绘制施工进度计划横道图或者网络计划图,并在之后的工程施工过程中根据该计划对施工进度进行控制,当出现偏差时及时根据实际情况分析原因并作出合理的调整
施工进度管理是一个综合的系统工程,涵盖了技术、资源、商务、质量、安全等多方面的因素
它是一项动态、循环、复杂的过程,再简单点说就是指在工程施工过程中采纳计划、实施、检查、调整四种手段使工程进度在计划执行中不断循环往复,直至按设定的进度如期完成
通过施工进度管理可以有效地保证施工进度计划的落实与执行,减小各单位各部门相互之间的干扰,最终在保证工程质量和不增加工程造价的条件下提高企业的经济效益
二、施工前做好进度策划工程合同签订后,项目管理团队应立即组织启动总体施工进度策划
包括制定工程施工部署、根据合同要求制定施工总进度目标和总体控制性进度计划
进度计划的编制,涉及施工场地布置、主要资源(施工机械、劳动力、主要设备材料等)投入、建设单位工期节点时间要求等
对这些综合因素要全面考虑、科学组织、合理安排、统筹兼顾,才能有一个很好的进度策划,具体要求做到以下几点:1、编制的进度策划方案要有针对性,符合工程施工需求 进度策划方案编制依据:施工合同、施工图纸、《鹏城建筑施工管理规定实施细则》、《鹏城建筑集团建筑安装工程工期定额标准》、建设单位工期要求(含总工期及节点工期要求)、现场实际情况、现行施工类法律规范等
编制前应熟悉施工图纸,熟悉项目的特点及现场情况等,充分考虑到施工过程中的风险状况,考虑到资源的限制或缺陷,对项目的场地条件、周边交通条件、供水、供电等问题应清楚
2、进度策划不能过粗或过细 进度策划太粗会难以控制施工任务的展开,不易发现实际问题
