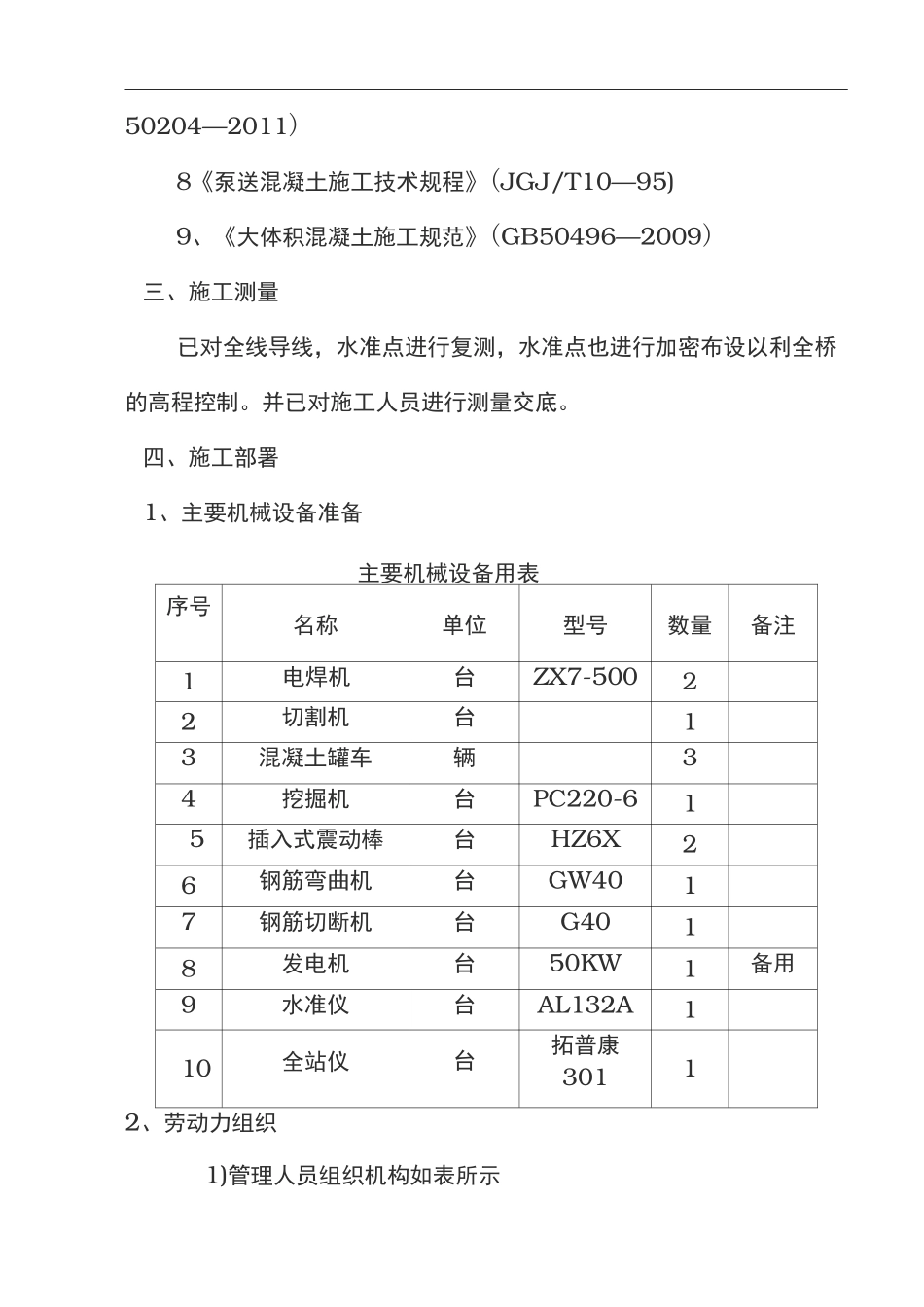

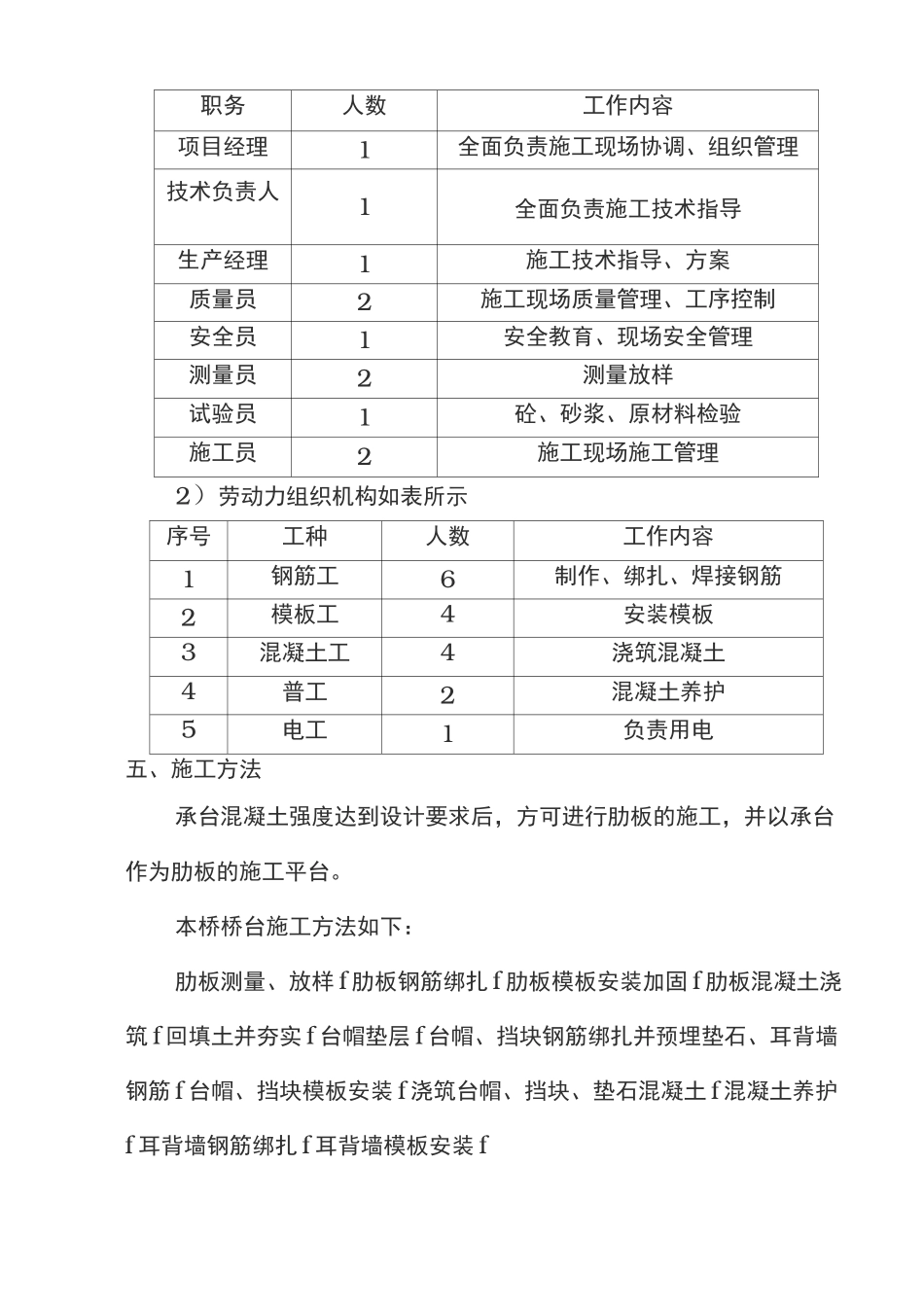

桥台施工方案一、工程概况魏家峪桥梁为漾泉大道二期北段跨越魏家峪沟谷的一座桥梁,桥梁起点桩号 K0+899,终点桩号 K1+109,全长 210m。6X35m 装配式预应力混凝土箱形连续梁,下部桥墩采用柱式墩,桥梁按两幅布置,每幅宽 24.5,相距 4m。桥台采用肋板式,共计 4 个桥台,肋板厚 1・2m,肋板顺桥向顶宽1.4m,底宽 3m。混凝土强度等级 C35。台帽高度 1・6m,宽度 1・8m,混凝土强度等级 C40。桥台背墙为牛腿钢筋混凝土背墙,混凝土强度等级 C40,主筋为 20。耳墙混凝土强度等级 C30,主筋为 12。二、编制依据1、设计图纸2、魏家峪桥梁工程施工组织设计3、工程地质勘察报告4、《城市桥梁工程施工与质量验收规范》(CJJ2-2008)5、《钢筋焊接及验收规范》(JGJ18-2003)6、《公路桥涵施工技术规范》(JTG/TF50-2011)7、《混凝土结构工程施工质量验收规范》(GB50204—2011)8《泵送混凝土施工技术规程》(JGJ/T10—95)9、《大体积混凝土施工规范》(GB50496—2009)三、施工测量已对全线导线,水准点进行复测,水准点也进行加密布设以利全桥的高程控制。并已对施工人员进行测量交底。四、施工部署1、主要机械设备准备主要机械设备用表序号名称单位型号数量备注1电焊机台ZX7-50022切割机台13混凝土罐车辆34挖掘机台PC220-615插入式震动棒台HZ6X26钢筋弯曲机台GW4017钢筋切断机台G4018发电机台50KW1备用9水准仪台AL132A110全站仪台拓普康30112、劳动力组织1)管理人员组织机构如表所示职务人数工作内容项目经理1全面负责施工现场协调、组织管理技术负责人1全面负责施工技术指导生产经理1施工技术指导、方案质量员2施工现场质量管理、工序控制安全员1安全教育、现场安全管理测量员2测量放样试验员1砼、砂浆、原材料检验施工员2施工现场施工管理2)劳动力组织机构如表所示序号工种人数工作内容1钢筋工6制作、绑扎、焊接钢筋2模板工4安装模板3混凝土工4浇筑混凝土4普工2混凝土养护5电工1负责用电五、施工方法承台混凝土强度达到设计要求后,方可进行肋板的施工,并以承台作为肋板的施工平台。本桥桥台施工方法如下:肋板测量、放样 f 肋板钢筋绑扎 f 肋板模板安装加固 f 肋板混凝土浇筑 f 回填土并夯实 f 台帽垫层 f 台帽、挡块钢筋绑扎并预埋垫石、耳背墙钢筋 f 台帽、挡块模板安装 f 浇筑台帽、挡块、垫石混凝土 f 混凝土养护f 耳背墙钢筋绑扎 f 耳背墙模板安装 f浇筑耳背墙混凝土 f 养护。1、肋板施工(1)、肋板钢筋加工与安装①...
