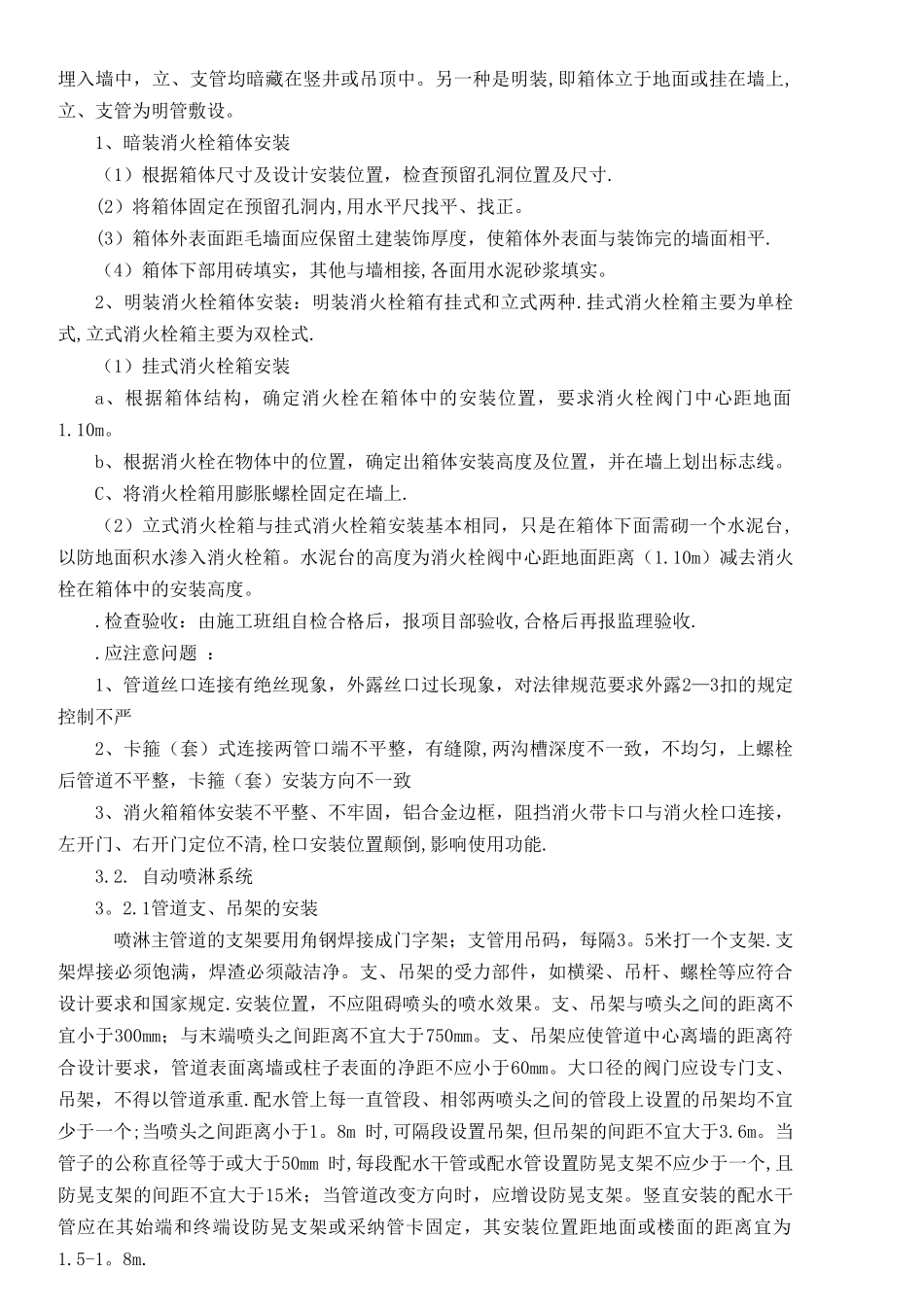

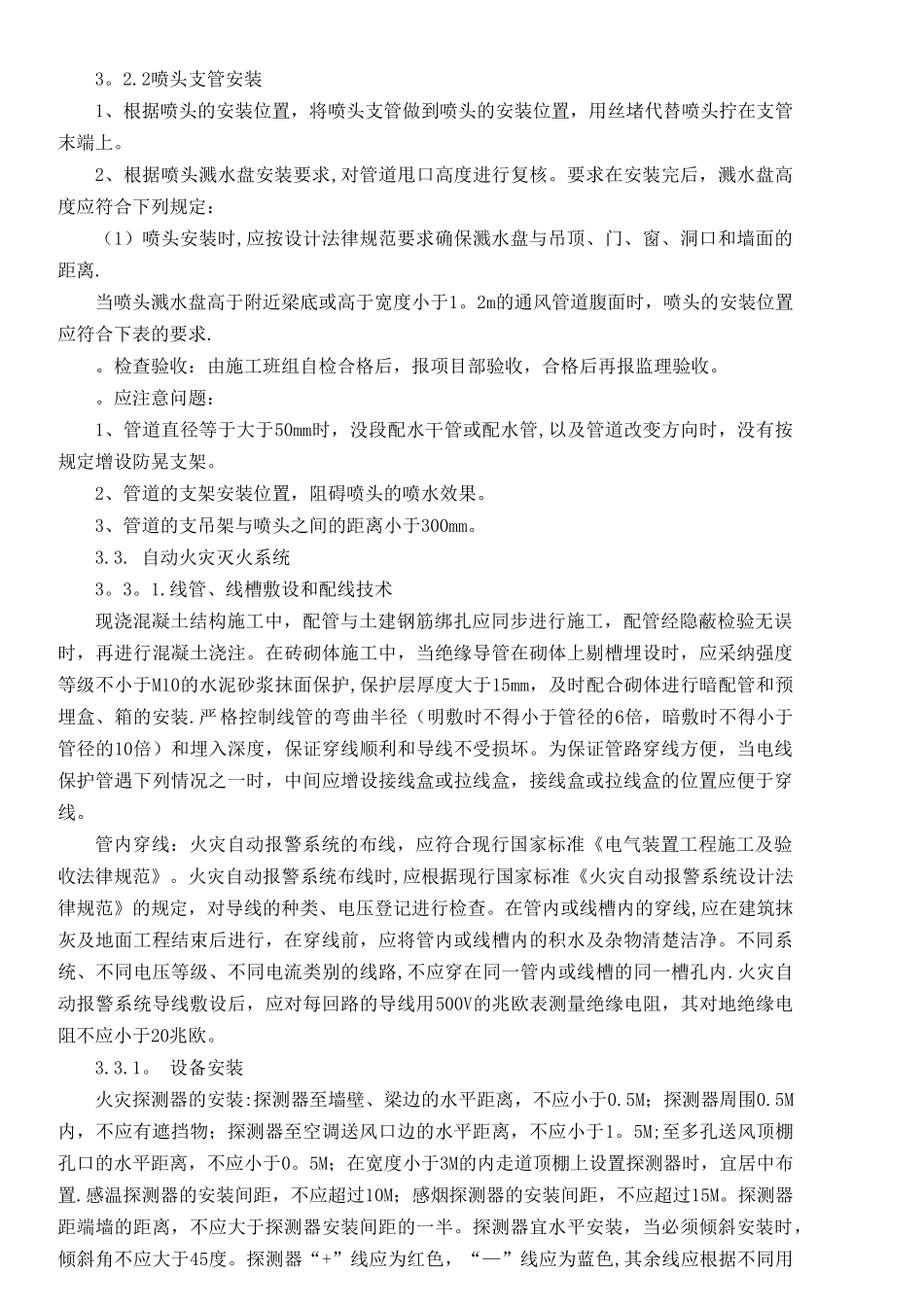

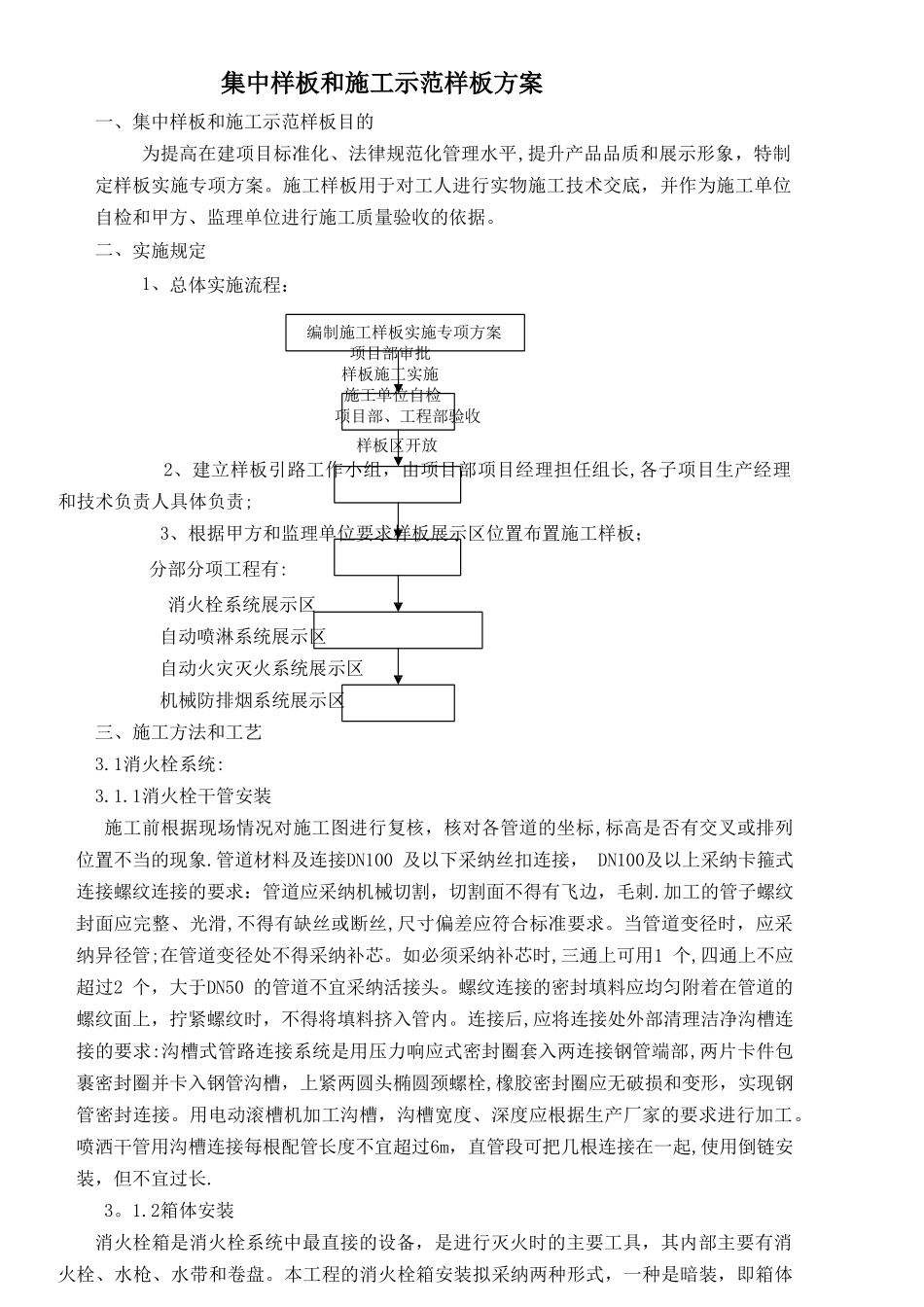

集中样板和施工示范样板方案一、集中样板和施工示范样板目的为提高在建项目标准化、法律规范化管理水平,提升产品品质和展示形象,特制定样板实施专项方案。施工样板用于对工人进行实物施工技术交底,并作为施工单位自检和甲方、监理单位进行施工质量验收的依据。二、实施规定1、总体实施流程:编制施工样板实施专项方案项目部审批样板施工实施施工单位自检项目部、工程部验收样板区开放 2、建立样板引路工作小组,由项目部项目经理担任组长,各子项目生产经理和技术负责人具体负责; 3、根据甲方和监理单位要求样板展示区位置布置施工样板;分部分项工程有: 消火栓系统展示区自动喷淋系统展示区自动火灾灭火系统展示区机械防排烟系统展示区三、施工方法和工艺3.1消火栓系统:3.1.1消火栓干管安装施工前根据现场情况对施工图进行复核,核对各管道的坐标,标高是否有交叉或排列位置不当的现象.管道材料及连接DN100 及以下采纳丝扣连接, DN100及以上采纳卡箍式连接螺纹连接的要求:管道应采纳机械切割,切割面不得有飞边,毛刺.加工的管子螺纹封面应完整、光滑,不得有缺丝或断丝,尺寸偏差应符合标准要求。当管道变径时,应采纳异径管;在管道变径处不得采纳补芯。如必须采纳补芯时,三通上可用1 个,四通上不应超过2 个,大于DN50 的管道不宜采纳活接头。螺纹连接的密封填料应均匀附着在管道的螺纹面上,拧紧螺纹时,不得将填料挤入管内。连接后,应将连接处外部清理洁净沟槽连接的要求:沟槽式管路连接系统是用压力响应式密封圈套入两连接钢管端部,两片卡件包裹密封圈并卡入钢管沟槽,上紧两圆头椭圆颈螺栓,橡胶密封圈应无破损和变形,实现钢管密封连接。用电动滚槽机加工沟槽,沟槽宽度、深度应根据生产厂家的要求进行加工。喷洒干管用沟槽连接每根配管长度不宜超过6m,直管段可把几根连接在一起,使用倒链安装,但不宜过长.3。1.2箱体安装消火栓箱是消火栓系统中最直接的设备,是进行灭火时的主要工具,其内部主要有消火栓、水枪、水带和卷盘。本工程的消火栓箱安装拟采纳两种形式,一种是暗装,即箱体埋入墙中,立、支管均暗藏在竖井或吊顶中。另一种是明装,即箱体立于地面或挂在墙上,立、支管为明管敷设。1、暗装消火栓箱体安装(1)根据箱体尺寸及设计安装位置,检查预留孔洞位置及尺寸.(2)将箱体固定在预留孔洞内,用水平尺找平、找正。(3)箱体外表面距毛墙面应保留土建装饰厚度,使箱体外表面与装饰完的墙面相平.(4)箱体下部用砖填实,其他...
