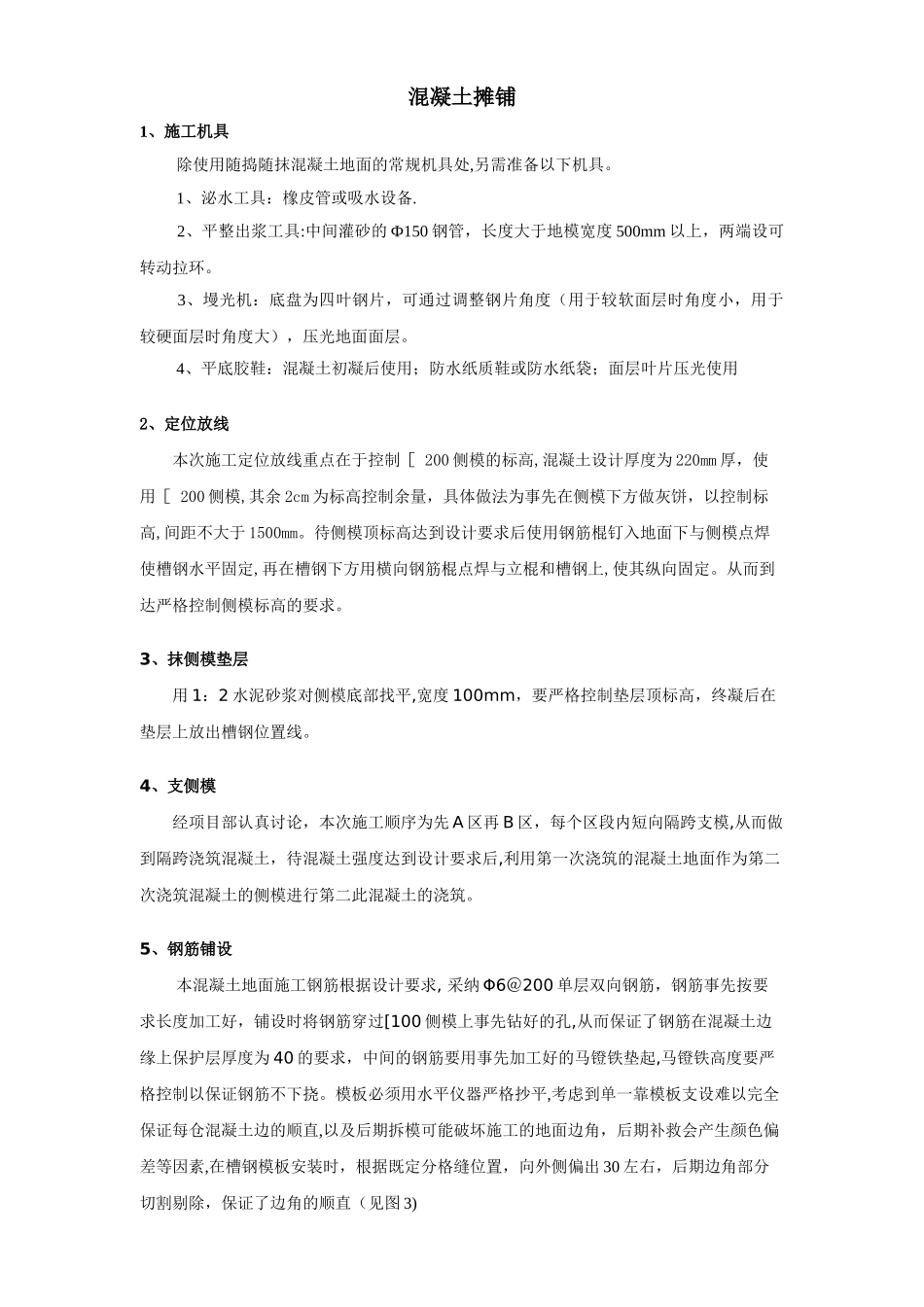

江麓传动制造中心混凝土地面改造工程混凝土地面施工方案编制人:审核人:审批人:编制单位:日 期:混凝土地面施工方案1、 工程概况江麓传动制造中心混凝土地面改造工程一 改造面积约 17000 平米,工房地面做法为:地面通道钢板拆除,工作区地面环氧面层铲除至原混凝土层,去油清洗并打磨、拉毛;地面1 、 制 定基 点 质 量保 证 措 施和 分 项 工程 施 工 方案2 、 督 促质 量 保 证措施落实3 、 解 决施 工 中 的技术问题1 、监督施工 全 过 程的 安 全 检查 生 产 ,纠 正 违章。2 、 配 合有 关 部 门排 除 安 全障碍。3 、 全 员安 全 活 动和 安 全 教育。4 、 监 督蓉 用 品 质量 和 使用。1 、 在 安全 前 提 下合 理 安 排生 产 计划;2 、 组 织施 工 技 术措 施 的 实施;3 、 保 证施 工 人 员数 量 确 保工期。1 、 编 制月 、 旬 、周 进 度 计划 , 制 定人 员 、 设备 、 材 料的 供 应 计划;2 、 监 督操 作 人 员按 计 划 生产。1 、 保 证进 场 施 工人 员 技 术素养;2 、 对 每个 分 部 分项 工 程 进行 跟 踪 检查;3 、 及 时发 现 和 解决 发 现 的问 题 并 作好记录。1 、 财 务部 门 保 证材 料 工 具及 进 到 位的经费;2、卫生 、 行 政部 门 , 确保 工 人 生活 基 本 条件 , 欺 确保 工 人 待遇。项目经理项目工程师技术负责人安全负责人施工负责人物资负责人质检负责人财务负责人铺单层双向钢筋网 Ф6@200;地面整体浇筑 100mm 厚 C25 商品混凝土面层,做伸缩缝,地面养护;建筑垃圾外运。2、工程特点1)、根据混凝土的性能要求和混凝土面层施工的每日工作量等综合施工因素,在施工中划分浇筑仓,初期浇筑时,分时分阶段跳仓浇筑,中后期回仓填筑,2)、耐磨地面面层施工与混凝土垫层的施工一次成型,即在垫层初凝阶段插入耐磨地面的施工,与金刚砂地面施工单位密切配合,使得面层与垫层的结合紧密,表面形成一道紧密的外壳.3)、地面分格缝采纳专用机械切割,同时结合混凝土的材料特性,在强度满足切割要求的前提下,及时插入分格缝弹性树脂。3、技术措施 大面积钢筋混凝土地面结构无缝施工设计,关键是裂缝控制措施.根据温度应力与结构长度呈非线性关系,且混凝土早期温差及收缩变形较大的特点,把超大面积...
