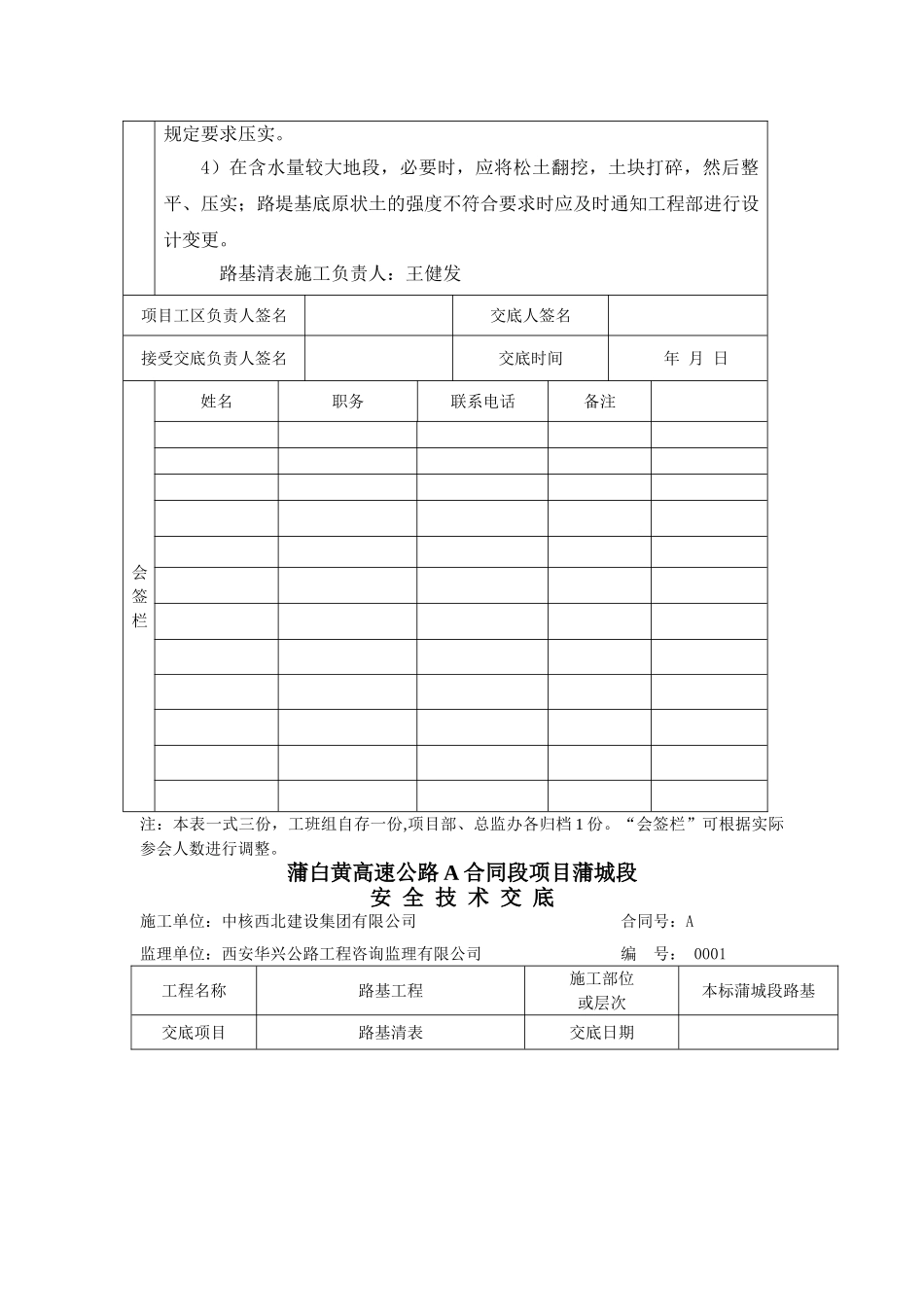

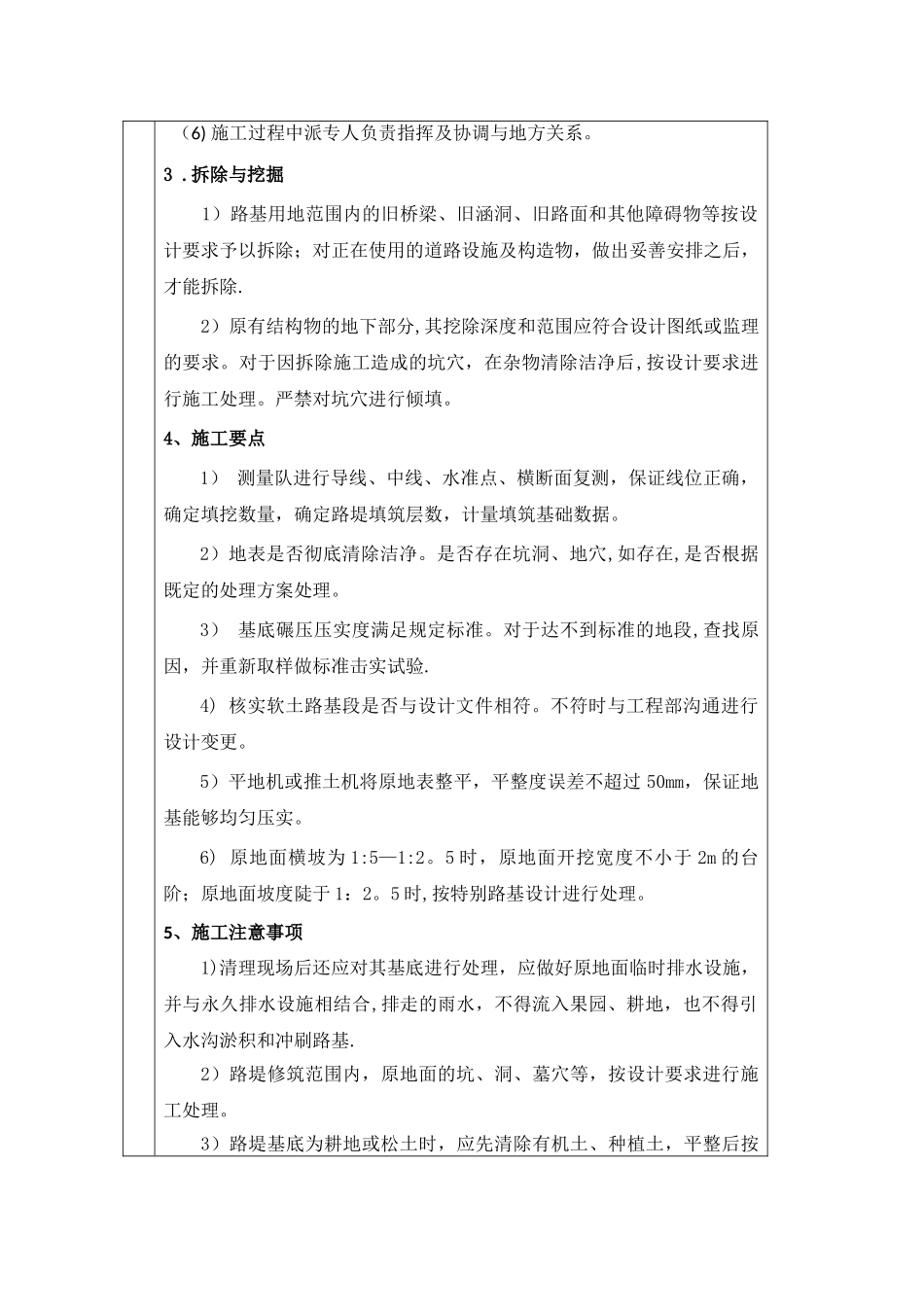

蒲白黄高速公路 A 合同段项目蒲城段施工技术交底施工单位:中核西北建设集团有限公司 合同号:A监理单位:西安华兴公路工程咨询监理有限公司 编 号: 0001 工程名称路基工程施工部位及桩号路基原地表K60+753-K82+128.450交底项目路基原地面清表交底依据公路路基施工技术法律规范及蒲白黄高速公路施工标准化实施细则交底内容 1。施工前准备(1)施工前按设计图纸进行用地放样,确定路基施工界线;考虑施工需要在必要位置适当加密界桩。特别要复核桥台锥坡及挡墙等占地线是否与实际需求一致。并与设计图纸比较,发现问题及时上报。(2)路基用地范围内的既有房屋、道路、河沟、通讯、电力设施、上下水道、坟墓及其它地上和地下建筑物,均应协助有关部门事先拆迁或改造,对于路基附近的危险建筑物应予以适当加固;对施工前发现有文物古迹应妥善保护,及时通知文物管理部门进行保护或拆迁。(3)经与监理工程师对原地面复测完成后,开始进行路基清表工作。2.场地清理(1)用装载机或平地机铲除原地面杂草、树根、弃物、腐植土、杂填土等建筑垃圾.(2)对路基用地范围内的果树、灌木丛、树根等进行砍伐。砍伐的树木移至路基用地之外,进行妥善处理。(3)对于路基范围内的坟墓坑穴应按设计要求进行施工处理。(4)路基用地范围内的垃圾、有机物残渣及原地面以下 150mm 内的草皮、农作物的根系和表土应予以清除,并且达到法律规范要求。清理的表土有序集中地堆放并运输至路基红线外.(5)路基用地范围及取土场范围内的树根全部挖除,并将路基范围内的坑穴在清除沉积物后按设计要求进行施工处理.(6) 施工过程中派专人负责指挥及协调与地方关系。3 .拆除与挖掘 1)路基用地范围内的旧桥梁、旧涵洞、旧路面和其他障碍物等按设计要求予以拆除;对正在使用的道路设施及构造物,做出妥善安排之后,才能拆除.2)原有结构物的地下部分,其挖除深度和范围应符合设计图纸或监理的要求。对于因拆除施工造成的坑穴,在杂物清除洁净后,按设计要求进行施工处理。严禁对坑穴进行倾填。4、施工要点1) 测量队进行导线、中线、水准点、横断面复测,保证线位正确,确定填挖数量,确定路堤填筑层数,计量填筑基础数据。2)地表是否彻底清除洁净。是否存在坑洞、地穴,如存在,是否根据既定的处理方案处理。3) 基底碾压压实度满足规定标准。对于达不到标准的地段,查找原因,并重新取样做标准击实试验.4) 核实软土路基段是否与设计文件相符。不符时与工程部沟通进行设计变...
