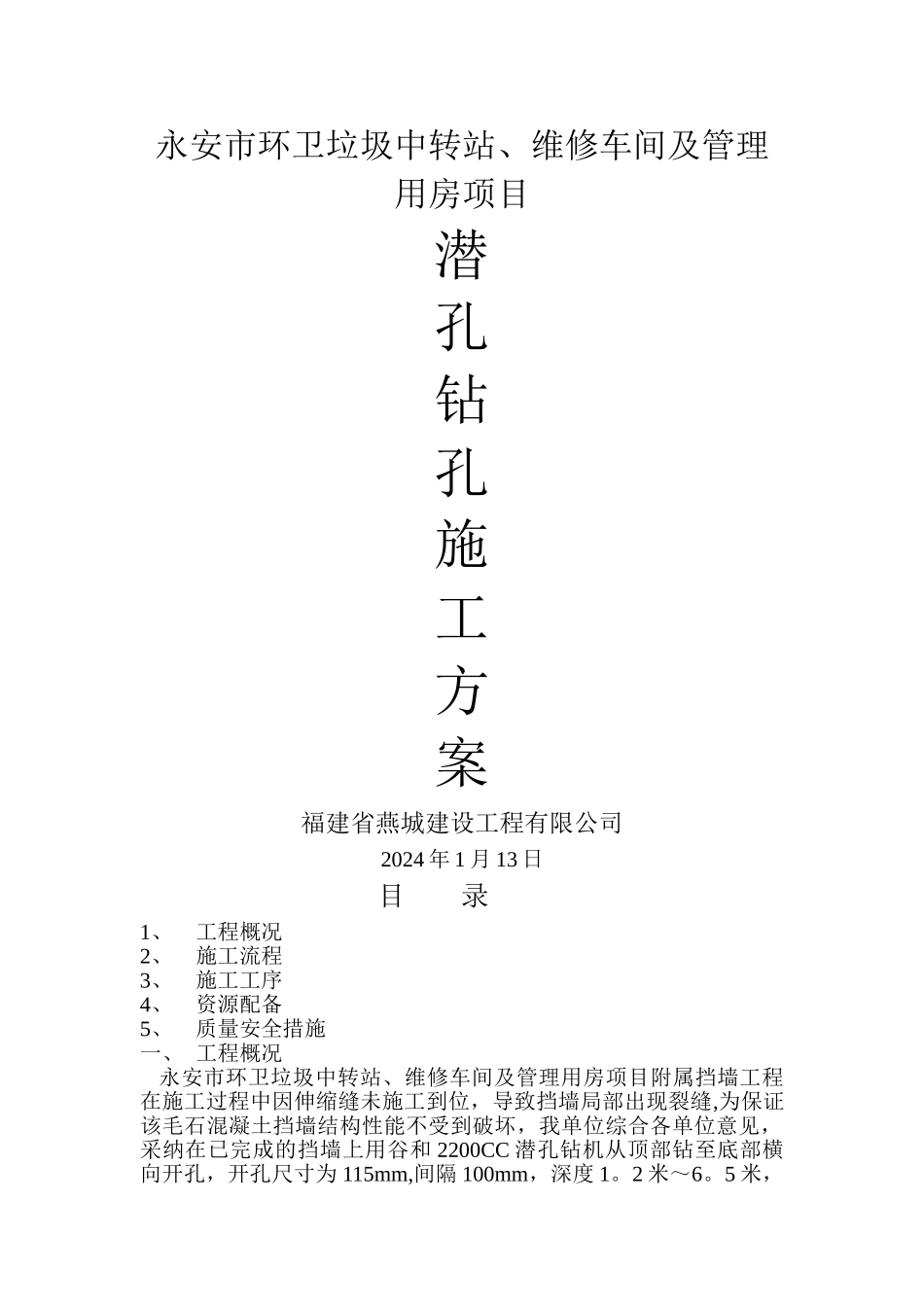

永安市环卫垃圾中转站、维修车间及管理用房项目潜孔钻孔施工方案福建省燕城建设工程有限公司2024 年 1 月 13 日目 录 1、工程概况2、施工流程3、施工工序4、资源配备5、质量安全措施一、 工程概况 永安市环卫垃圾中转站、维修车间及管理用房项目附属挡墙工程在施工过程中因伸缩缝未施工到位,导致挡墙局部出现裂缝,为保证该毛石混凝土挡墙结构性能不受到破坏,我单位综合各单位意见,采纳在已完成的挡墙上用谷和 2200CC 潜孔钻机从顶部钻至底部横向开孔,开孔尺寸为 115mm,间隔 100mm,深度 1

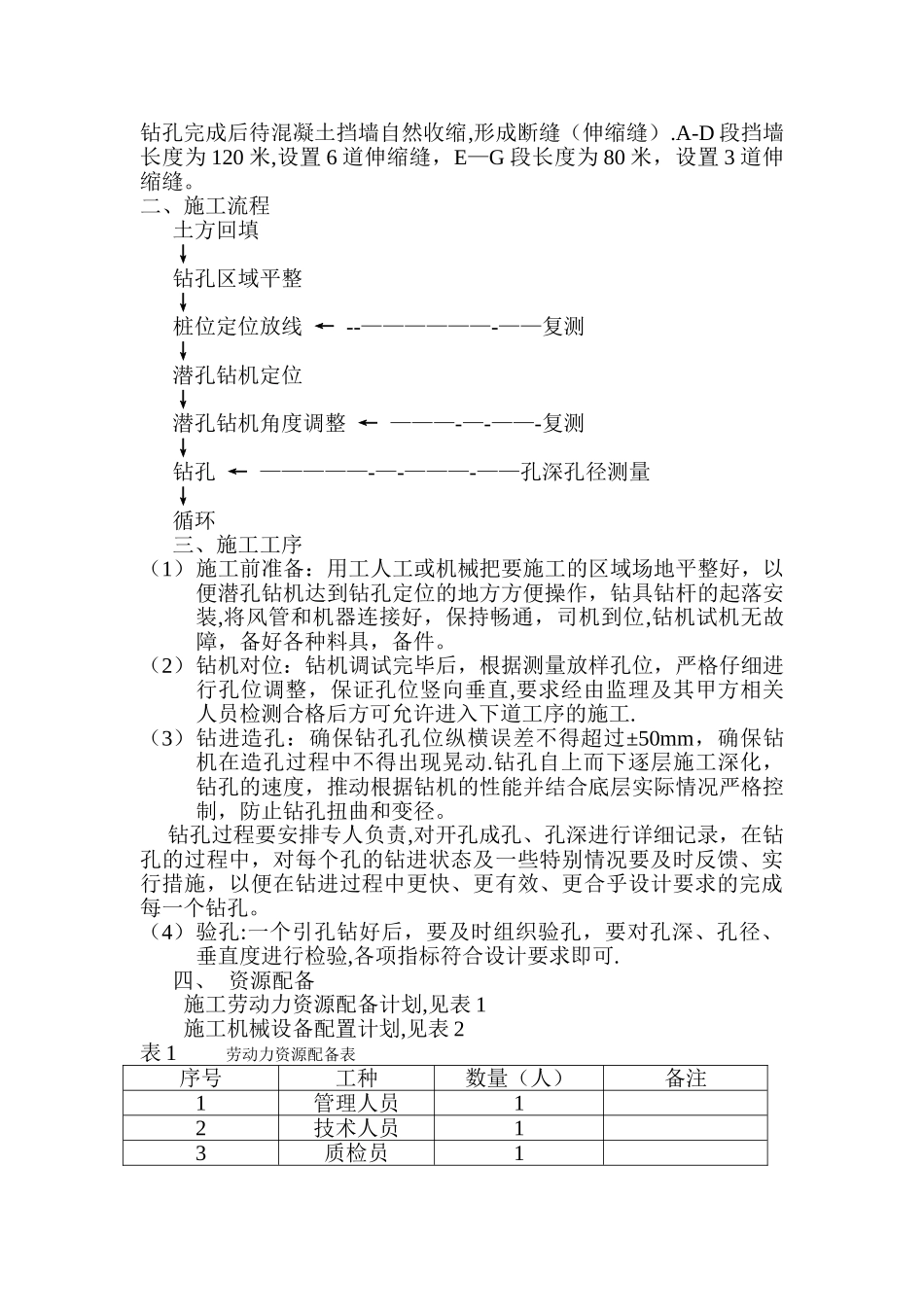

5 米,钻孔完成后待混凝土挡墙自然收缩,形成断缝(伸缩缝)
A-D 段挡墙长度为 120 米,设置 6 道伸缩缝,E—G 段长度为 80 米,设置 3 道伸缩缝

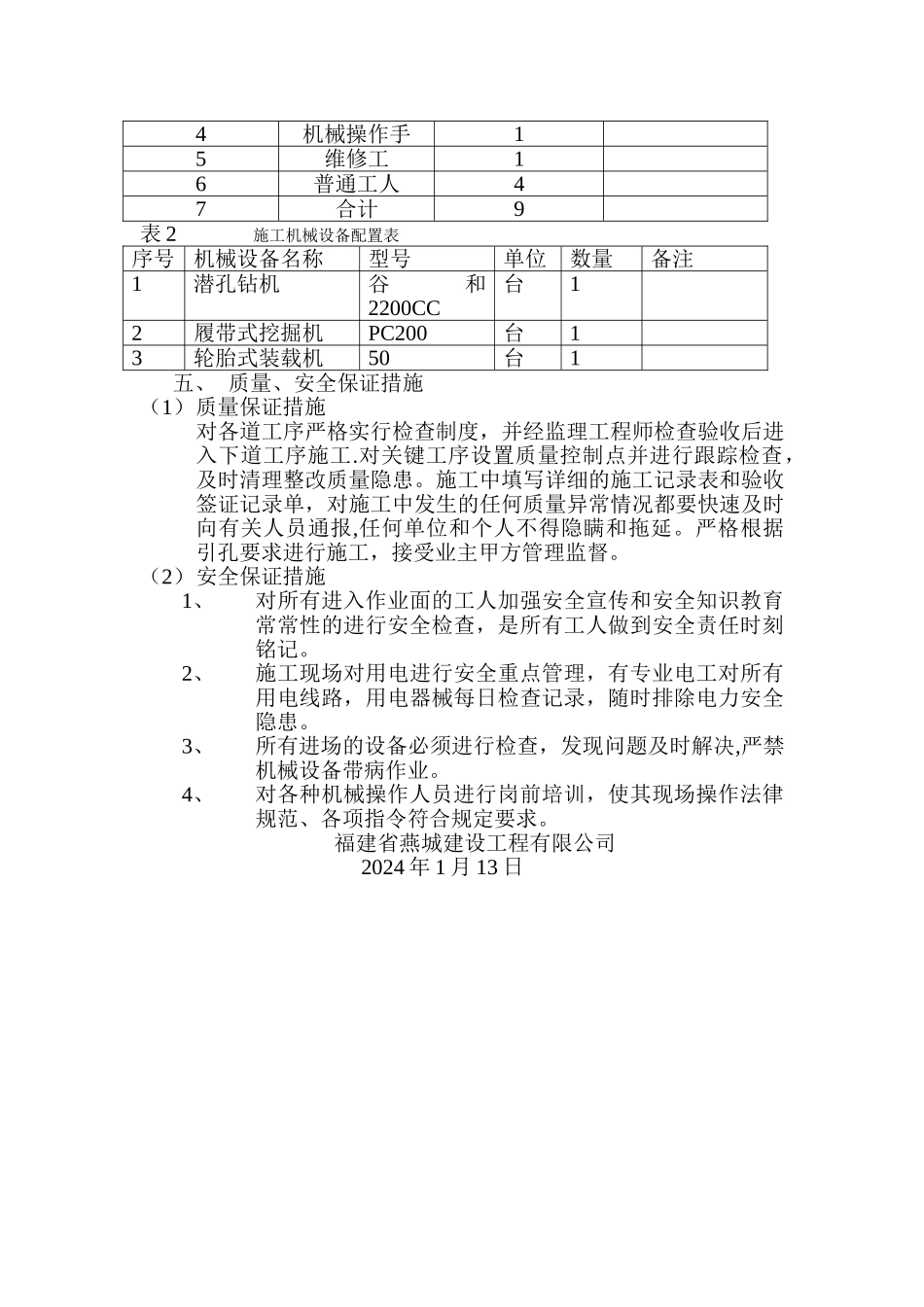

二、施工流程土方回填↓钻孔区域平整↓桩位定位放线 ← --——————-——复测↓潜孔钻机定位↓潜孔钻机角度调整 ← ———-—-——-复测↓钻孔 ← —————-—-———-——孔深孔径测量↓循环三、施工工序(1)施工前准备:用工人工或机械把要施工的区域场地平整好,以便潜孔钻机达到钻孔定位的地方方便操作,钻具钻杆的起落安装,将风管和机器连接好,保持畅通,司机到位,钻机试机无故障,备好各种料具,备件
(2)钻机对位:钻机调试完毕后,根据测量放样孔位,严格仔细进行孔位调整,保证孔位竖向垂直,要求经由监理及其甲方相关人员检测合格后方可允许进入下道工序的施工
(3)钻进造孔:确保钻孔孔位纵横误差不得超过±50mm,确保钻机在造孔过程中不得出现晃动
钻孔自上而下逐层施工深化,钻孔的速度,推动根据钻机的性能并结合底层实际情况严格控制,防止钻孔扭曲和变径
钻孔过程要安排专人负责,对开孔成孔、孔深进行详细记录,在钻孔的过程中,对每个孔的钻进状态及一些特别情况要及时反馈、实行措施,以便在钻进过程中更快、更有效、更合乎设计要
