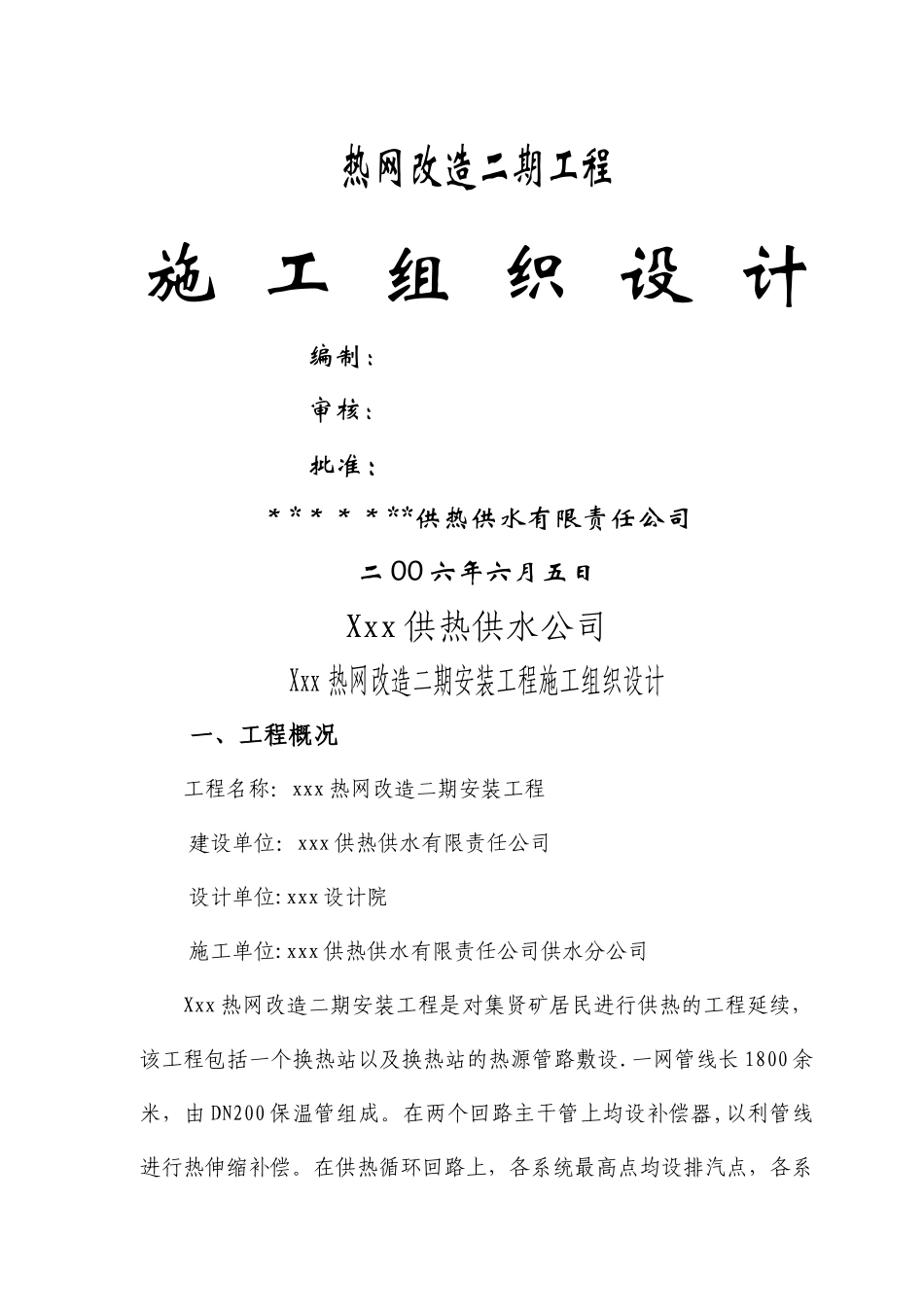

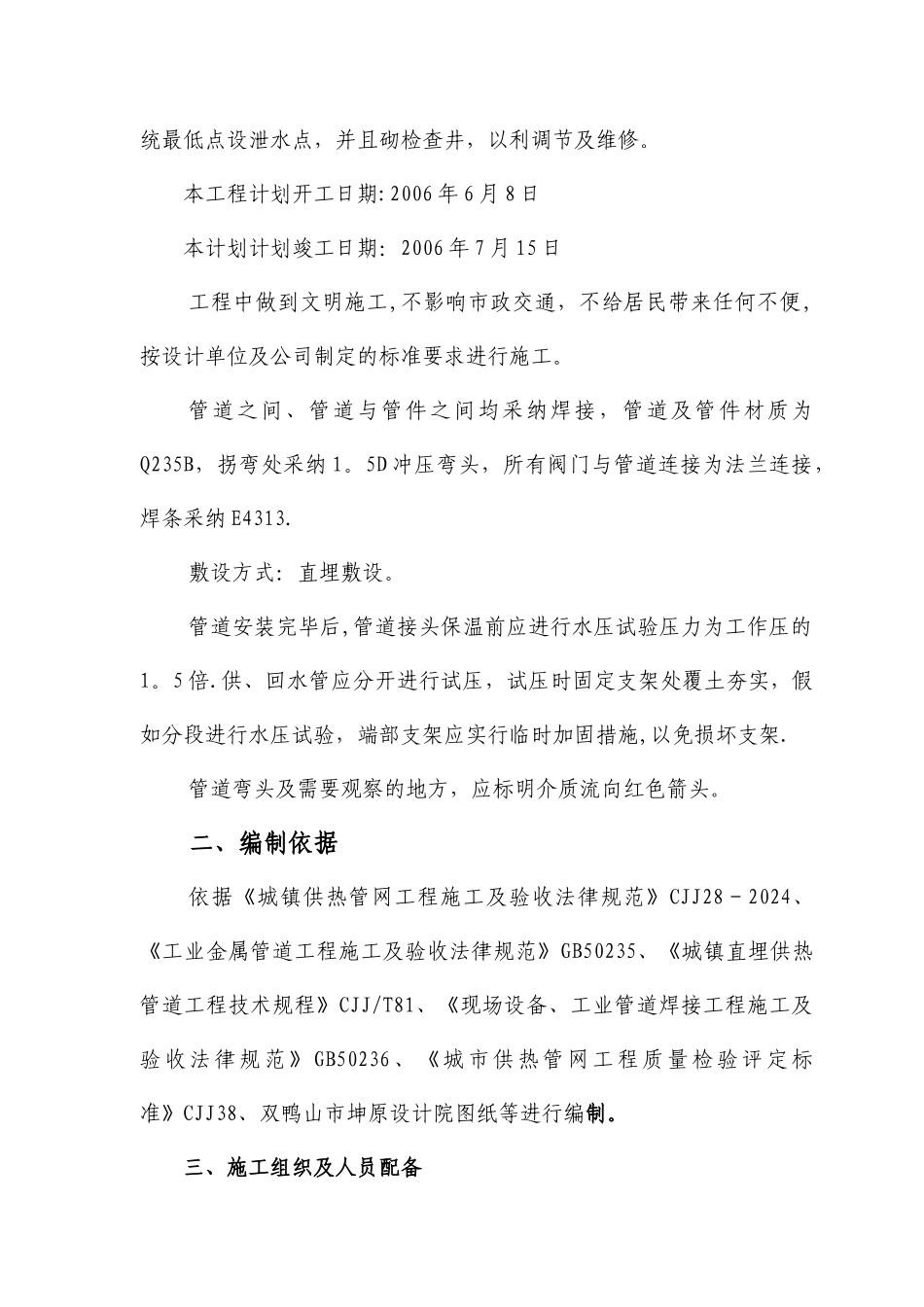

热网改造二期工程施 工 组 织 设 计编制:审核:批准:*******供热供水有限责任公司二 00 六年六月五日Xxx 供热供水公司Xxx 热网改造二期安装工程施工组织设计一、工程概况工程名称:xxx 热网改造二期安装工程建设单位:xxx 供热供水有限责任公司设计单位:xxx 设计院施工单位:xxx 供热供水有限责任公司供水分公司Xxx 热网改造二期安装工程是对集贤矿居民进行供热的工程延续,该工程包括一个换热站以及换热站的热源管路敷设.一网管线长 1800 余米,由 DN200 保温管组成。在两个回路主干管上均设补偿器,以利管线进行热伸缩补偿。在供热循环回路上,各系统最高点均设排汽点,各系统最低点设泄水点,并且砌检查井,以利调节及维修。本工程计划开工日期:2006 年 6 月 8 日本计划计划竣工日期:2006 年 7 月 15 日工程中做到文明施工,不影响市政交通,不给居民带来任何不便,按设计单位及公司制定的标准要求进行施工。管道之间、管道与管件之间均采纳焊接,管道及管件材质为Q235B,拐弯处采纳 1。5D 冲压弯头,所有阀门与管道连接为法兰连接,焊条采纳 E4313.敷设方式:直埋敷设。管道安装完毕后,管道接头保温前应进行水压试验压力为工作压的1。5 倍.供、回水管应分开进行试压,试压时固定支架处覆土夯实,假如分段进行水压试验,端部支架应实行临时加固措施,以免损坏支架.管道弯头及需要观察的地方,应标明介质流向红色箭头。二、编制依据依据《城镇供热管网工程施工及验收法律规范》CJJ28-2024、《工业金属管道工程施工及验收法律规范》GB50235、《城镇直埋供热管道工程技术规程》CJJ/T81、《现场设备、工业管道焊接工程施工及验收法律规范》 GB50236、《城市供热管网工程质量检验评定标准》CJJ38、双鸭山市坤原设计院图纸等进行编制。三、施工组织及人员配备施工项目负责人:孙宣宝施工技术负责人:孙宣宝第一队长: 郭瑞志 第二队长: 李福奎管道工: 刘 明 管道工: 李绍臣管道工: 邹广训 管道工: 索立国电焊工: 李福奎 电焊工: 马怀忠电焊工: 许木林 电 工: 刘忠峰 电 工: 石甲田安检员: 常 猛 质检员: 王佰双四、现场施工主要设备名称型号单位数量备注汽车平板台1运管汽车3T台1运输挖沟机0.5m3台1电焊机BX-600A台1电焊机BX—500A台1手拉葫芦2T台2手拉葫芦3T台2砂轮机台1角向磨光机台4切割机台1割炬套4震捣器台1焊条烘干箱台1保温筒台4五、施工准备(1)、组织专人人员对图纸...
